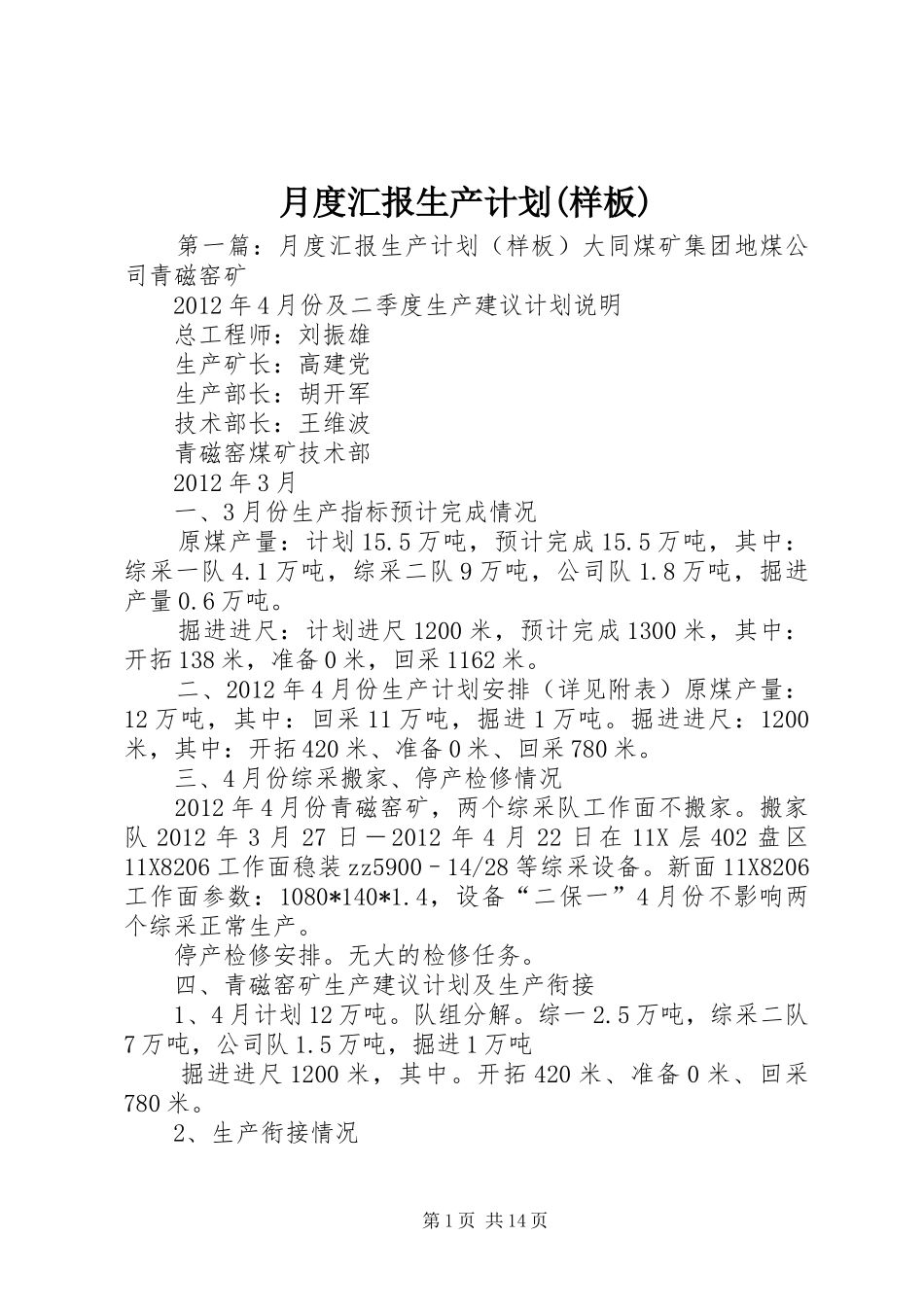

月度汇报生产计划(样板)第一篇:月度汇报生产计划(样板)大同煤矿集团地煤公司青磁窑矿2012年4月份及二季度生产建议计划说明总工程师:刘振雄生产矿长:高建党生产部长:胡开军技术部长:王维波青磁窑煤矿技术部2012年3月一、3月份生产指标预计完成情况原煤产量:计划15
5万吨,预计完成15
5万吨,其中:综采一队4
1万吨,综采二队9万吨,公司队1
8万吨,掘进产量0
掘进进尺:计划进尺1200米,预计完成1300米,其中:开拓138米,准备0米,回采1162米
二、2012年4月份生产计划安排(详见附表)原煤产量:12万吨,其中:回采11万吨,掘进1万吨
掘进进尺:1200米,其中:开拓420米、准备0米、回采780米
三、4月份综采搬家、停产检修情况2012年4月份青磁窑矿,两个综采队工作面不搬家
搬家队2012年3月27日-2012年4月22日在11X层402盘区11X8206工作面稳装zz5900–14/28等综采设备
新面11X8206工作面参数:1080*140*1
4,设备“二保一”4月份不影响两个综采正常生产
停产检修安排
无大的检修任务
四、青磁窑矿生产建议计划及生产衔接1、4月计划12万吨
5万吨,综采二队7万吨,公司队1
5万吨,掘进1万吨掘进进尺1200米,其中
开拓420米、准备0米、回采780米

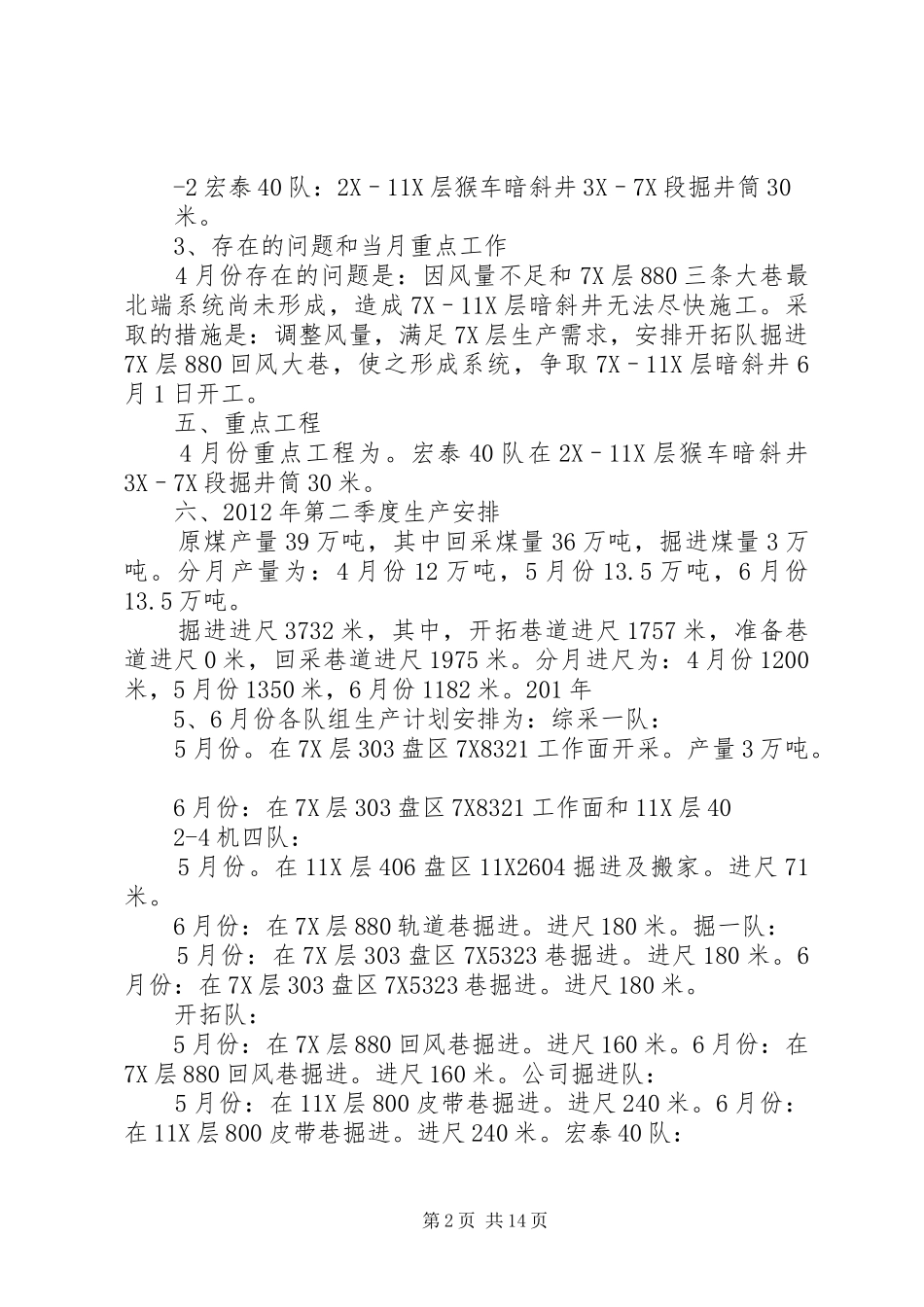

2、生产衔接情况第1页共14页-2宏泰40队:2X–11X层猴车暗斜井3X–7X段掘井筒30米
3、存在的问题和当月重点工作4月份存在的问题是:因风量不足和7X层880三条大巷最北端系统尚未形成,造成7X–11X层暗斜井无法尽快施工
采取的措施是:调整风量,满足7X层生产需求,安排开拓队掘进7X层880回风大巷,使之形成系统,争取7X–11X层暗斜井6月1日开工
五、重点工程4月份重点工程为

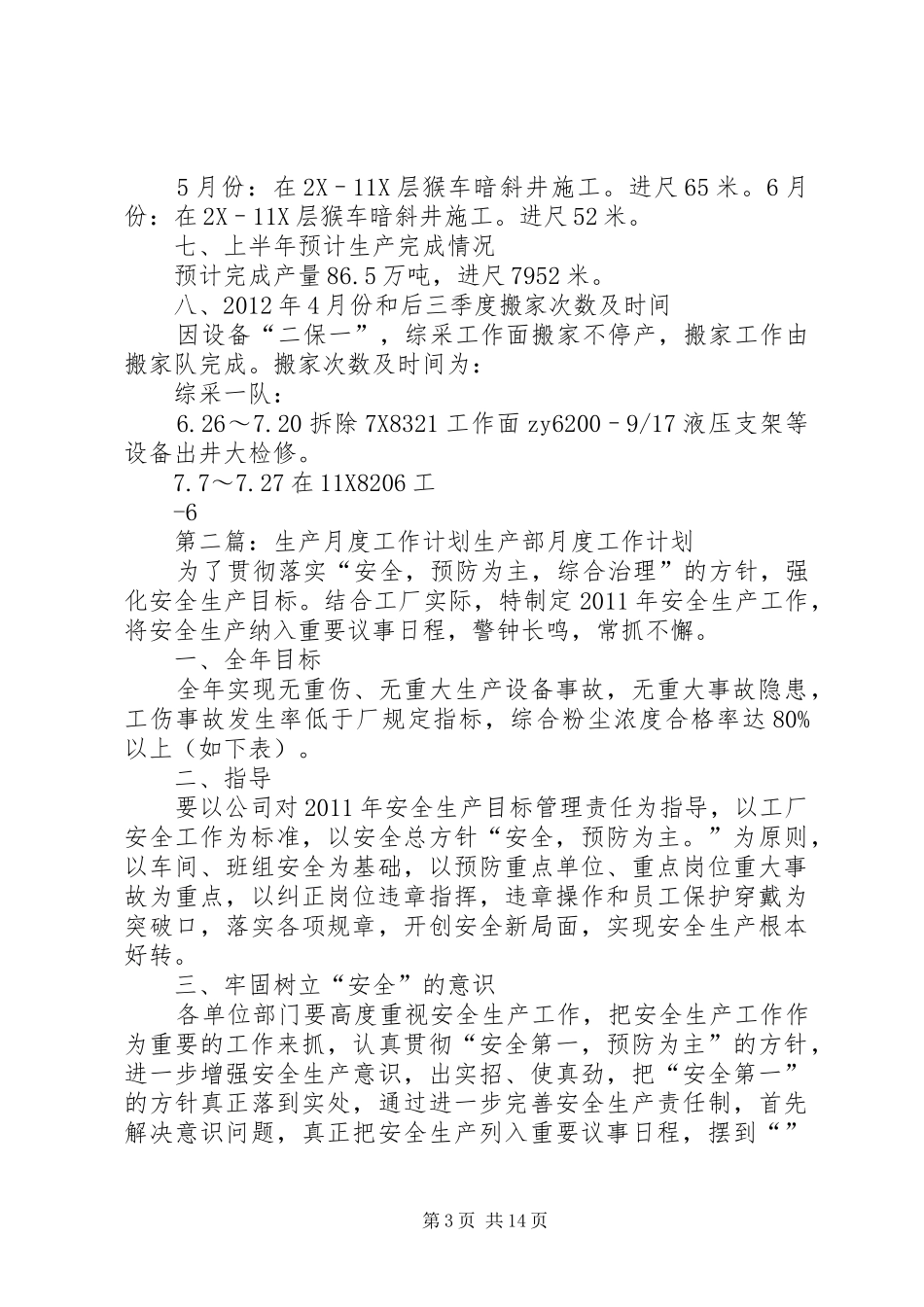

宏泰40队在2X–11X层猴车暗斜井3
