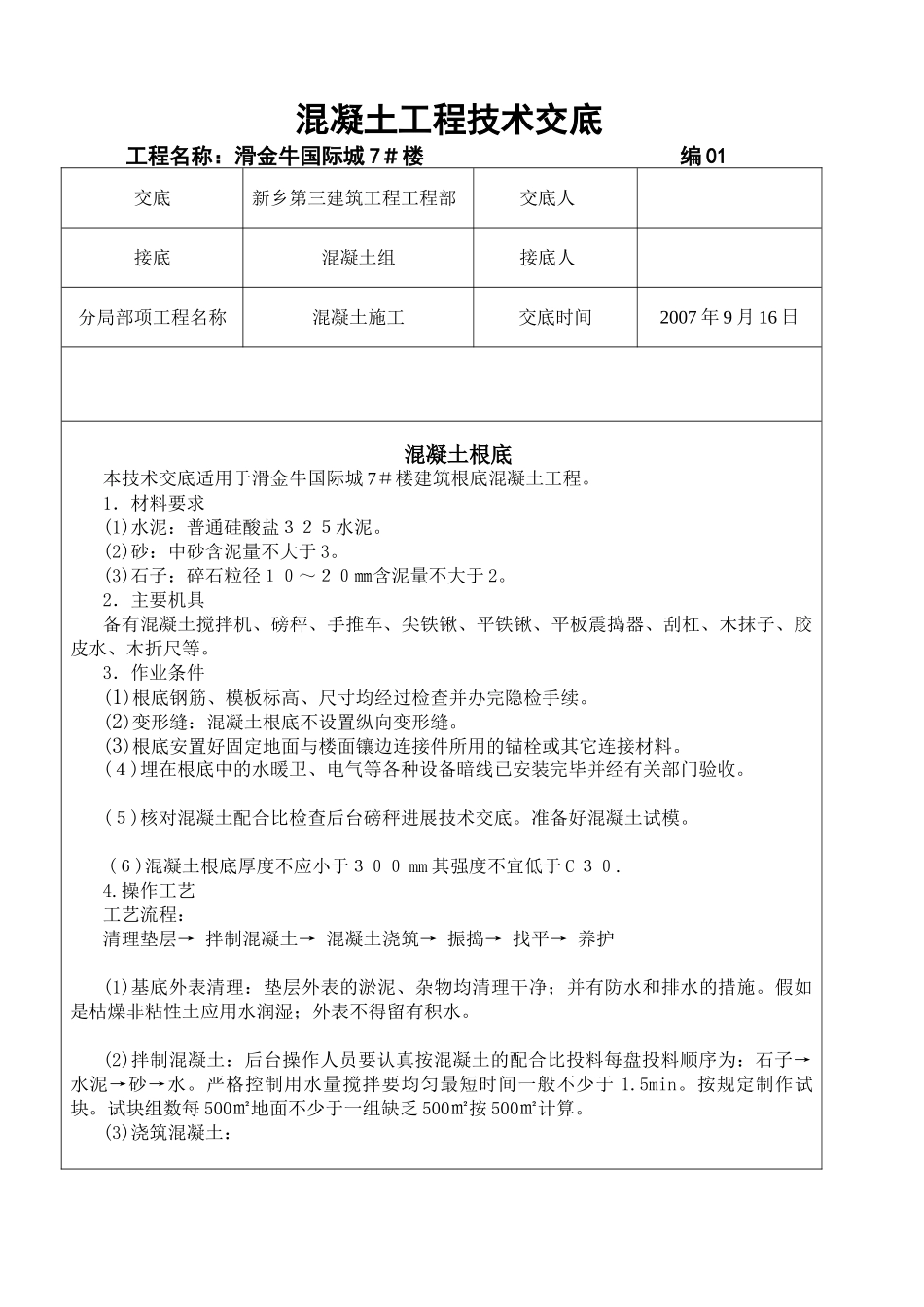

混凝土工程技术交底工程名称:滑金牛国际城7#楼编01交底新乡第三建筑工程工程部交底人接底混凝土组接底人分局部项工程名称混凝土施工交底时间2007年9月16日混凝土根底本技术交底适用于滑金牛国际城7#楼建筑根底混凝土工程
1.材料要求(1)水泥:普通硅酸盐325水泥
(2)砂:中砂含泥量不大于3
(3)石子:碎石粒径10~20㎜含泥量不大于2
2.主要机具备有混凝土搅拌机、磅秤、手推车、尖铁锹、平铁锹、平板震捣器、刮杠、木抹子、胶皮水、木折尺等
3.作业条件(1)根底钢筋、模板标高、尺寸均经过检查并办完隐检手续
(2)变形缝:混凝土根底不设置纵向变形缝
(3)根底安置好固定地面与楼面镶边连接件所用的锚栓或其它连接材料
(4)埋在根底中的水暖卫、电气等各种设备暗线已安装完毕并经有关部门验收
(5)核对混凝土配合比检查后台磅秤进展技术交底
准备好混凝土试模
(6)混凝土根底厚度不应小于300mm其强度不宜低于C30
操作工艺工艺流程:清理垫层→拌制混凝土→混凝土浇筑→振捣→找平→养护(1)基底外表清理:垫层外表的淤泥、杂物均清理干净;并有防水和排水的措施
假如是枯燥非粘性土应用水润湿;外表不得留有积水
(2)拌制混凝土:后台操作人员要认真按混凝土的配合比投料每盘投料顺序为:石子→水泥→砂→水
严格控制用水量搅拌要均匀最短时间一般不少于1
按规定制作试块
试块组数每500㎡地面不少于一组缺乏500㎡按500㎡计算

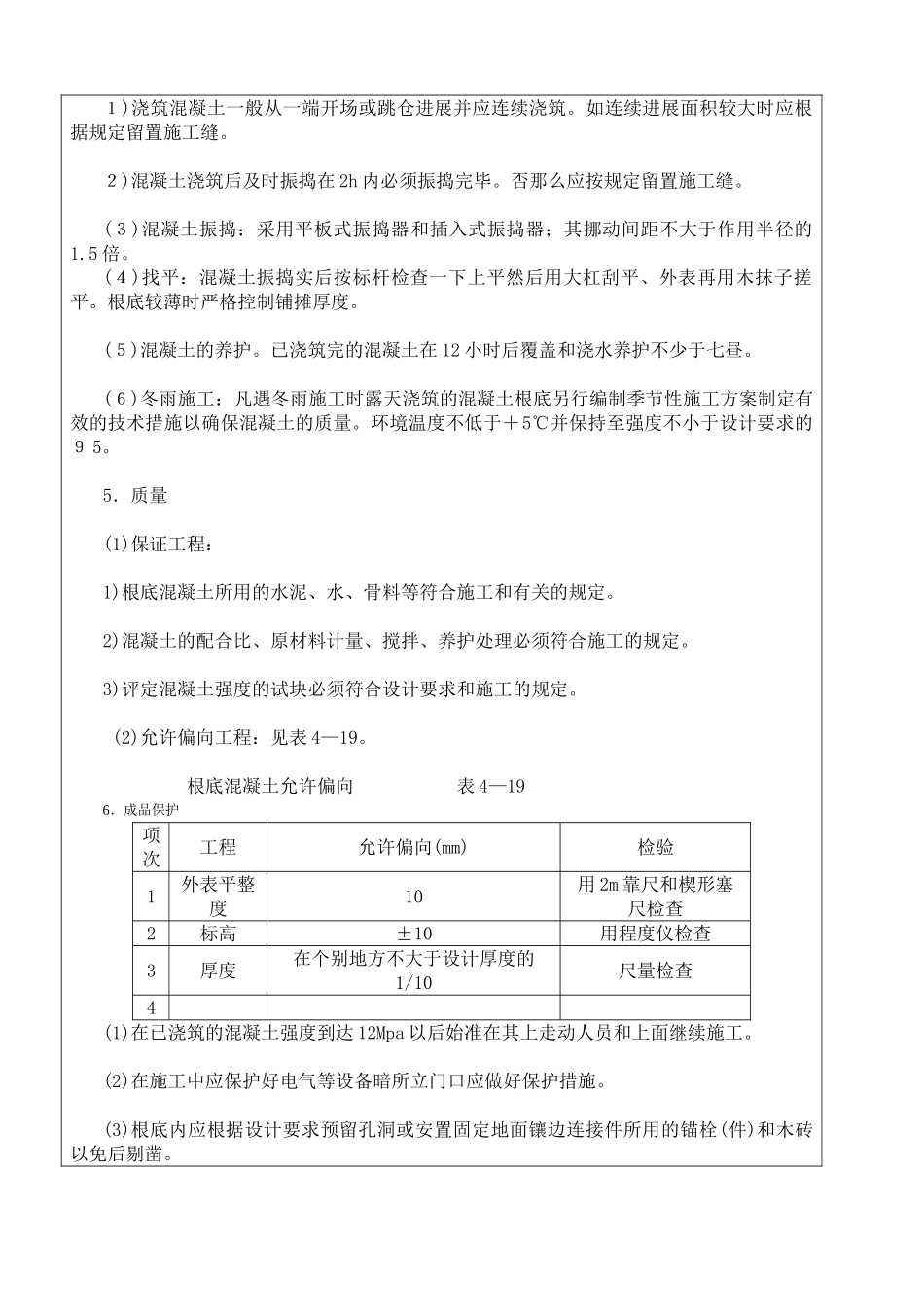

(3)浇筑混凝土:1)浇筑混凝土一般从一端开场或跳仓进展并应连续浇筑
如连续进展面积较大时应根据规定留置施工缝
2)混凝土浇筑后及时振捣在2h内必须振捣完毕
否那么应按规定留置施工缝
(3)混凝土振捣:采用平板式振捣器和插入式振捣器;其挪动间距不大于作用半径的1
(4)找平:混凝土振捣实后按标杆检查一下上平然后用大杠刮平、外表再用木抹子搓平
