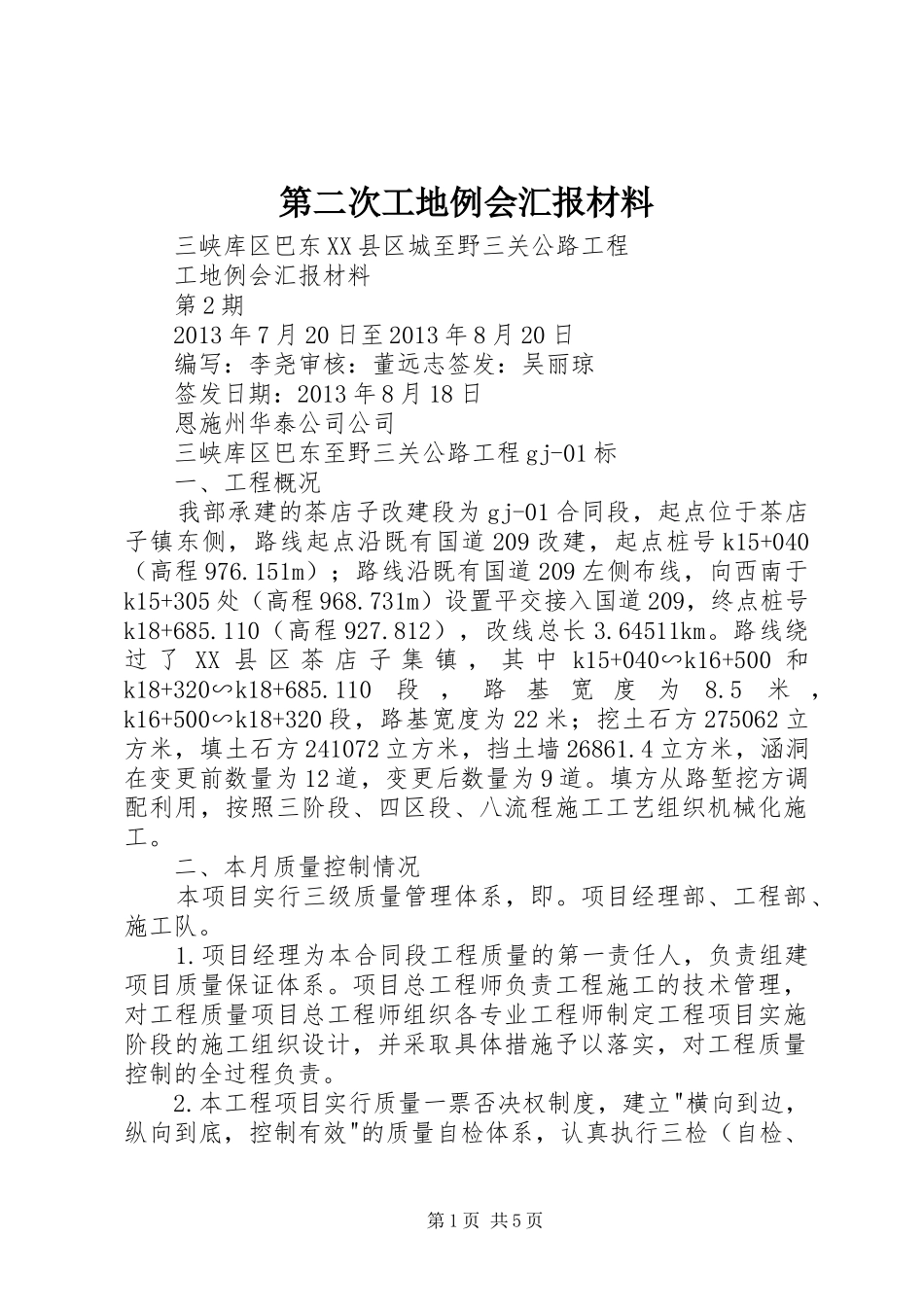

第二次工地例会汇报材料三峡库区巴东XX县区城至野三关公路工程工地例会汇报材料第2期2013年7月20日至2013年8月20日编写:李尧审核:董远志签发:吴丽琼签发日期:2013年8月18日恩施州华泰公司公司三峡库区巴东至野三关公路工程gj-01标一、工程概况我部承建的茶店子改建段为gj-01合同段,起点位于茶店子镇东侧,路线起点沿既有国道209改建,起点桩号k15+040(高程976
151m);路线沿既有国道209左侧布线,向西南于k15+305处(高程968
731m)设置平交接入国道209,终点桩号k18+685
110(高程927
812),改线总长3
64511km
路线绕过了XX县区茶店子集镇,其中k15+040∽k16+500和k18+320∽k18+685
110段,路基宽度为8
5米,k16+500∽k18+320段,路基宽度为22米;挖土石方275062立方米,填土石方241072立方米,挡土墙26861
4立方米,涵洞在变更前数量为12道,变更后数量为9道
填方从路堑挖方调配利用,按照三阶段、四区段、八流程施工工艺组织机械化施工

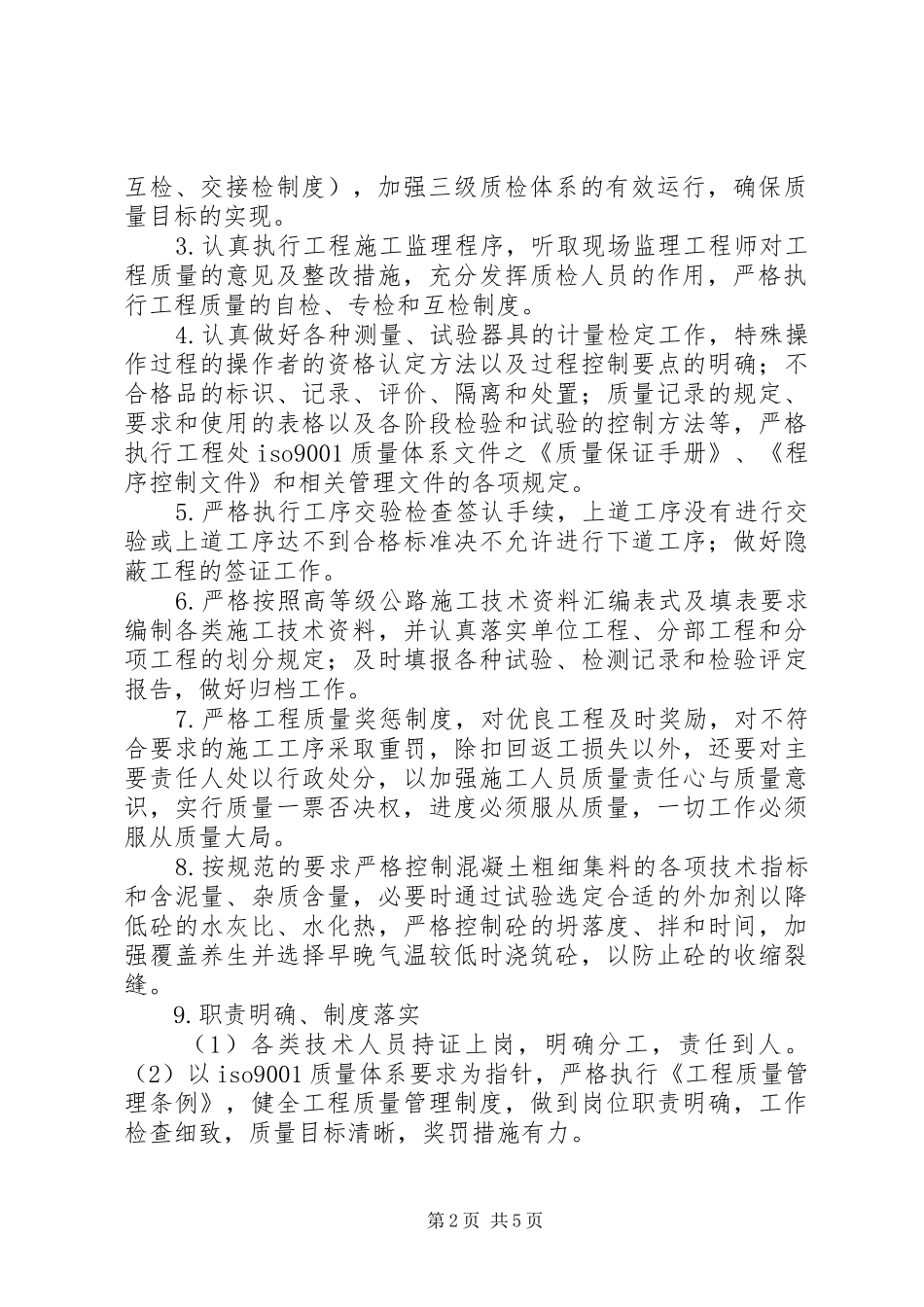

二、本月质量控制情况本项目实行三级质量管理体系,即
项目经理部、工程部、施工队
项目经理为本合同段工程质量的第一责任人,负责组建项目质量保证体系
项目总工程师负责工程施工的技术管理,对工程质量项目总工程师组织各专业工程师制定工程项目实施阶段的施工组织设计,并采取具体措施予以落实,对工程质量控制的全过程负责
本工程项目实行质量一票否决权制度,建立"横向到边,纵向到底,控制有效"的质量自检体系,认真执行三检(自检、第1页共5页互检、交接检制度),加强三级质检体系的有效运行,确保质量目标的实现
认真执行工程施工监理程序,听取现场监理工程师对工程质量的意见及整改措施,充分发挥质检人员的作用,严格执行工程质量的自检、专检和互
