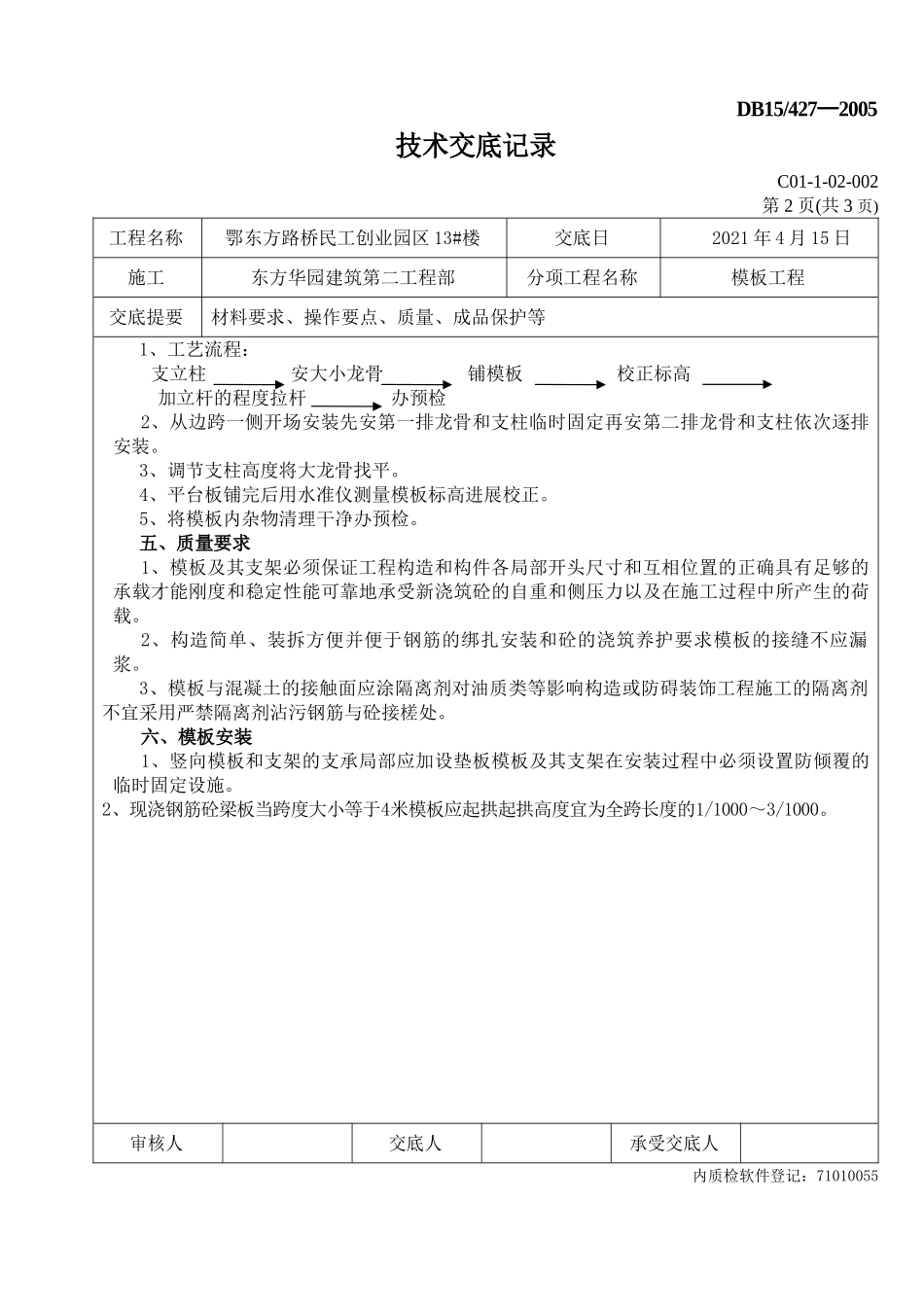

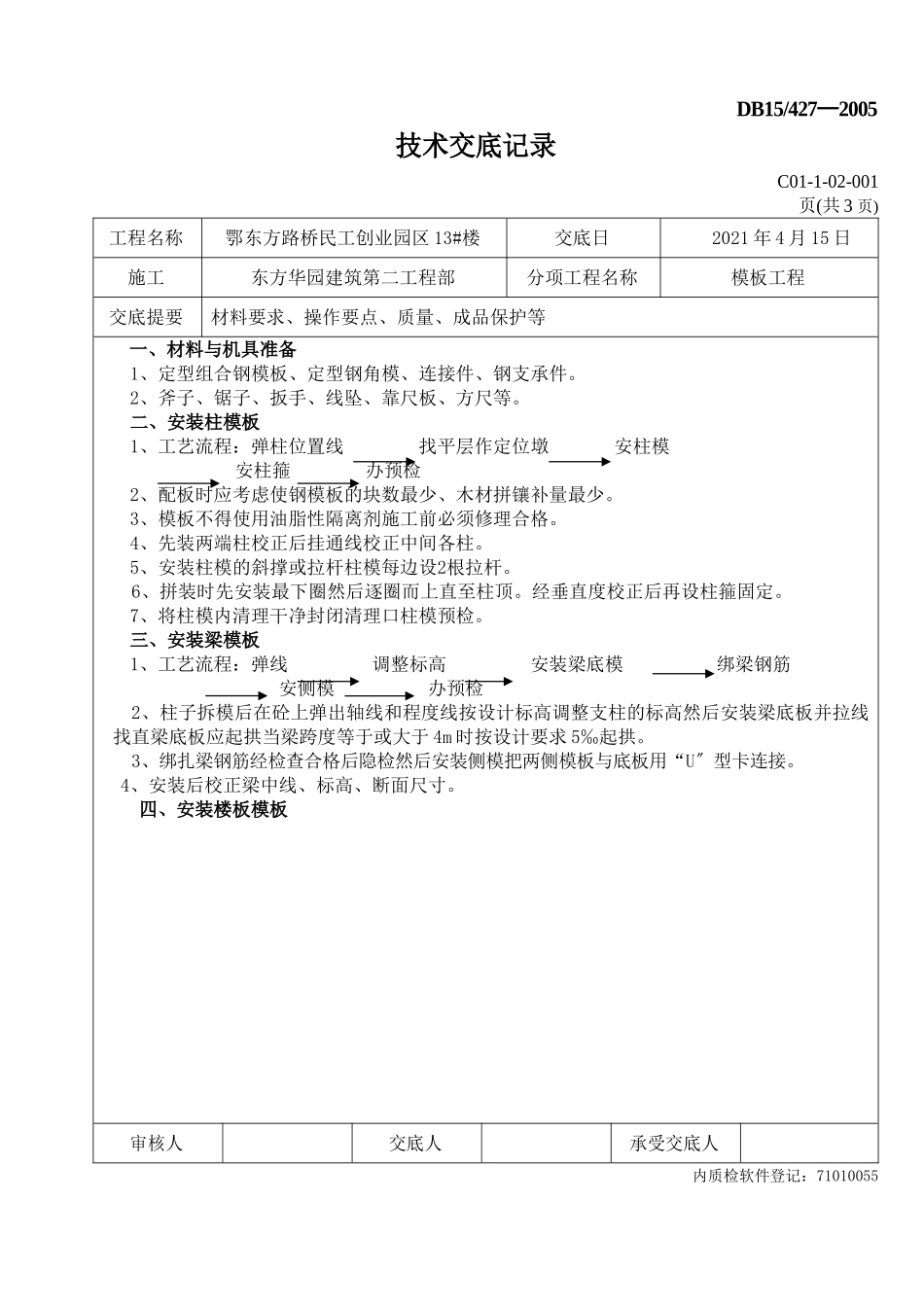

DB15/427─2005技术交底记录C01-1-02-001页(共3页)工程名称鄂东方路桥民工创业园区13#楼交底日2021年4月15日施工东方华园建筑第二工程部分项工程名称模板工程交底提要材料要求、操作要点、质量、成品保护等一、材料与机具准备1、定型组合钢模板、定型钢角模、连接件、钢支承件。2、斧子、锯子、扳手、线坠、靠尺板、方尺等。二、安装柱模板1、工艺流程:弹柱位置线找平层作定位墩安柱模安柱箍办预检2、配板时应考虑使钢模板的块数最少、木材拼镶补量最少。3、模板不得使用油脂性隔离剂施工前必须修理合格。4、先装两端柱校正后挂通线校正中间各柱。5、安装柱模的斜撑或拉杆柱模每边设2根拉杆。6、拼装时先安装最下圈然后逐圈而上直至柱顶。经垂直度校正后再设柱箍固定。7、将柱模内清理干净封闭清理口柱模预检。三、安装梁模板1、工艺流程:弹线调整标高安装梁底模绑梁钢筋安侧模办预检2、柱子拆模后在砼上弹出轴线和程度线按设计标高调整支柱的标高然后安装梁底板并拉线找直梁底板应起拱当梁跨度等于或大于4m时按设计要求5‰起拱。3、绑扎梁钢筋经检查合格后隐检然后安装侧模把两侧模板与底板用“U〞型卡连接。4、安装后校正梁中线、标高、断面尺寸。四、安装楼板模板审核人交底人承受交底人内质检软件登记:71010055DB15/427─2005技术交底记录C01-1-02-002第2页(共3页)工程名称鄂东方路桥民工创业园区13#楼交底日2021年4月15日施工东方华园建筑第二工程部分项工程名称模板工程交底提要材料要求、操作要点、质量、成品保护等1、工艺流程:支立柱安大小龙骨铺模板校正标高加立杆的程度拉杆办预检2、从边跨一侧开场安装先安第一排龙骨和支柱临时固定再安第二排龙骨和支柱依次逐排安装。3、调节支柱高度将大龙骨找平。4、平台板铺完后用水准仪测量模板标高进展校正。5、将模板内杂物清理干净办预检。五、质量要求1、模板及其支架必须保证工程构造和构件各局部开头尺寸和互相位置的正确具有足够的承载才能刚度和稳定性能可靠地承受新浇筑砼的自重和侧压力以及在施工过程中所产生的荷载。2、构造简单、装拆方便并便于钢筋的绑扎安装和砼的浇筑养护要求模板的接缝不应漏浆。3、模板与混凝土的接触面应涂隔离剂对油质类等影响构造或防碍装饰工程施工的隔离剂不宜采用严禁隔离剂沾污钢筋与砼接槎处。六、模板安装1、竖向模板和支架的支承局部应加设垫板模板及其支架在安装过程中必须设置防倾覆的临时固定设施。2、现浇钢筋砼梁板当跨度大小等于4米模板应起拱起拱高度宜为全跨长度的1/1000~3/1000。审核人交底人承受交底人内质检软件登记:71010055DB15/427─2005技术交底记录C01-1-02-003第3页(共3页)工程名称鄂东方路桥民工创业园区13#楼交底日2021年4月15日施工东方华园建筑第二工程部分项工程名称模板工程交底提要材料要求、操作要点、质量、成品保护等3、下层楼板应具有承受上层荷载的承载才能或加设支架支撑上层支架的立柱应对准下层支架的立柱并铺设垫板。4、固定在模板上的预埋件和预留孔洞均不得遗漏安装必须结实位置准确。5、现浇构造模板安装的允许偏向应符合下表:项目允许轴线位置5底模上外表标高±5截面尺寸根底±10截面尺寸柱、梁、板4~-5层高垂直全高≤5M6层高垂直全高>5M8相邻两板外表上下差2外表平整〔2M长度上〕56、模板拼装接缝处必须用海棉胶条嵌严以不跑浆为宜。7、梁、板模板支架四边与中间每隔四排支架立杆设置一道纵向剪力撑由底至顶连续设置每根立杆底部应设置垫板。8、模板支架必须设置纵横向扫地杆。9、支架立杆应竖直设置2M高度的垂直允许偏向为15MM。10、梁、板模支承体系楼板底立杆纵距横距相等La=Lb=1050mm步距h=1.55M’梁底立杆横距Lb1=0.9M立杆纵距La=1050mm模板支架立杆伸出顶层横向程度中心或至模板支撑点的长度a=155mm。审核人交底人承受交底人内质检软件登记:71010055DB15/427─2005技术交底记录C01-1-02-003第4页(共4页)工程名称鄂东方路桥民工创业园区13#楼交底日2021年4月15日施工东方华园建筑第二工程部分项工程名称模板工程交底提要材料要求、操作要点、质量、成品保护等七、模板撤除1、模板撤除应征得工程部技术人员同意并相关手续前方可...
