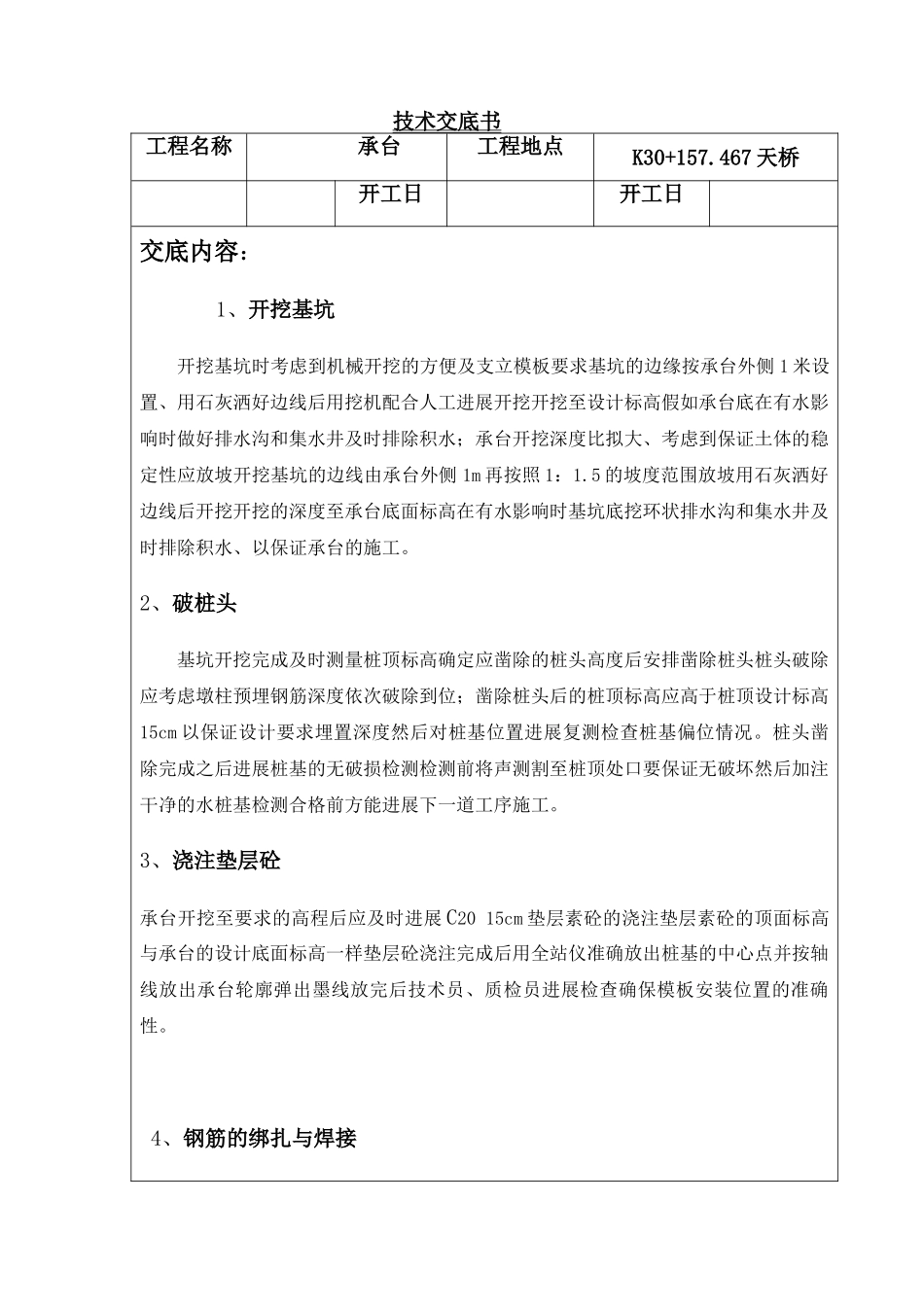

467天桥开工日开工日交底内容:1、开挖基坑开挖基坑时考虑到机械开挖的方便及支立模板要求基坑的边缘按承台外侧1米设置、用石灰洒好边线后用挖机配合人工进展开挖开挖至设计标高假如承台底在有水影响时做好排水沟和集水井及时排除积水;承台开挖深度比拟大、考虑到保证土体的稳定性应放坡开挖基坑的边线由承台外侧1m再按照1:1
5的坡度范围放坡用石灰洒好边线后开挖开挖的深度至承台底面标高在有水影响时基坑底挖环状排水沟和集水井及时排除积水、以保证承台的施工
2、破桩头基坑开挖完成及时测量桩顶标高确定应凿除的桩头高度后安排凿除桩头桩头破除应考虑墩柱预埋钢筋深度依次破除到位;凿除桩头后的桩顶标高应高于桩顶设计标高15cm以保证设计要求埋置深度然后对桩基位置进展复测检查桩基偏位情况
桩头凿除完成之后进展桩基的无破损检测检测前将声测割至桩顶处口要保证无破坏然后加注干净的水桩基检测合格前方能进展下一道工序施工
3、浇注垫层砼承台开挖至要求的高程后应及时进展C2015cm垫层素砼的浇注垫层素砼的顶面标高与承台的设计底面标高一样垫层砼浇注完成后用全站仪准确放出桩基的中心点并按轴线放出承台轮廓弹出墨线放完后技术员、质检员进展检查确保模板安装位置的准确性

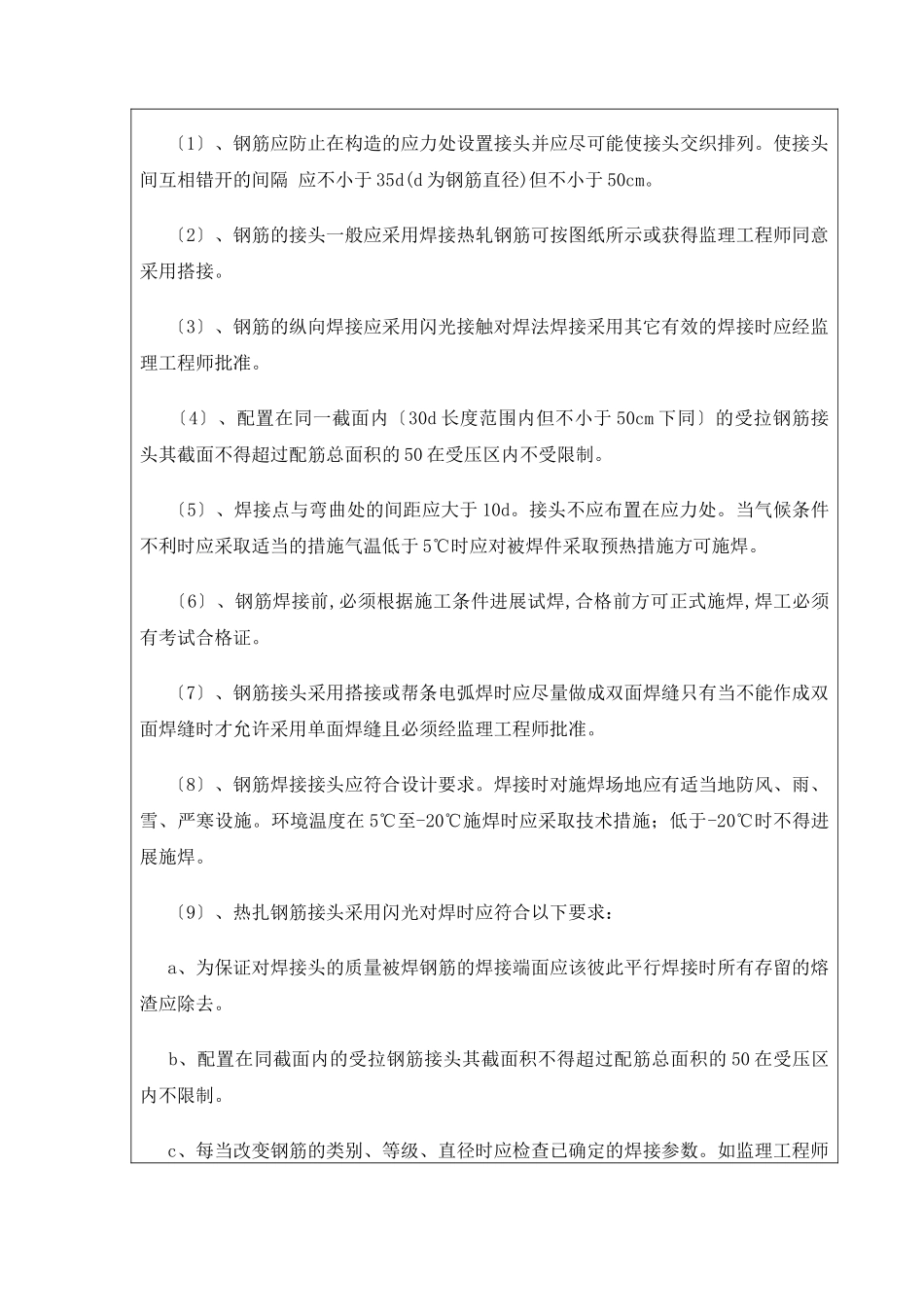

4、钢筋的绑扎与焊接〔1〕、钢筋应防止在构造的应力处设置接头并应尽可能使接头交织排列
使接头间互相错开的间隔应不小于35d(d为钢筋直径)但不小于50cm
〔2〕、钢筋的接头一般应采用焊接热轧钢筋可按图纸所示或获得监理工程师同意采用搭接

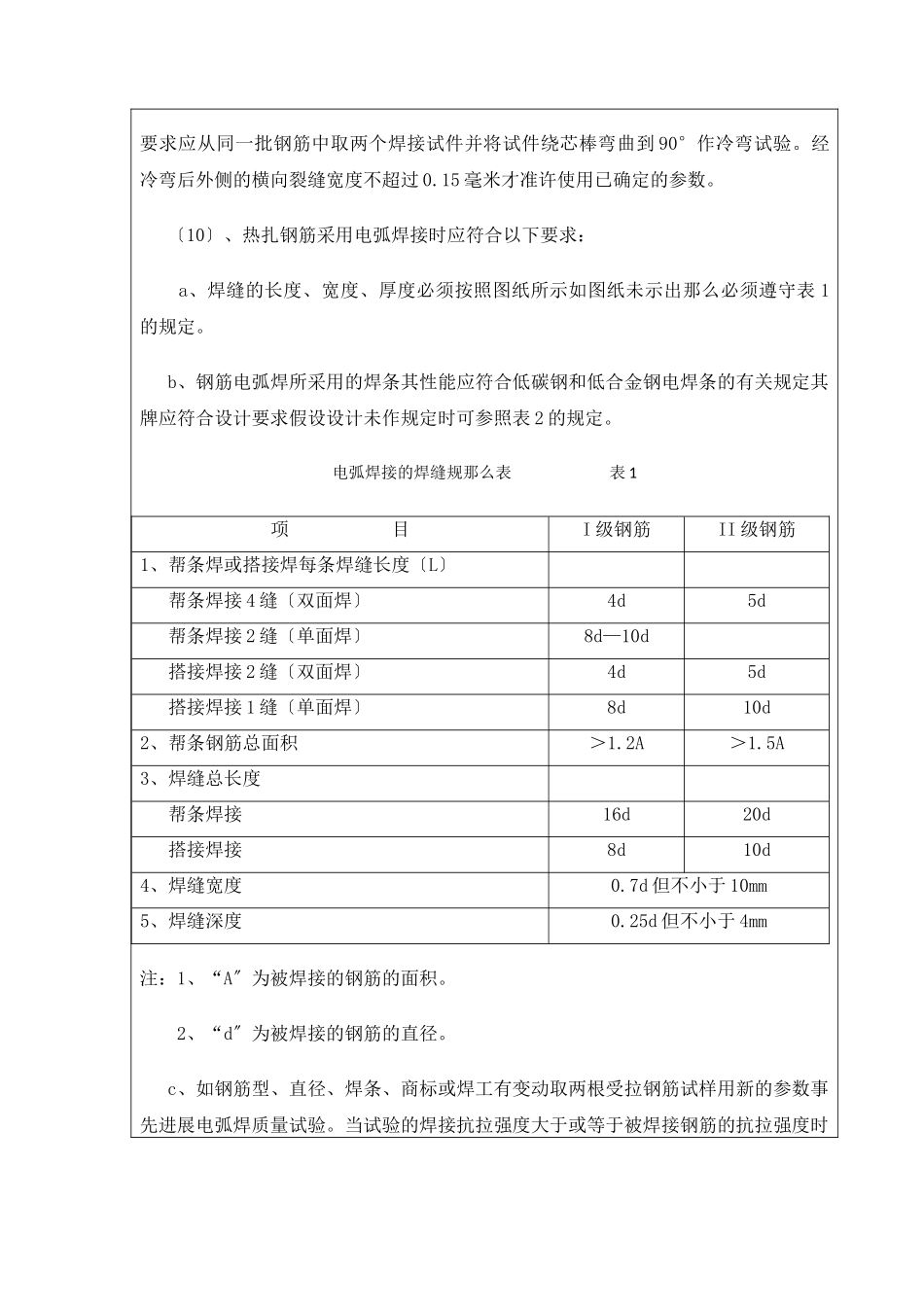

〔3〕、钢筋的纵向焊接应采用闪光接触对焊法焊接采用其它有效的焊接时应经监理工程师批准
〔4〕、配置在同一截面内〔30d长度范围内但不小于50cm下同〕的受拉钢筋接头其截面不得超过配筋总面积的50在受压区内不受限制
〔5〕、焊接点与弯曲处的间距应大于10d
接头不应布置在应力处
