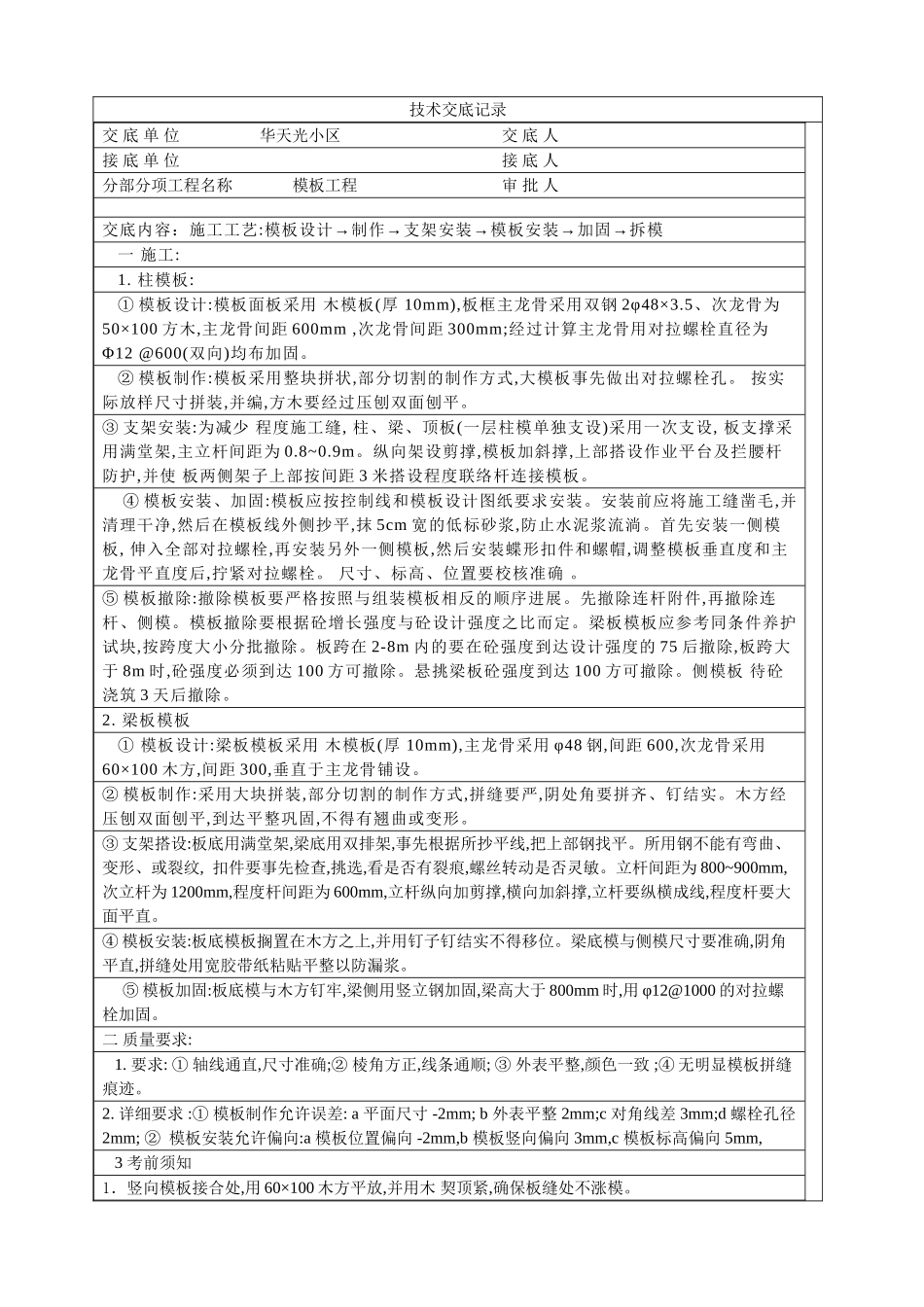

技术交底记录交底单位华天光小区交底人接底单位接底人分部分项工程名称模板工程审批人交底内容:施工工艺:模板设计→制作→支架安装→模板安装→加固→拆模一施工:1
柱模板:①模板设计:模板面板采用木模板(厚10mm),板框主龙骨采用双钢2φ48×3
5、次龙骨为50×100方木,主龙骨间距600mm,次龙骨间距300mm;经过计算主龙骨用对拉螺栓直径为Φ12@600(双向)均布加固
②模板制作:模板采用整块拼状,部分切割的制作方式,大模板事先做出对拉螺栓孔
按实际放样尺寸拼装,并编,方木要经过压刨双面刨平
③支架安装:为减少程度施工缝,柱、梁、顶板(一层柱模单独支设)采用一次支设,板支撑采用满堂架,主立杆间距为0
纵向架设剪撑,模板加斜撑,上部搭设作业平台及拦腰杆防护,并使板两侧架子上部按间距3米搭设程度联络杆连接模板
④模板安装、加固:模板应按控制线和模板设计图纸要求安装
安装前应将施工缝凿毛,并清理干净,然后在模板线外侧抄平,抹5cm宽的低标砂浆,防止水泥浆流淌
首先安装一侧模板,伸入全部对拉螺栓,再安装另外一侧模板,然后安装蝶形扣件和螺帽,调整模板垂直度和主龙骨平直度后,拧紧对拉螺栓
尺寸、标高、位置要校核准确
⑤模板撤除:撤除模板要严格按照与组装模板相反的顺序进展
先撤除连杆附件,再撤除连杆、侧模
模板撤除要根据砼增长强度与砼设计强度之比而定
梁板模板应参考同条件养护试块,按跨度大小分批撤除
板跨在2-8m内的要在砼强度到达设计强度的75后撤除,板跨大于8m时,砼强度必须到达100方可撤除
悬挑梁板砼强度到达100方可撤除
侧模板待砼浇筑3天后撤除
梁板模板①模板设计:梁板模板采用木模板(厚10mm),主龙骨采用φ48钢,间距600,次龙骨采用60×100木方,间距300,垂直于主龙骨铺设
②模板制作:采用大块拼装,部分切割的制作方式,拼缝要严,阴处角要
