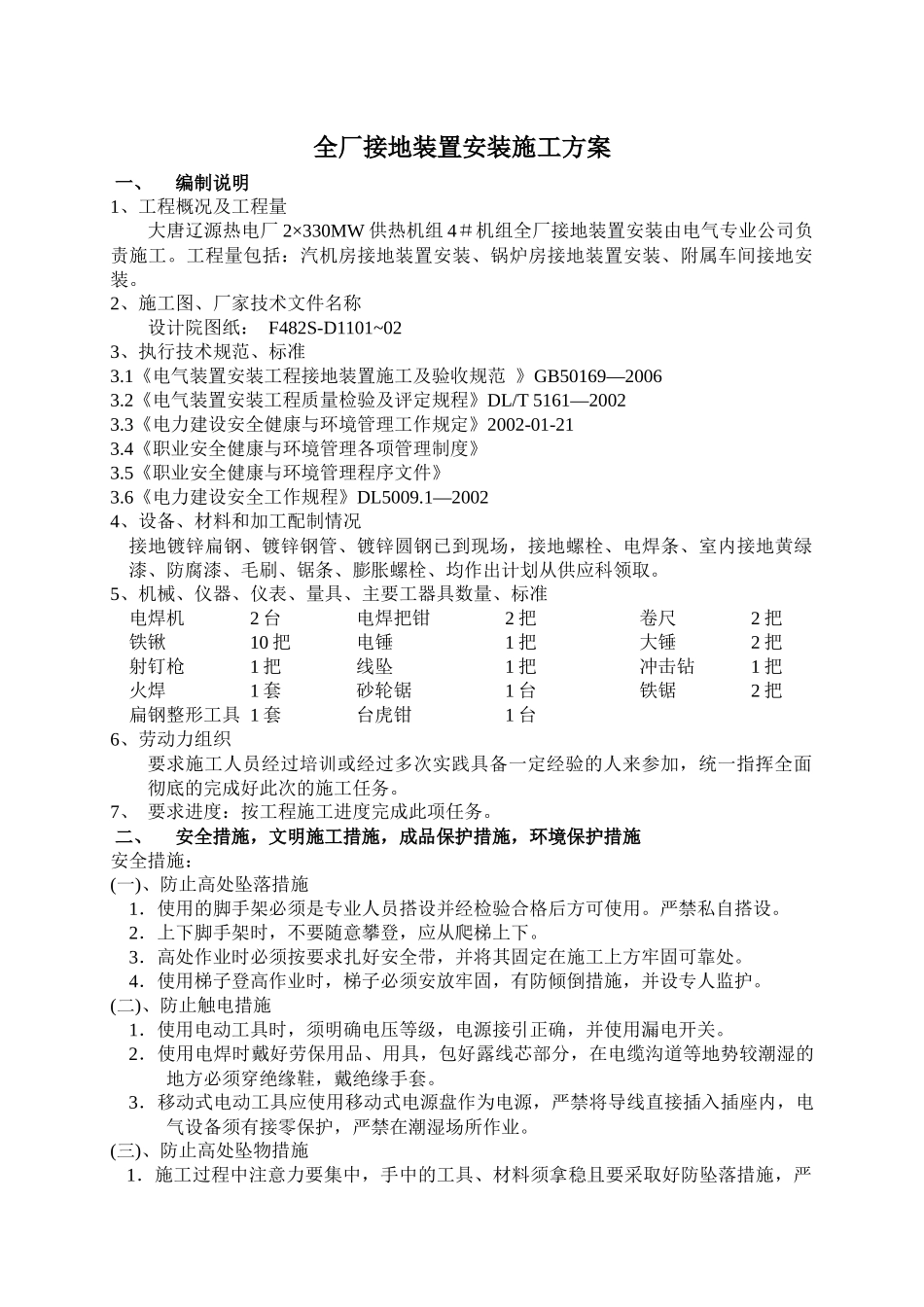

全厂接地装置安装施工方案一、编制说明1、工程概况及工程量大唐辽源热电厂2×330MW供热机组4#机组全厂接地装置安装由电气专业公司负责施工
工程量包括:汽机房接地装置安装、锅炉房接地装置安装、附属车间接地安装
2、施工图、厂家技术文件名称设计院图纸:F482S-D1101~023、执行技术规范、标准3
1《电气装置安装工程接地装置施工及验收规范》GB50169—20063
2《电气装置安装工程质量检验及评定规程》DL/T5161—20023
3《电力建设安全健康与环境管理工作规定》2002-01-213
4《职业安全健康与环境管理各项管理制度》3
5《职业安全健康与环境管理程序文件》3
6《电力建设安全工作规程》DL5009
1—20024、设备、材料和加工配制情况接地镀锌扁钢、镀锌钢管、镀锌圆钢已到现场,接地螺栓、电焊条、室内接地黄绿漆、防腐漆、毛刷、锯条、膨胀螺栓、均作出计划从供应科领取
5、机械、仪器、仪表、量具、主要工器具数量、标准电焊机2台电焊把钳2把卷尺2把铁锹10把电锤1把大锤2把射钉枪1把线坠1把冲击钻1把火焊1套砂轮锯1台铁锯2把扁钢整形工具1套台虎钳1台6、劳动力组织要求施工人员经过培训或经过多次实践具备一定经验的人来参加,统一指挥全面彻底的完成好此次的施工任务
7、要求进度:按工程施工进度完成此项任务

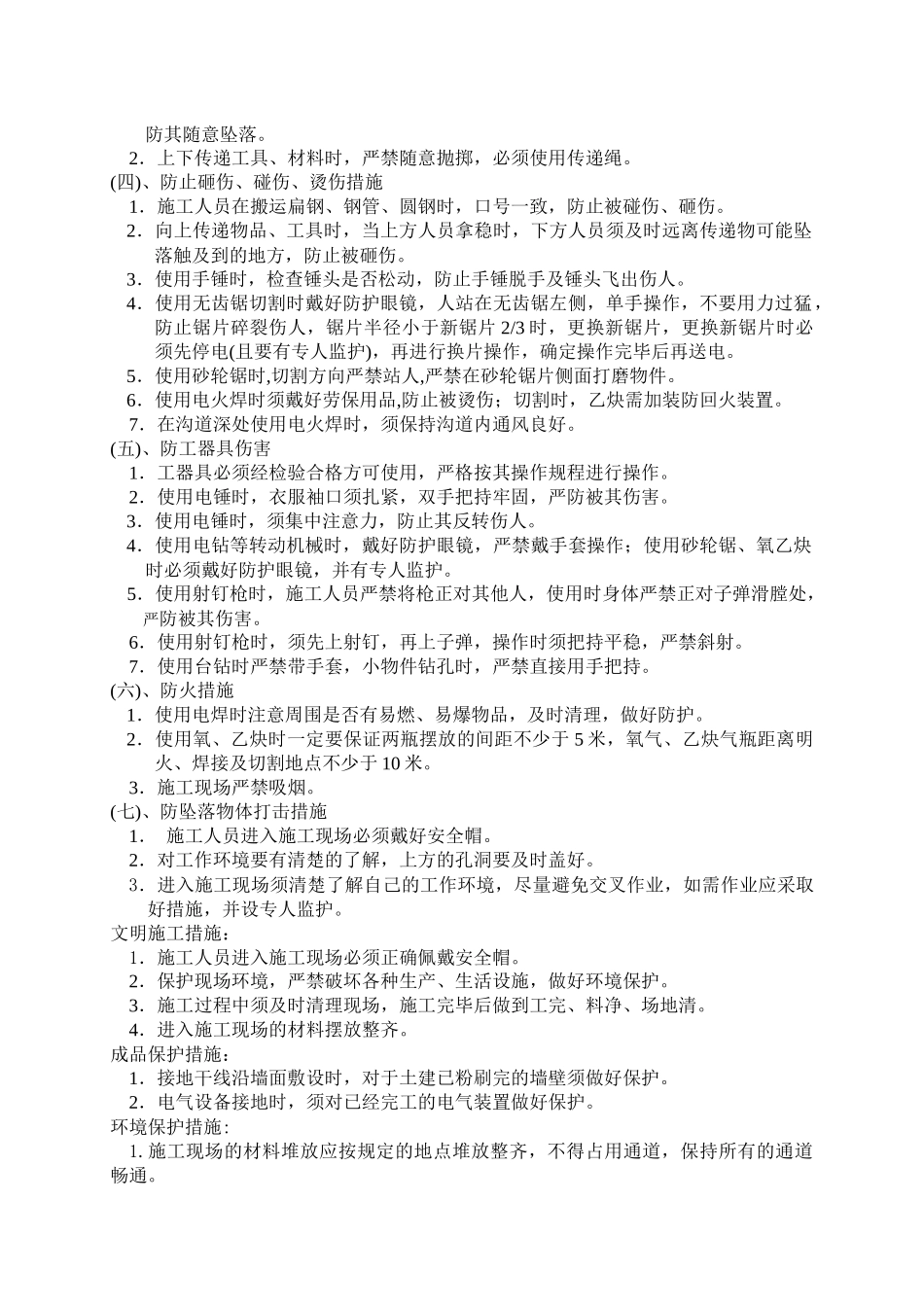

二、安全措施,文明施工措施,成品保护措施,环境保护措施安全措施:(一)、防止高处坠落措施1.使用的脚手架必须是专业人员搭设并经检验合格后方可使用
严禁私自搭设
2.上下脚手架时,不要随意攀登,应从爬梯上下
3.高处作业时必须按要求扎好安全带,并将其固定在施工上方牢固可靠处
4.使用梯子登高作业时,梯子必须安放牢固,有防倾倒措施,并设专人监护
(二)、防止触电措施1.使用电动工具时,须明确电压等级,电源接引正确,并使用漏电开关
2.使用电焊时戴好劳保用品、
