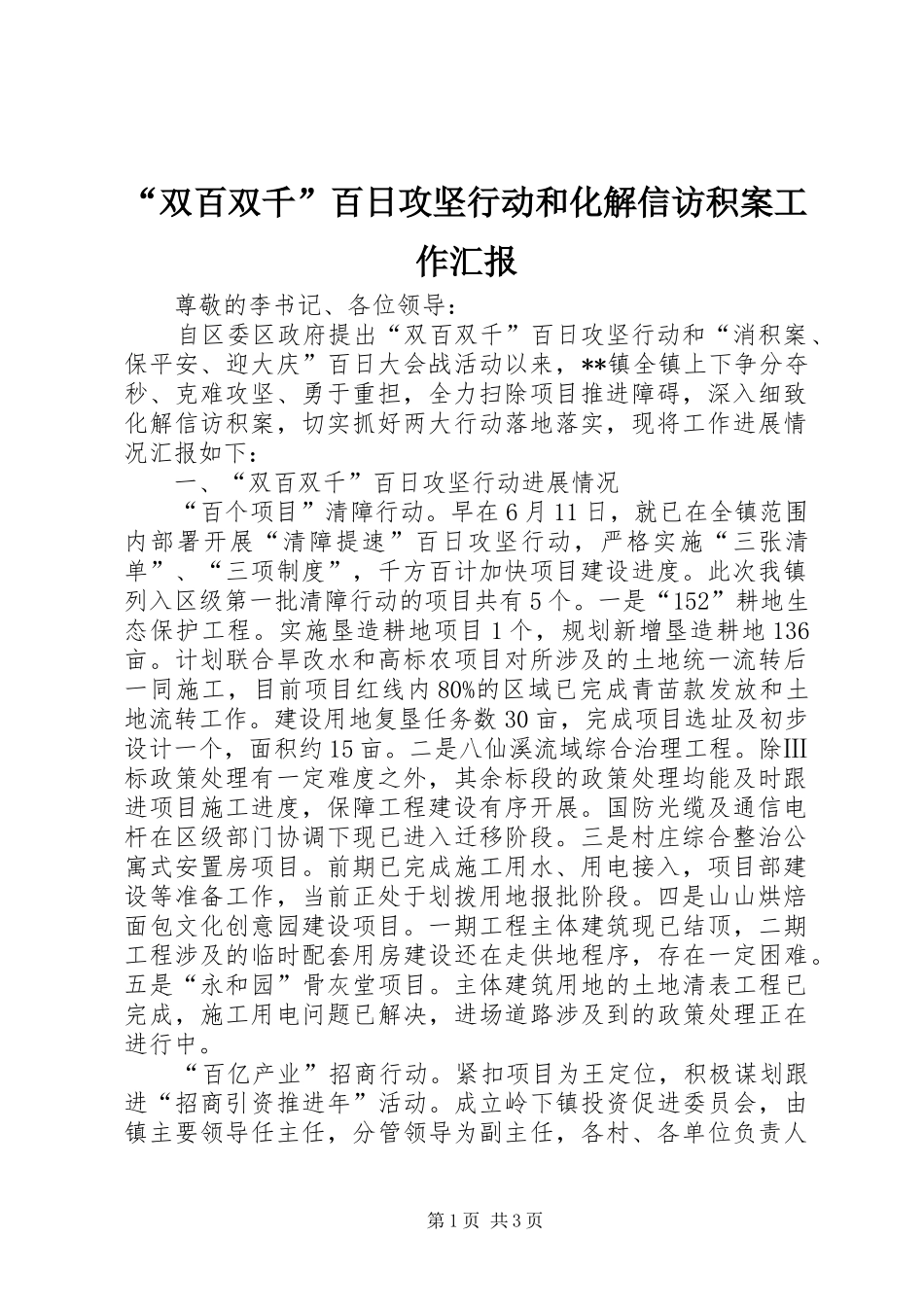

“双百双千”百日攻坚行动和化解信访积案工作汇报尊敬的李书记、各位领导:自区委区政府提出“双百双千”百日攻坚行动和“消积案、保平安、迎大庆”百日大会战活动以来,**镇全镇上下争分夺秒、克难攻坚、勇于重担,全力扫除项目推进障碍,深入细致化解信访积案,切实抓好两大行动落地落实,现将工作进展情况汇报如下:一、“双百双千”百日攻坚行动进展情况“百个项目”清障行动
早在6月11日,就已在全镇范围内部署开展“清障提速”百日攻坚行动,严格实施“三张清单”、“三项制度”,千方百计加快项目建设进度
此次我镇列入区级第一批清障行动的项目共有5个
一是“152”耕地生态保护工程
实施垦造耕地项目1个,规划新增垦造耕地136亩
计划联合旱改水和高标农项目对所涉及的土地统一流转后一同施工,目前项目红线内80%的区域已完成青苗款发放和土地流转工作
建设用地复垦任务数30亩,完成项目选址及初步设计一个,面积约15亩
二是八仙溪流域综合治理工程
除Ⅲ标政策处理有一定难度之外,其余标段的政策处理均能及时跟进项目施工进度,保障工程建设有序开展
国防光缆及通信电杆在区级部门协调下现已进入迁移阶段
三是村庄综合整治公寓式安置房项目
前期已完成施工用水、用电接入,项目部建设等准备工作,当前正处于划拨用地报批阶段
四是山山烘焙面包文化创意园建设项目
一期工程主体建筑现已结顶,二期工程涉及的临时配套用房建设还在走供地程序,存在一定困难
五是“永和园”骨灰堂项目
主体建筑用地的土地清表工程已完成,施工用电问题已解决,进场道路涉及到的政策处理正在进行中
“百亿产业”招商行动
紧扣项目为王定位,积极谋划跟进“招商引资推进年”活动
成立岭下镇投资促进委员会,由镇主要领导任主任,分管领导为副主任,各村、各单位负责人第1页共3页为成员,投资促进委员会下设办公室,办公室设在经济发展办,经济发展办主任兼任办公室主任
全镇上下自我加压,对
