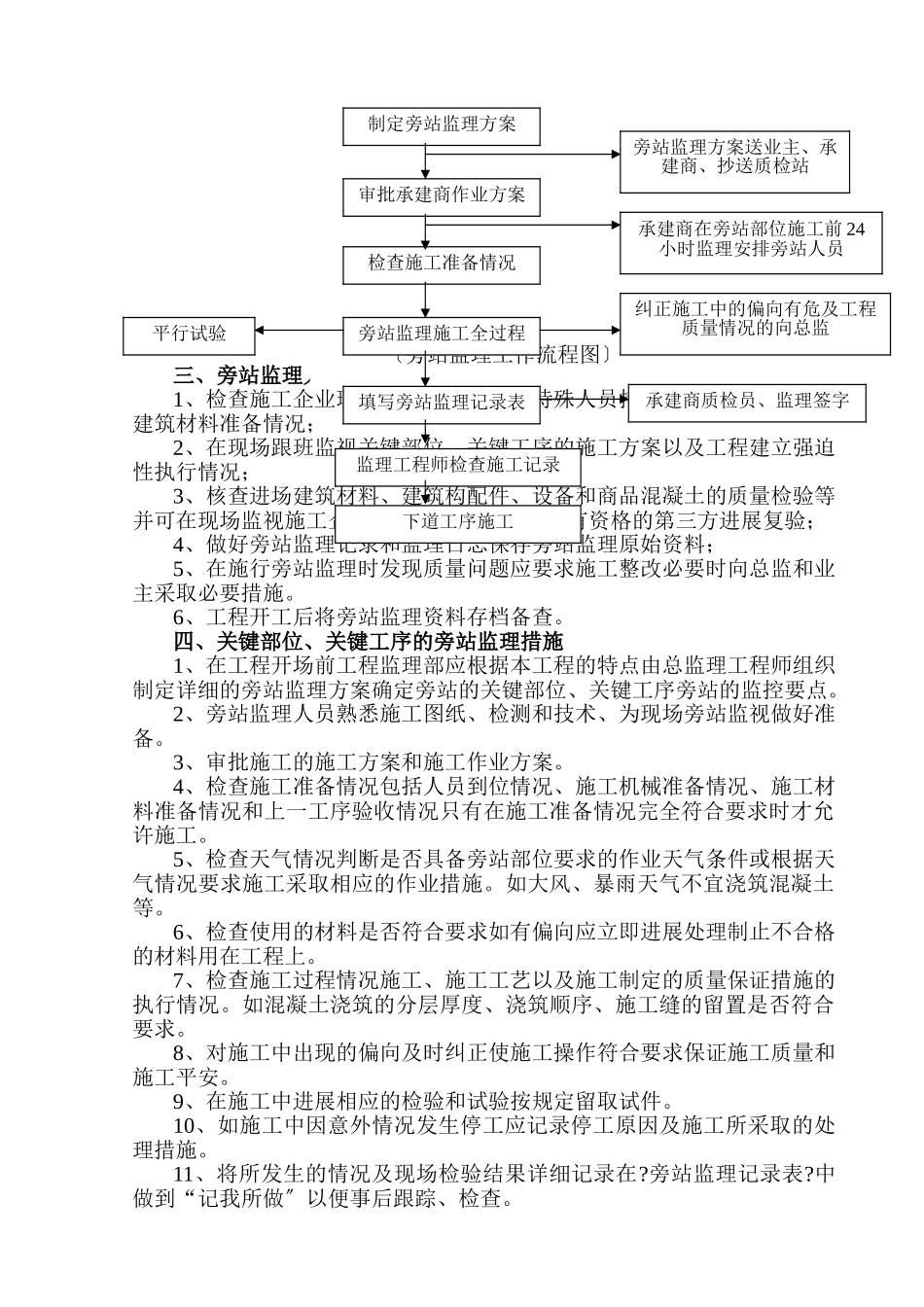

旁站监理方案审批:日:旁站监理的范围与内容我工程监理部将按照建立部?房屋建筑工程施工旁站监理理〔〕?的规定在本工程施工阶段监理中对关键部位、关键工序的施工质量施行全过程旁站监理。本工程旁站监理的特殊过程、关键工序有:土方回填、混凝土灌注桩浇筑、梁柱节点钢筋隐蔽过程、混凝土浇筑、卷材防水层细部构造处理。旁站监理的内容有:施工准备情况、施工自然条件的符合性、施工操作过程、施工原材料检验、现场原材料试验、突发的应急处理、施工记录检查、旁站监理记录等。一、旁站监理根据1、工程建立有关、、规程。2、设计图纸和设计变更等。3、经批准的施工组织设计。4、经批准的旁站监理方案和监理细那么。二、旁站监理程序在本工程的旁站监理过程中我工程监理部的监理人员将按以下程序对施工过程进展旁站监理确保工程质量。三、旁站监理人员的职责1、检查施工企业现场质检人员到岗、特殊人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监视关键部位、关键工序的施工方案以及工程建立强迫性执行情况;3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验等并可在现场监视施工企业进展检验或者委托具有资格的第三方进展复验;4、做好旁站监理记录和监理日志保存旁站监理原始资料;5、在施行旁站监理时发现质量问题应要求施工整改必要时向总监和业主采取必要措施。6、工程开工后将旁站监理资料存档备查。四、关键部位、关键工序的旁站监理措施1、在工程开场前工程监理部应根据本工程的特点由总监理工程师组织制定详细的旁站监理方案确定旁站的关键部位、关键工序旁站的监控要点。2、旁站监理人员熟悉施工图纸、检测和技术、为现场旁站监视做好准备。3、审批施工的施工方案和施工作业方案。4、检查施工准备情况包括人员到位情况、施工机械准备情况、施工材料准备情况和上一工序验收情况只有在施工准备情况完全符合要求时才允许施工。5、检查天气情况判断是否具备旁站部位要求的作业天气条件或根据天气情况要求施工采取相应的作业措施。如大风、暴雨天气不宜浇筑混凝土等。6、检查使用的材料是否符合要求如有偏向应立即进展处理制止不合格的材料用在工程上。7、检查施工过程情况施工、施工工艺以及施工制定的质量保证措施的执行情况。如混凝土浇筑的分层厚度、浇筑顺序、施工缝的留置是否符合要求。8、对施工中出现的偏向及时纠正使施工操作符合要求保证施工质量和施工平安。9、在施工中进展相应的检验和试验按规定留取试件。10、如施工中因意外情况发生停工应记录停工原因及施工所采取的处理措施。11、将所发生的情况及现场检验结果详细记录在?旁站监理记录表?中做到“记我所做〞以便事后跟踪、检查。〔旁站监理工作流程图〕制定旁站监理方案审批承建商作业方案检查施工准备情况旁站监理施工全过程填写旁站监理记录表监理工程师检查施工记录下道工序施工平行试验旁站监理方案送业主、承建商、抄送质检站承建商在旁站部位施工前24小时监理安排旁站人员纠正施工中的偏向有危及工程质量情况的向总监承建商质检员、监理签字12、工程总监理工程师或监理工程师应定检查?旁站监理记录表?总结关键部位、关键工序的施工经历与施工一起制定措施防止再次发生系统偏向并减少偶尔偏向的出现。五、关键部位、关键工序旁站监理质量控制要点〔一〕土方回填1、填方、柱基、基槽回填的土料必须符合设计要求和规定。2、柱基、基槽和沟基底的土质必须符合设计要求并严禁扰动。其位置、尺寸、标高、边坡必须符合设计要求和规定。3、填方、柱基、基槽的回填必须分层夯压实。取样测定压实后土的干土质量度其合格率不应小于90不合格干土质量度的最低值与设计值的差不应大于0.8KN/m3且不能集中于某一区域。对柱基回填应从两侧对称进展。4、挖土时严禁放水浸沟后再开挖和回填粘土。5、经常检查场地排水或降水情况以防止基坑浸泡、塌方、滑坡。回填土的质量控制:1、一般粘性土可用作各层填料;一般碎石类土、砂土和爆破石渣可用作表层以下的填料其料径不得超过每层铺填厚度的2/3;碎块草皮和有机质含量大于8的土仅可用于无压实要求的填方;淤泥和淤泥质土不能用作填料。2、水量...
