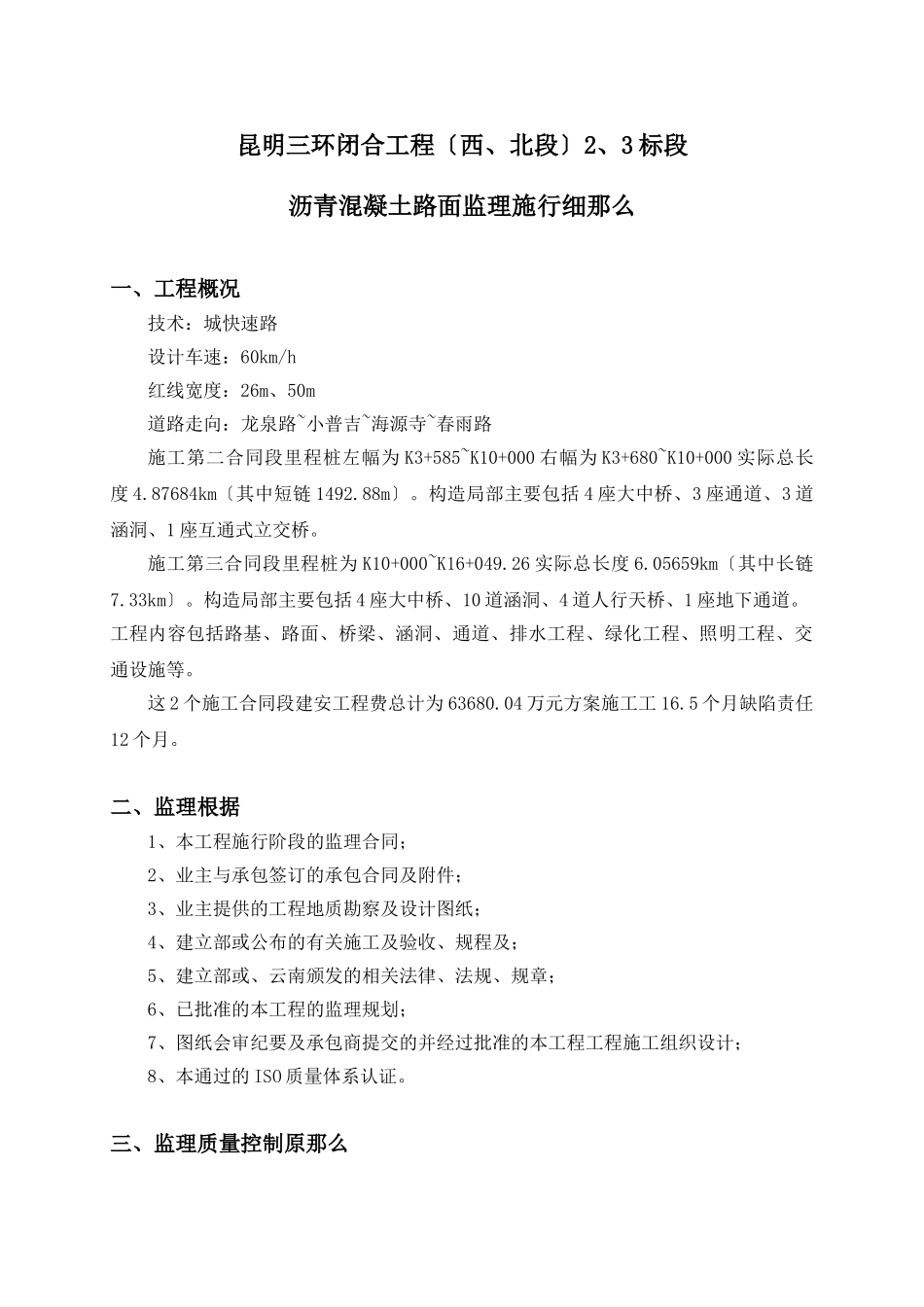

`昆明三环闭合工程〔西、北段〕2、3标段沥青混凝土路面监理施行细那么昆明建立咨询监理昆明三环闭合工程〔西、北段〕2、3标段监理部2021年1月目录一、工程概况………………………………………………………………1二、监理根据………………………………………………………………1三、监理质量控制原那么……………………………………………………2四、目的分解………………………………………………………………2五、设计要求………………………………………………………………2六、施工难点及监理要点…………………………………………………3七、预控要点………………………………………………………………3八、适用………………………………………………………………8昆明三环闭合工程〔西、北段〕2、3标段沥青混凝土路面监理施行细那么一、工程概况技术:城快速路设计车速:60km/h红线宽度:26m、50m道路走向:龙泉路~小普吉~海源寺~春雨路施工第二合同段里程桩左幅为K3+585~K10+000右幅为K3+680~K10+000实际总长度4
87684km〔其中短链1492
构造局部主要包括4座大中桥、3座通道、3道涵洞、1座互通式立交桥
施工第三合同段里程桩为K10+000~K16+049
26实际总长度6
05659km〔其中长链7
构造局部主要包括4座大中桥、10道涵洞、4道人行天桥、1座地下通道
工程内容包括路基、路面、桥梁、涵洞、通道、排水工程、绿化工程、照明工程、交通设施等
这2个施工合同段建安工程费总计为63680
04万元方案施工工16
5个月缺陷责任12个月
二、监理根据1、本工程施行阶段的监理合同;2、业主与承包签订的承包合同及附件;3、业主提供的工程地质勘察及设计图纸;4、建立部或公布的有关施工及验收、规程及;5、建立部或、云南颁发的相关法律、法规、规章;6、已批准
