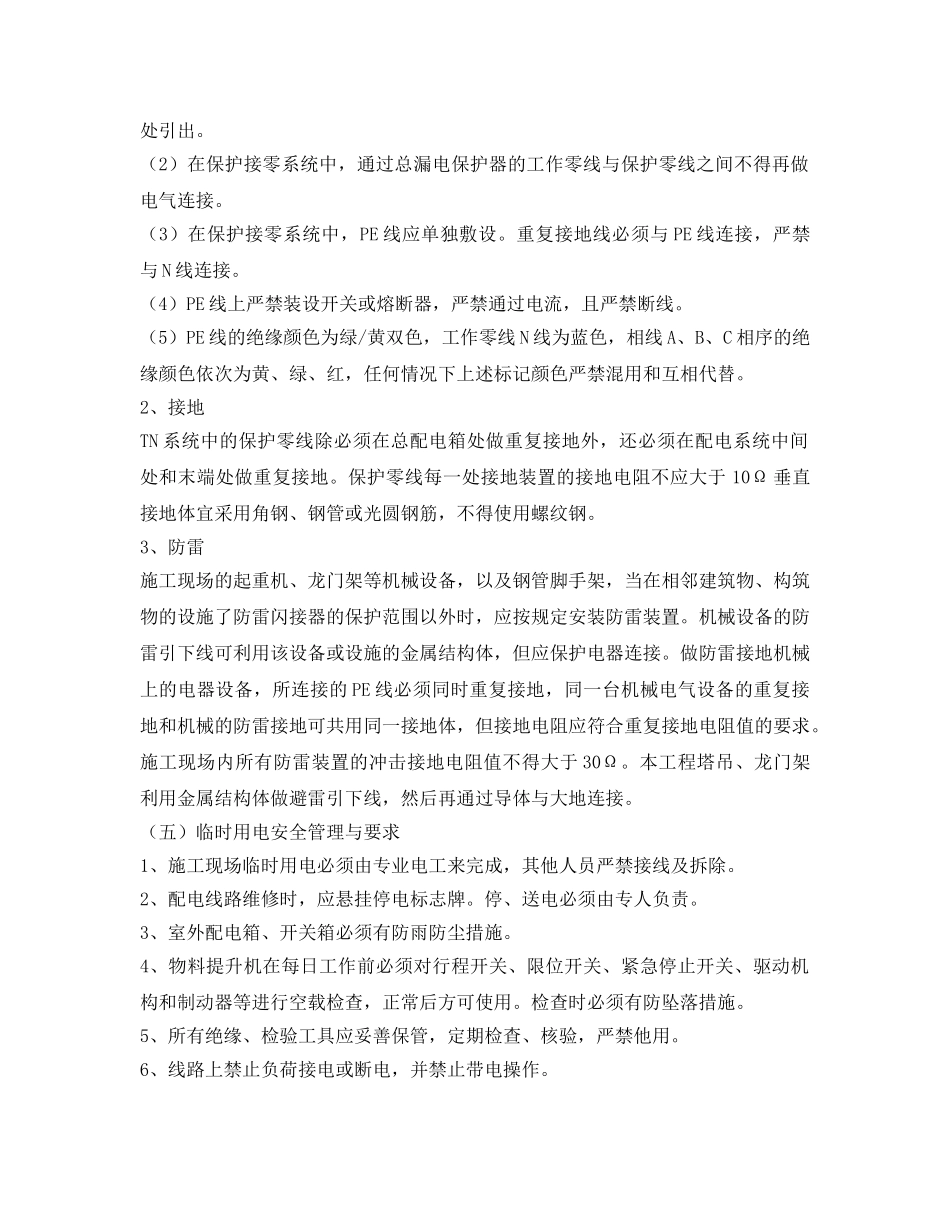

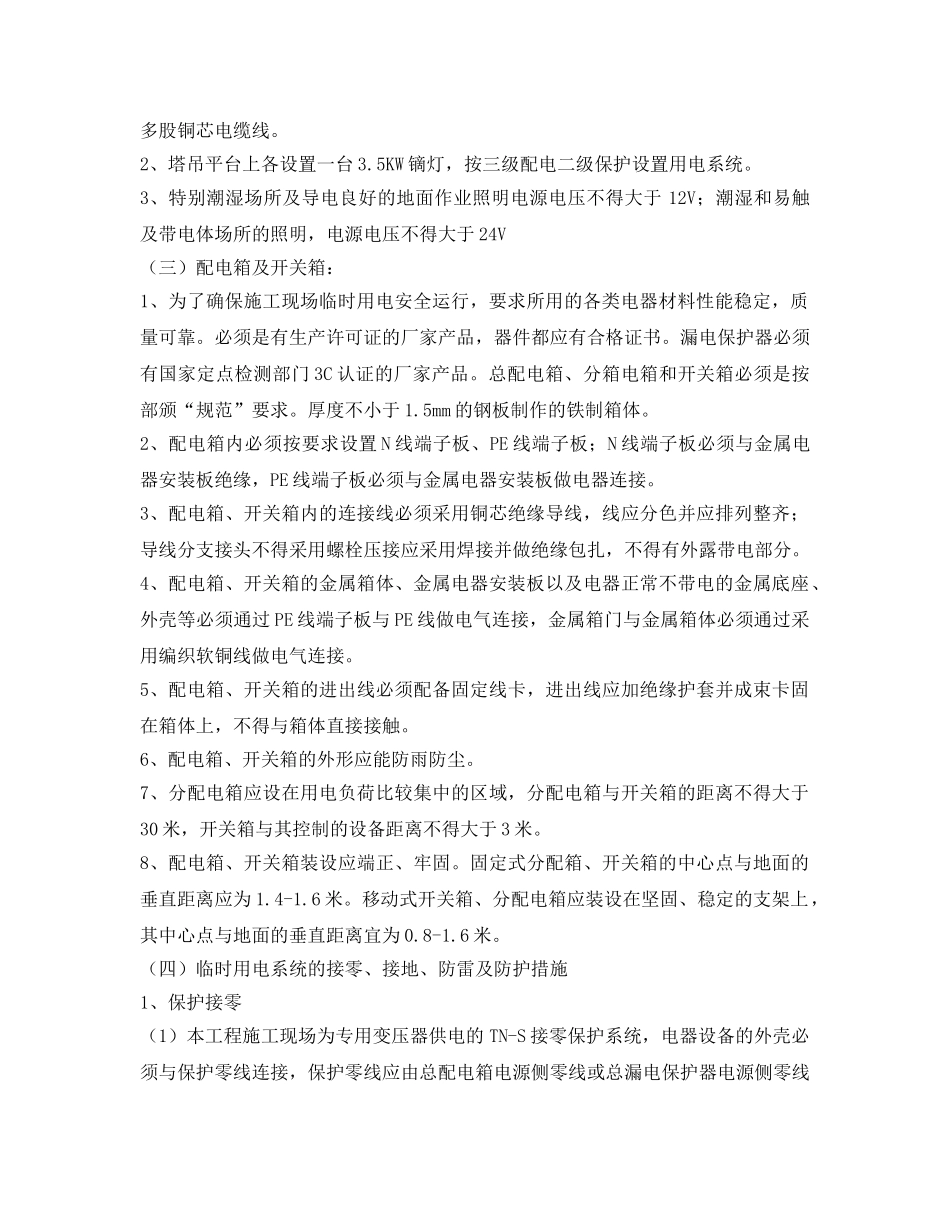

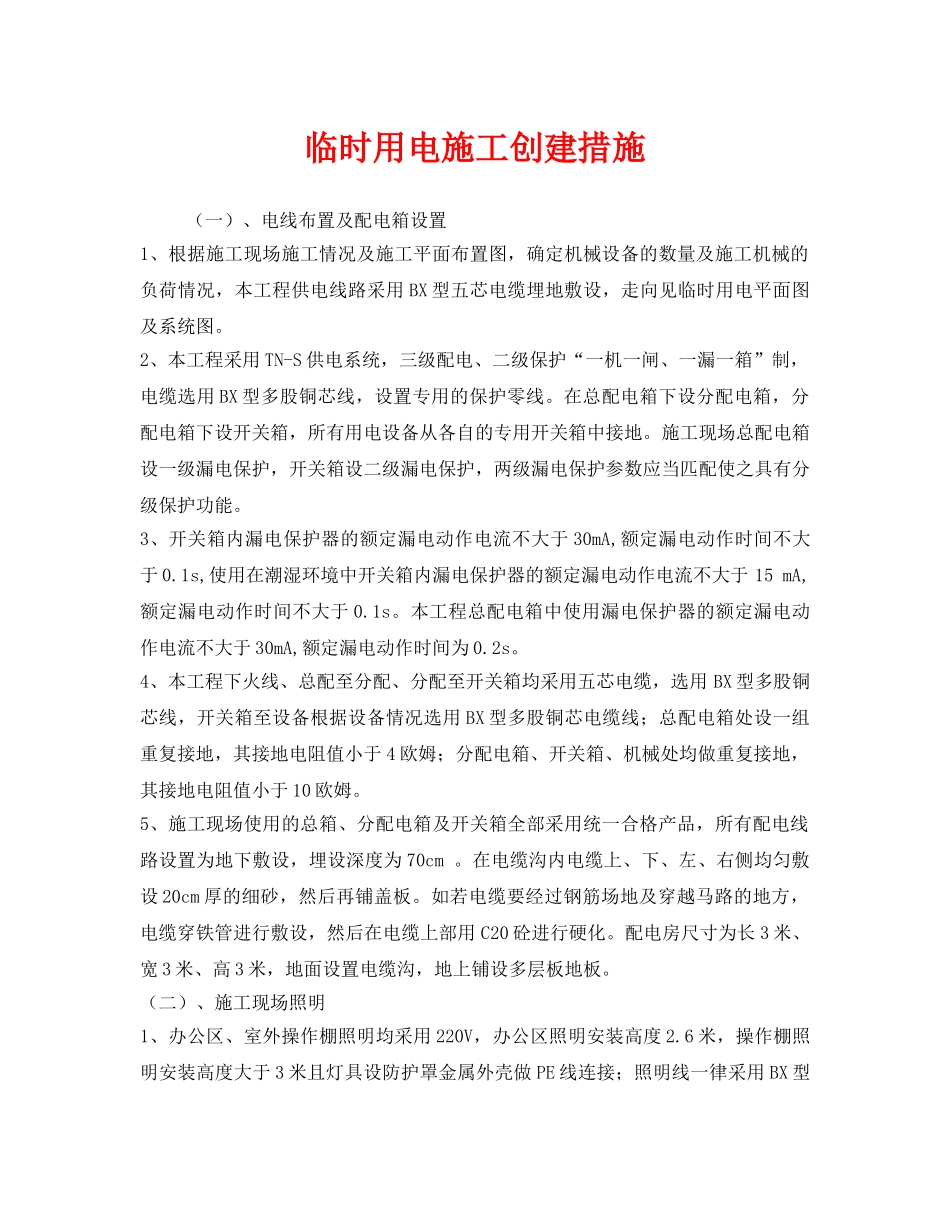

临时用电施工创建措施(一)、电线布置及配电箱设置1、根据施工现场施工情况及施工平面布置图,确定机械设备的数量及施工机械的负荷情况,本工程供电线路采用BX型五芯电缆埋地敷设,走向见临时用电平面图及系统图
2、本工程采用TN-S供电系统,三级配电、二级保护“一机一闸、一漏一箱”制,电缆选用BX型多股铜芯线,设置专用的保护零线
在总配电箱下设分配电箱,分配电箱下设开关箱,所有用电设备从各自的专用开关箱中接地
施工现场总配电箱设一级漏电保护,开关箱设二级漏电保护,两级漏电保护参数应当匹配使之具有分级保护功能
3、开关箱内漏电保护器的额定漏电动作电流不大于30mA,额定漏电动作时间不大于0
1s,使用在潮湿环境中开关箱内漏电保护器的额定漏电动作电流不大于15mA,额定漏电动作时间不大于0
本工程总配电箱中使用漏电保护器的额定漏电动作电流不大于30mA,额定漏电动作时间为0
4、本工程下火线、总配至分配、分配至开关箱均采用五芯电缆,选用BX型多股铜芯线,开关箱至设备根据设备情况选用BX型多股铜芯电缆线;总配电箱处设一组重复接地,其接地电阻值小于4欧姆;分配电箱、开关箱、机械处均做重复接地,其接地电阻值小于10欧姆
5、施工现场使用的总箱、分配电箱及开关箱全部采用统一合格产品,所有配电线路设置为地下敷设,埋设深度为70cm
在电缆沟内电缆上、下、左、右侧均匀敷设20cm厚的细砂,然后再铺盖板
如若电缆要经过钢筋场地及穿越马路的地方,电缆穿铁管进行敷设,然后在电缆上部用C20砼进行硬化
配电房尺寸为长3米、宽3米、高3米,地面设置电缆沟,地上铺设多层板地板
(二)、施工现场照明1、办公区、室外操作棚照明均采用220V,办公区照明安装高度2
6米,操作棚照明安装高度大于3米且灯具设防护罩金属外壳做PE线连接;照明线一律采用BX型多股铜芯电缆线
2、塔吊平台上各设置一台3
