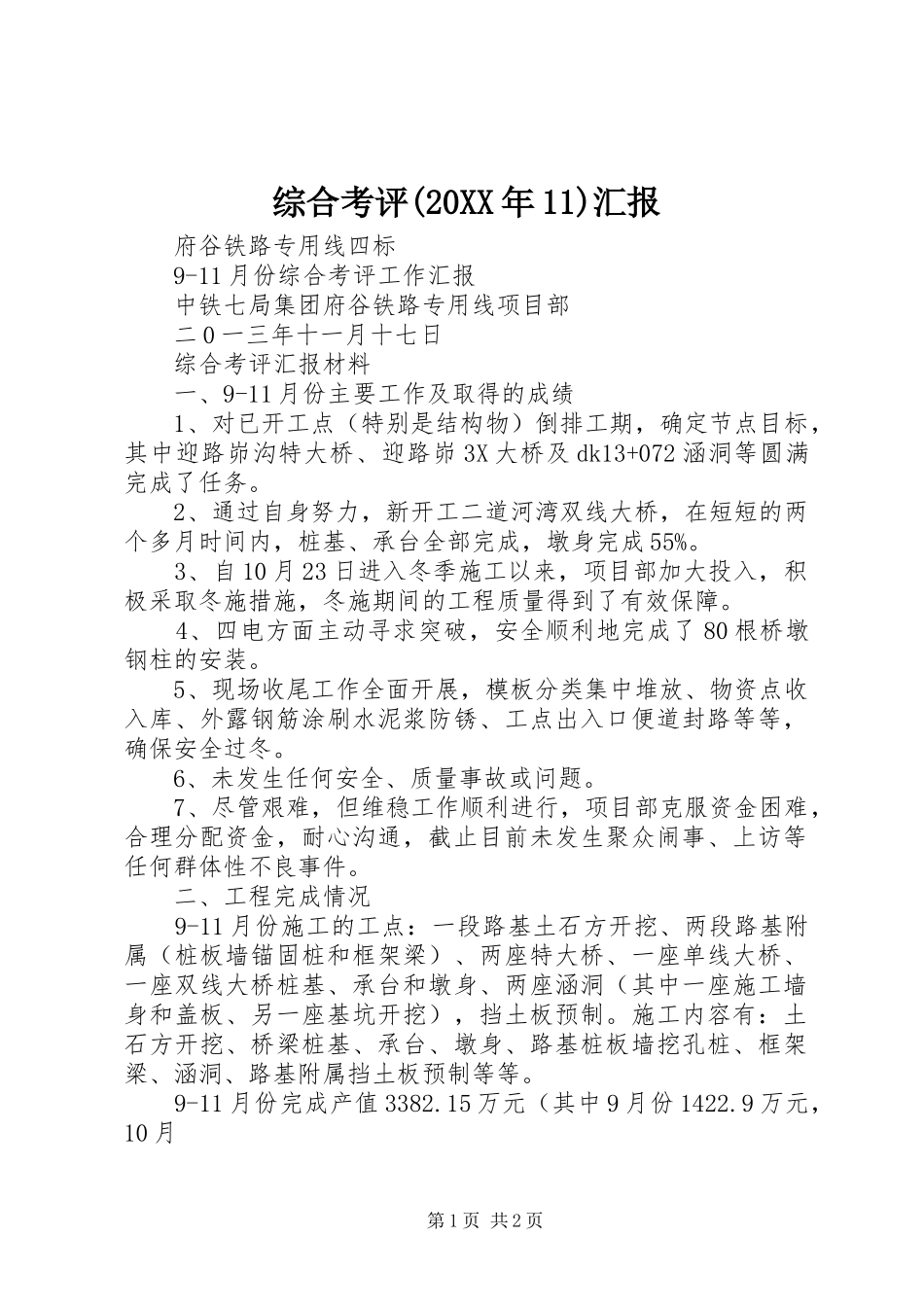

综合考评(20XX年11)汇报府谷铁路专用线四标9-11月份综合考评工作汇报中铁七局集团府谷铁路专用线项目部二0一三年十一月十七日综合考评汇报材料一、9-11月份主要工作及取得的成绩1、对已开工点(特别是结构物)倒排工期,确定节点目标,其中迎路峁沟特大桥、迎路峁3X大桥及dk13+072涵洞等圆满完成了任务
2、通过自身努力,新开工二道河湾双线大桥,在短短的两个多月时间内,桩基、承台全部完成,墩身完成55%
3、自10月23日进入冬季施工以来,项目部加大投入,积极采取冬施措施,冬施期间的工程质量得到了有效保障
4、四电方面主动寻求突破,安全顺利地完成了80根桥墩钢柱的安装
5、现场收尾工作全面开展,模板分类集中堆放、物资点收入库、外露钢筋涂刷水泥浆防锈、工点出入口便道封路等等,确保安全过冬
6、未发生任何安全、质量事故或问题
7、尽管艰难,但维稳工作顺利进行,项目部克服资金困难,合理分配资金,耐心沟通,截止目前未发生聚众闹事、上访等任何群体性不良事件
二、工程完成情况9-11月份施工的工点:一段路基土石方开挖、两段路基附属(桩板墙锚固桩和框架梁)、两座特大桥、一座单线大桥、一座双线大桥桩基、承台和墩身、两座涵洞(其中一座施工墙身和盖板、另一座基坑开挖),挡土板预制
施工内容有:土石方开挖、桥梁桩基、承台、墩身、路基桩板墙挖孔桩、框架梁、涵洞、路基附属挡土板预制等等
9-11月份完成产值3382
15万元(其中9月份1422
9万元,10月第1页共2页-1拌、出机、入模、成型后随时观测混凝土温度,根据温度情况采取相应有效的保温措施来保证混凝土质量,经现场回弹检测,混凝土质量均满足设计要求

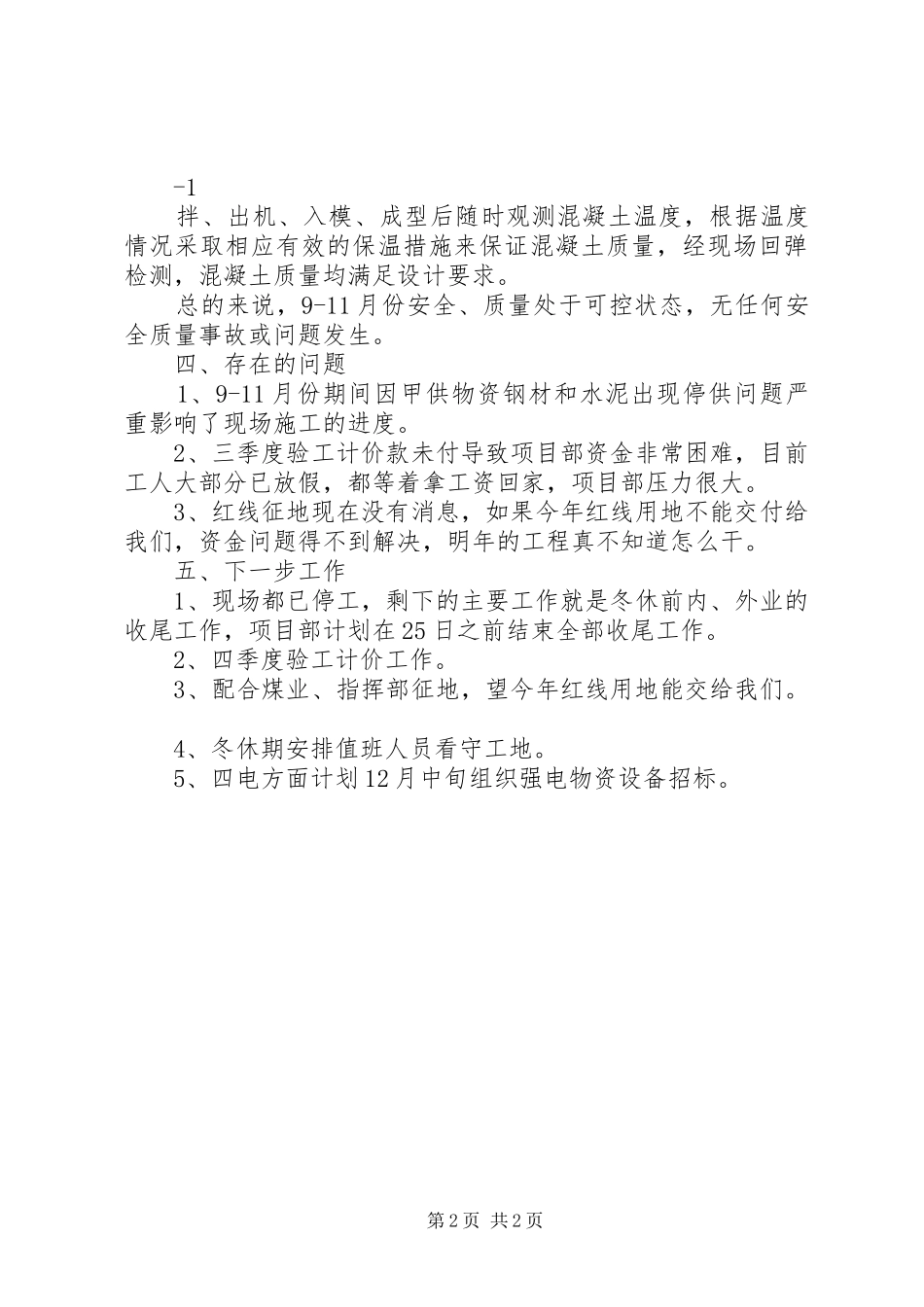

总的来说,9-11月份安全、质量处于可控状态,无任何安全质量事故或问题发生
四、存在的问题1、9-11月份期间因甲供物资钢材和水泥出现停供问题严重影响了现场施工的进度
2、三季度验工计价款未
