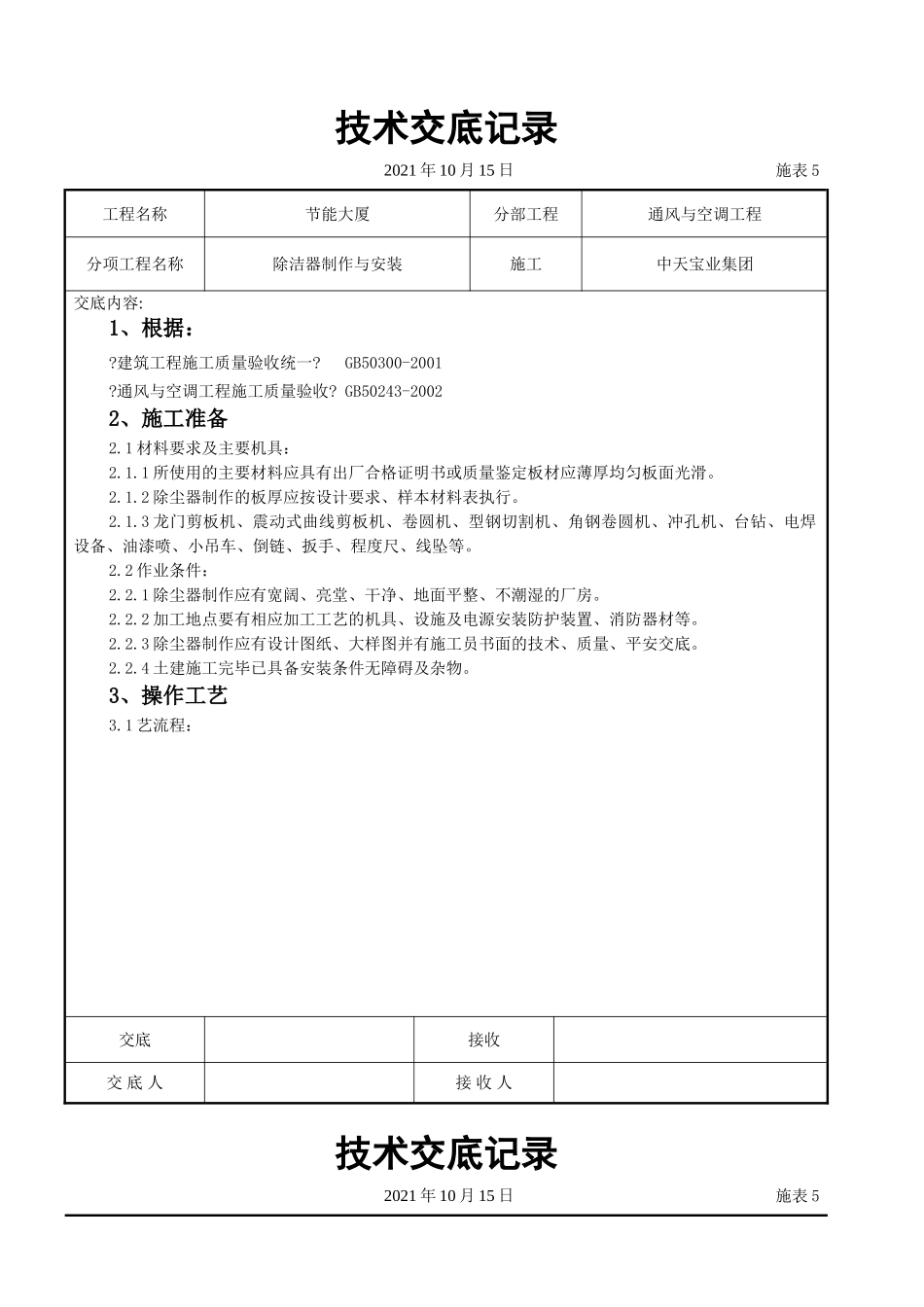

技术交底记录2021年10月15日施表5工程名称节能大厦分部工程通风与空调工程分项工程名称除洁器制作与安装施工中天宝业集团交底内容:1、根据:
建筑工程施工质量验收统一
GB50300-2001
通风与空调工程施工质量验收
GB50243-20022、施工准备2
1材料要求及主要机具:2
1所使用的主要材料应具有出厂合格证明书或质量鉴定板材应薄厚均匀板面光滑
2除尘器制作的板厚应按设计要求、样本材料表执行
3龙门剪板机、震动式曲线剪板机、卷圆机、型钢切割机、角钢卷圆机、冲孔机、台钻、电焊设备、油漆喷、小吊车、倒链、扳手、程度尺、线坠等
2作业条件:2
1除尘器制作应有宽阔、亮堂、干净、地面平整、不潮湿的厂房
2加工地点要有相应加工工艺的机具、设施及电源安装防护装置、消防器材等
3除尘器制作应有设计图纸、大样图并有施工员书面的技术、质量、平安交底
4土建施工完毕已具备安装条件无障碍及杂物
3、操作工艺3

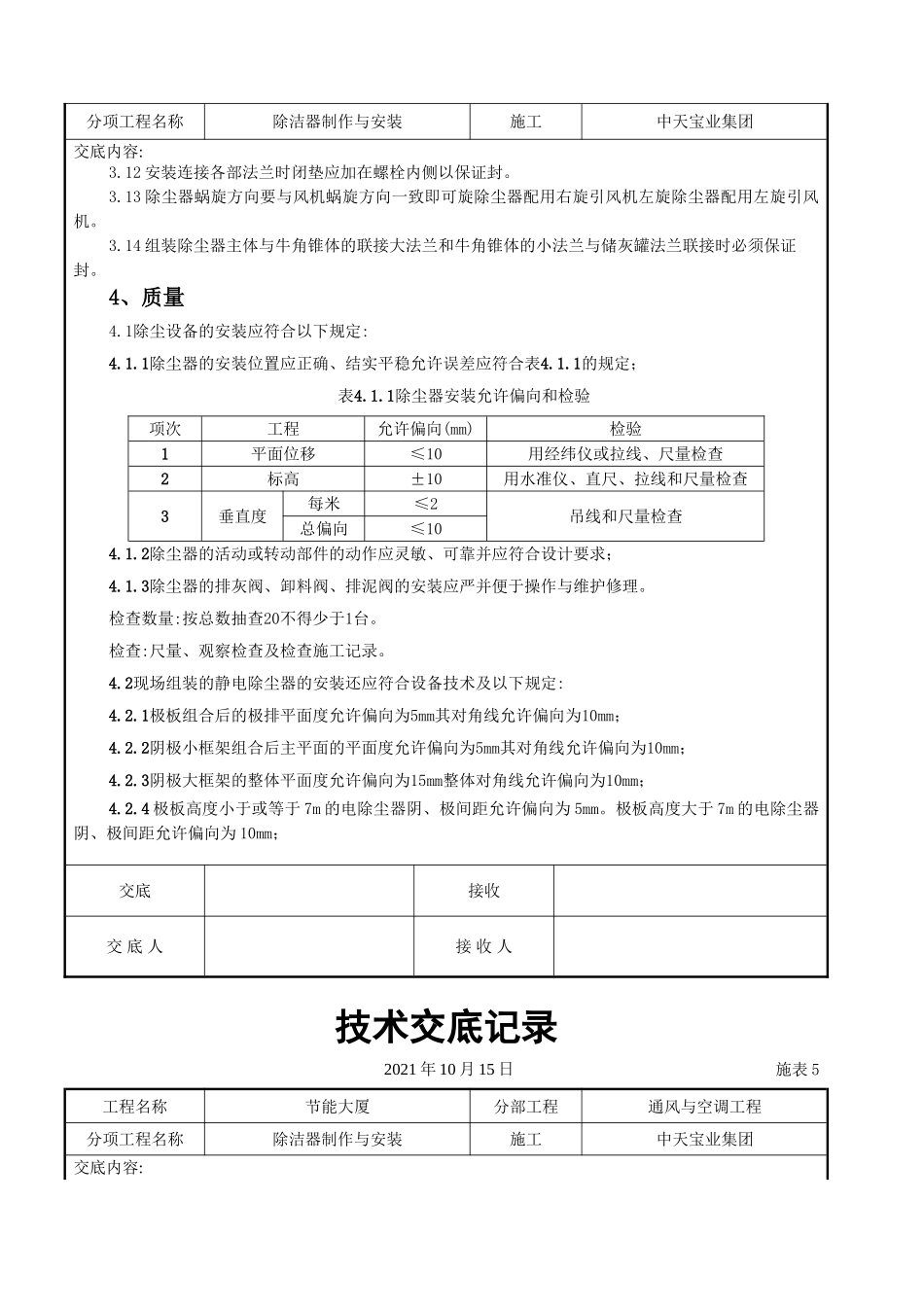

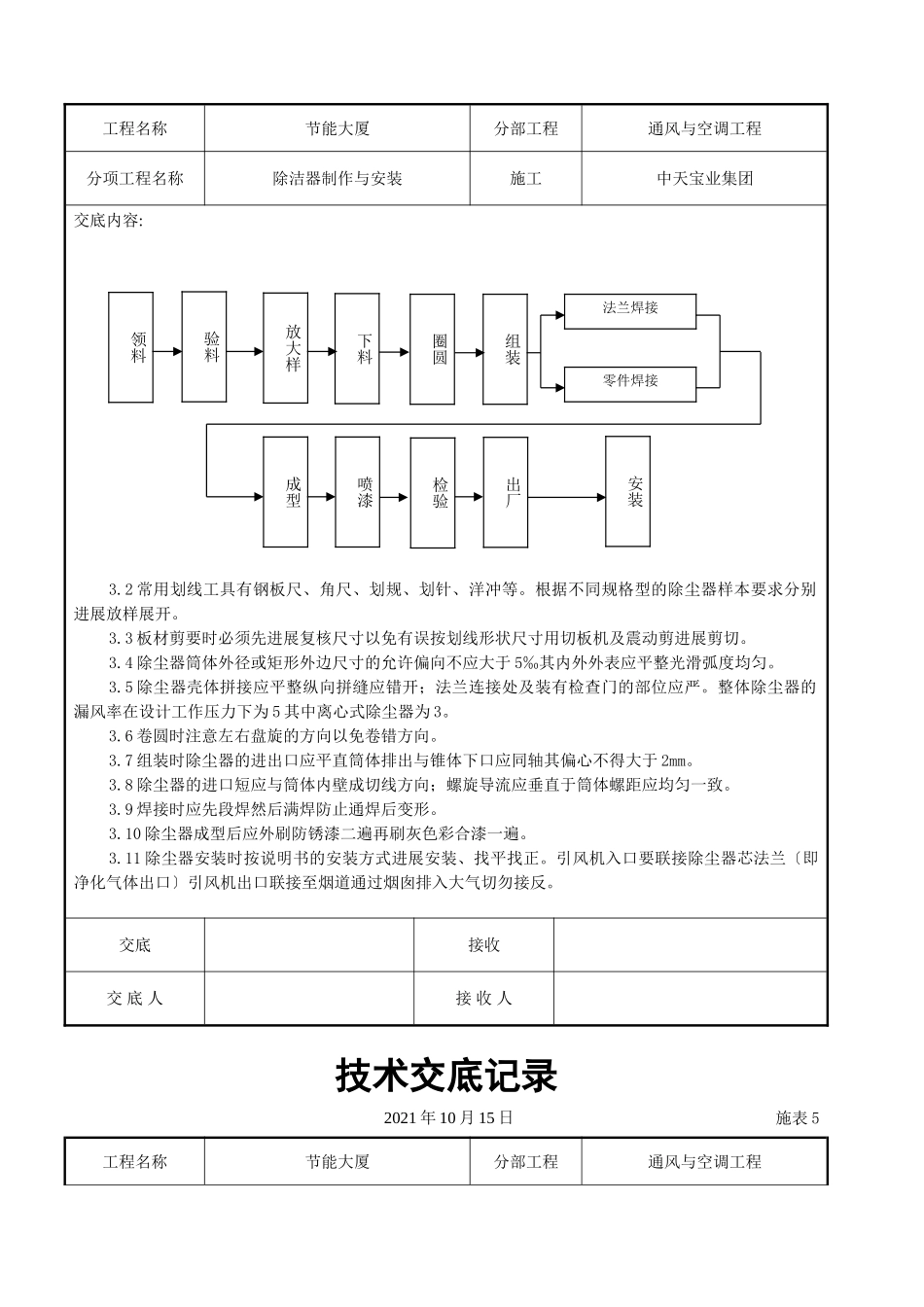

1艺流程:交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程通风与空调工程分项工程名称除洁器制作与安装施工中天宝业集团交底内容:3
2常用划线工具有钢板尺、角尺、划规、划针、洋冲等
根据不同规格型的除尘器样本要求分别进展放样展开
3板材剪要时必须先进展复核尺寸以免有误按划线形状尺寸用切板机及震动剪进展剪切
4除尘器筒体外径或矩形外边尺寸的允许偏向不应大于5‰其内外外表应平整光滑弧度均匀
5除尘器壳体拼接应平整纵向拼缝应错开;法兰连接处及装有检查门的部位应严
整体除尘器的漏风率在设计工作压力下为5其中离心式除尘器为3
6卷圆时注意左右盘旋的方向以免卷错方向
7组装时除尘器的进出口应平直筒体排出与锥体下口应同轴其偏心不得大于2mm
8除尘器的进口短应与筒体内壁成切线方向;
