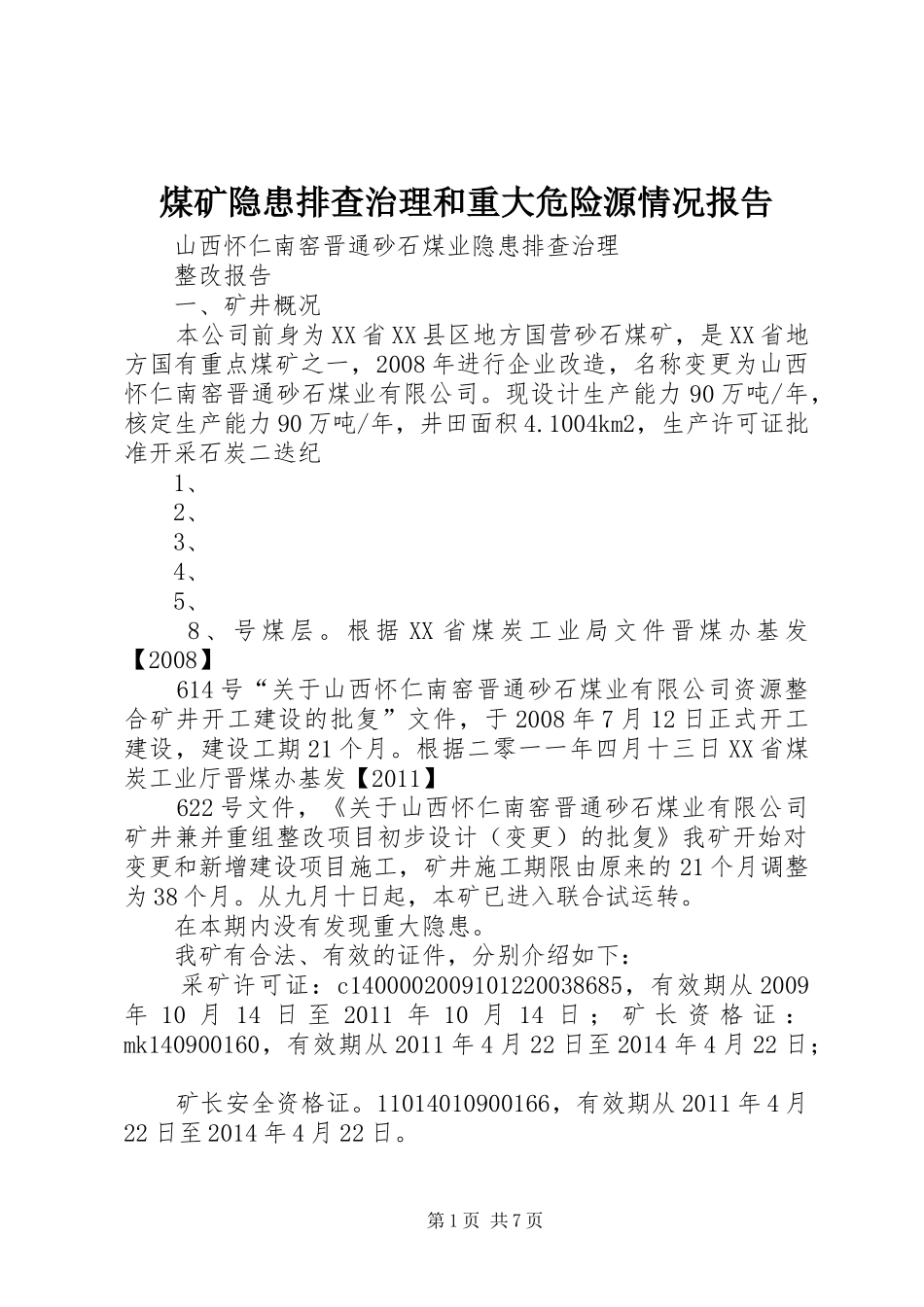

煤矿隐患排查治理和重大危险源情况报告山西怀仁南窑晋通砂石煤业隐患排查治理整改报告一、矿井概况本公司前身为XX省XX县区地方国营砂石煤矿,是XX省地方国有重点煤矿之一,2008年进行企业改造,名称变更为山西怀仁南窑晋通砂石煤业有限公司
现设计生产能力90万吨/年,核定生产能力90万吨/年,井田面积4
1004km2,生产许可证批准开采石炭二迭纪1、2、3、4、5、8、号煤层
根据XX省煤炭工业局文件晋煤办基发【2008】614号“关于山西怀仁南窑晋通砂石煤业有限公司资源整合矿井开工建设的批复”文件,于2008年7月12日正式开工建设,建设工期21个月
根据二零一一年四月十三日XX省煤炭工业厅晋煤办基发【2011】622号文件,《关于山西怀仁南窑晋通砂石煤业有限公司矿井兼并重组整改项目初步设计(变更)的批复》我矿开始对变更和新增建设项目施工,矿井施工期限由原来的21个月调整为38个月
从九月十日起,本矿已进入联合试运转
在本期内没有发现重大隐患
我矿有合法、有效的证件,分别介绍如下:采矿许可证:c1400002009101220038685,有效期从2009年10月14日至2011年10月14日;矿长资格证:mk140900160,有效期从2011年4月22日至2014年4月22日;矿长安全资格证
11014010900166,有效期从2011年4月22日至2014年4月22日

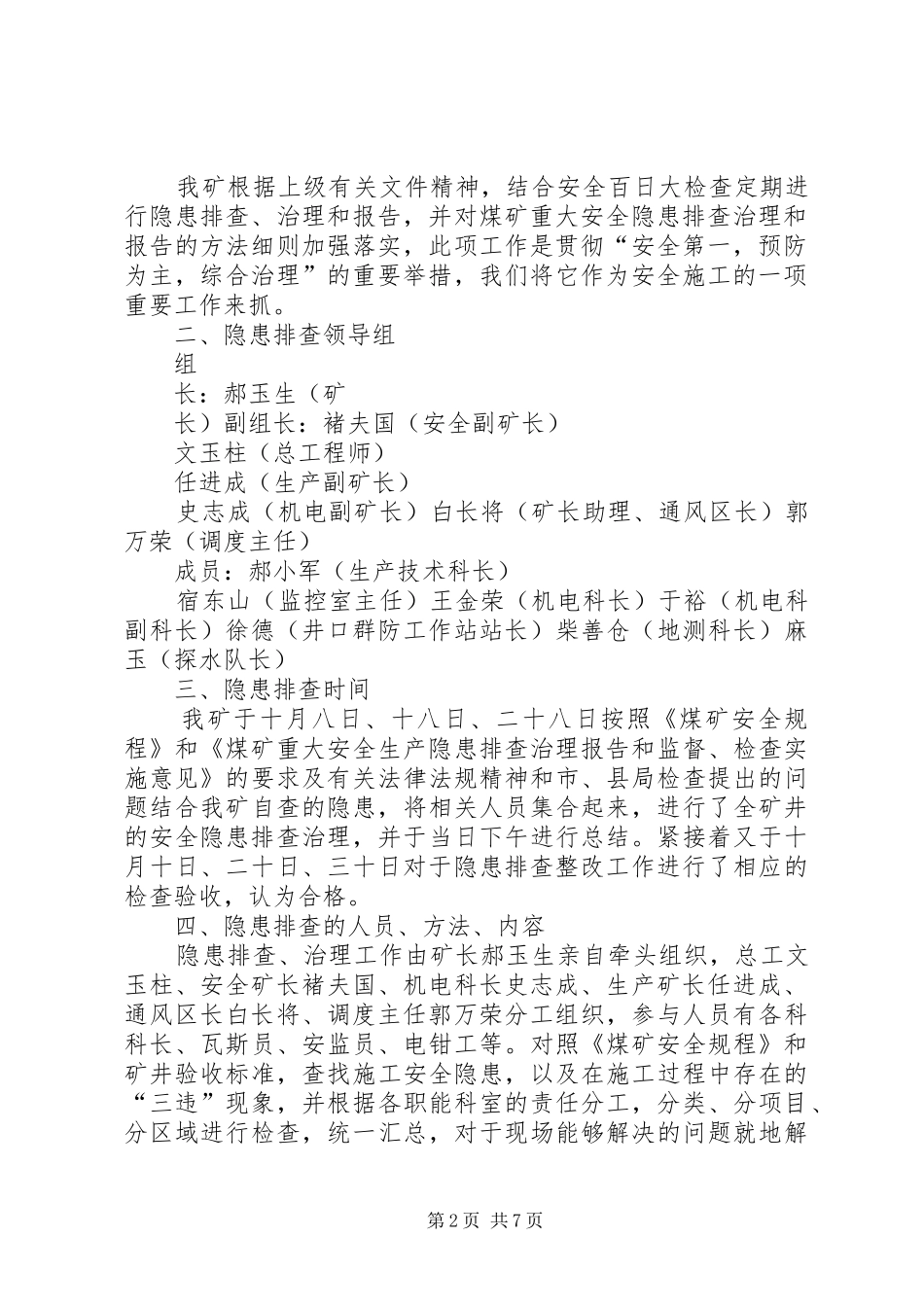

第1页共7页我矿根据上级有关文件精神,结合安全百日大检查定期进行隐患排查、治理和报告,并对煤矿重大安全隐患排查治理和报告的方法细则加强落实,此项工作是贯彻“安全第一,预防为主,综合治理”的重要举措,我们将它作为安全施工的一项重要工作来抓

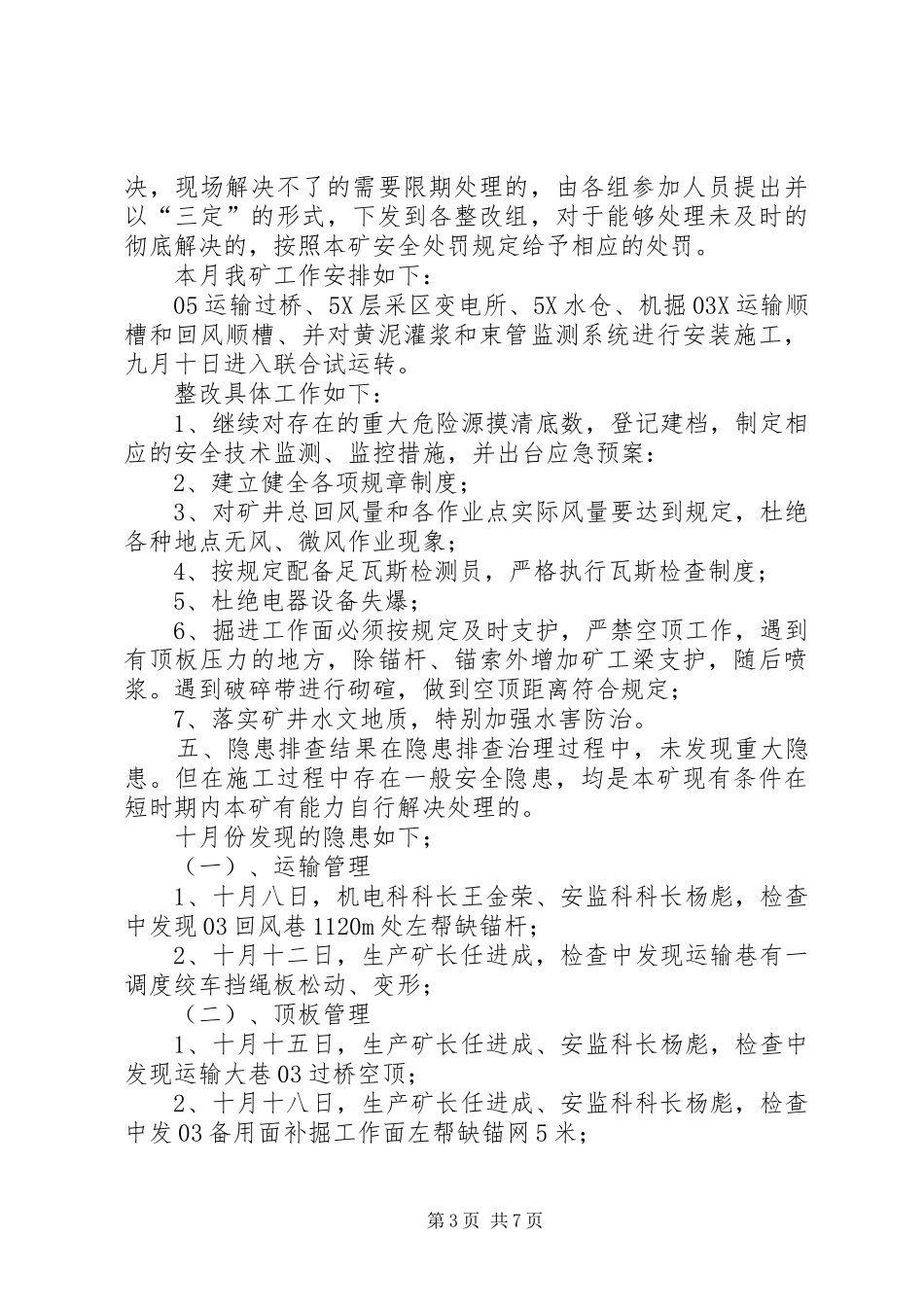

二、隐患排查领导组组长:郝玉生(矿长)副组长:褚夫国(安全副矿长)文玉柱(总工程师)任进成(生产副矿长)史志成(机电副矿长)白长将(矿长助理、通风区长)郭万荣(调度主任
