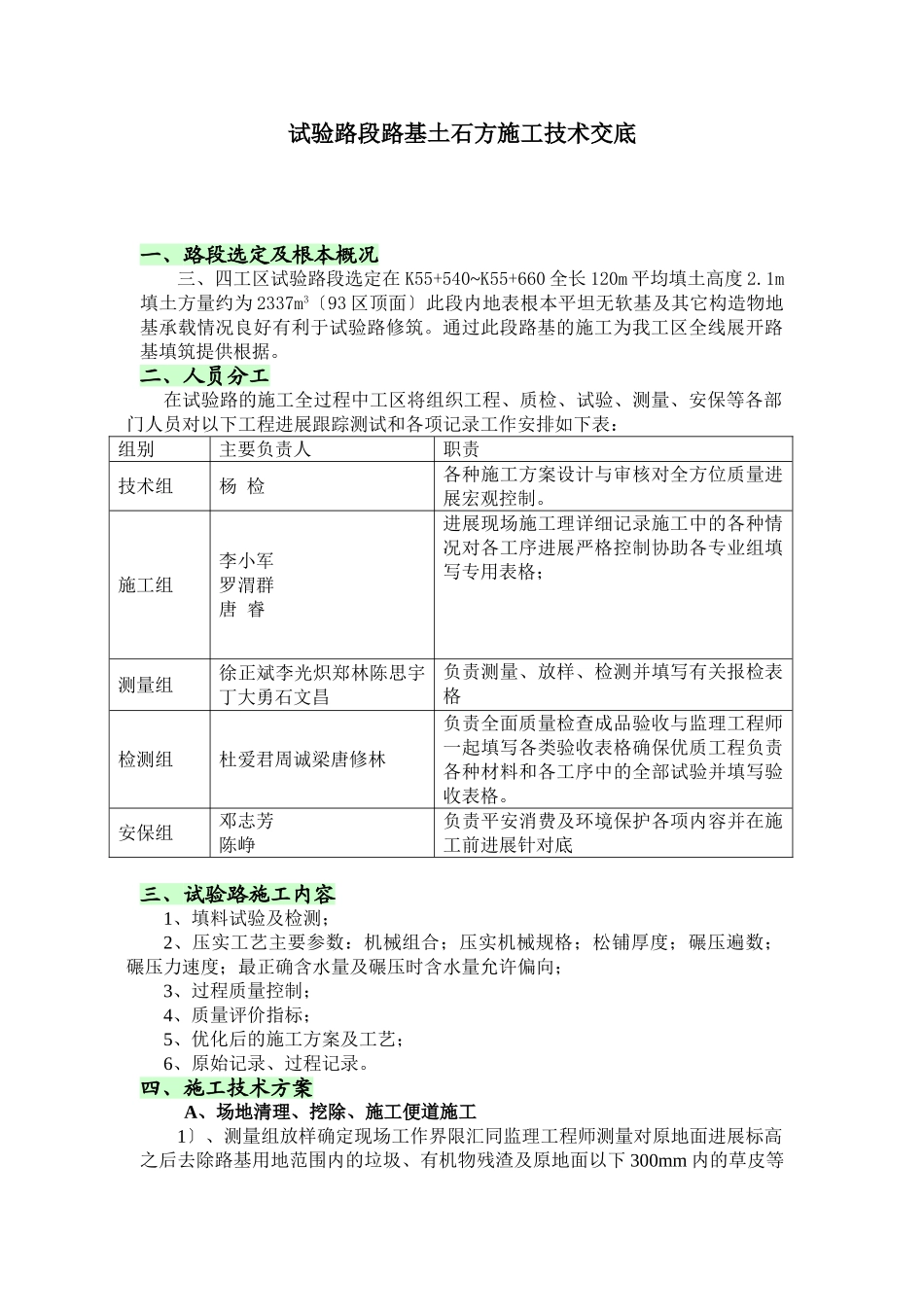

试验路段路基土石方施工技术交底一、路段选定及根本概况三、四工区试验路段选定在K55+540~K55+660全长120m平均填土高度2
1m填土方量约为2337m3〔93区顶面〕此段内地表根本平坦无软基及其它构造物地基承载情况良好有利于试验路修筑
通过此段路基的施工为我工区全线展开路基填筑提供根据
二、人员分工在试验路的施工全过程中工区将组织工程、质检、试验、测量、安保等各部门人员对以下工程进展跟踪测试和各项记录工作安排如下表:组别主要负责人职责技术组杨检各种施工方案设计与审核对全方位质量进展宏观控制
施工组李小军罗渭群唐睿进展现场施工理详细记录施工中的各种情况对各工序进展严格控制协助各专业组填写专用表格;测量组徐正斌李光炽郑林陈思宇丁大勇石文昌负责测量、放样、检测并填写有关报检表格检测组杜爱君周诚梁唐修林负责全面质量检查成品验收与监理工程师一起填写各类验收表格确保优质工程负责各种材料和各工序中的全部试验并填写验收表格
安保组邓志芳陈峥负责平安消费及环境保护各项内容并在施工前进展针对底三、试验路施工内容1、填料试验及检测;2、压实工艺主要参数:机械组合;压实机械规格;松铺厚度;碾压遍数;碾压力速度;最正确含水量及碾压时含水量允许偏向;3、过程质量控制;4、质量评价指标;5、优化后的施工方案及工艺;6、原始记录、过程记录

四、施工技术方案A、场地清理、挖除、施工便道施工1〕、测量组放样确定现场工作界限汇同监理工程师测量对原地面进展标高之后去除路基用地范围内的垃圾、有机物残渣及原地面以下300mm内的草皮等应予以去除堆放并运至弃土场内
清理完成后全面进展填前碾压使其实度到达90
路堤基底压实后我方将压后新测绘的填方工程断面图提交监理工程师核准
B、土石方路基施工一.路基开挖〔1〕、测量放样:测量人员放出K54+855~K55+000坡顶开挖桩及中桩并报监理工程师复核审核合格前方可
