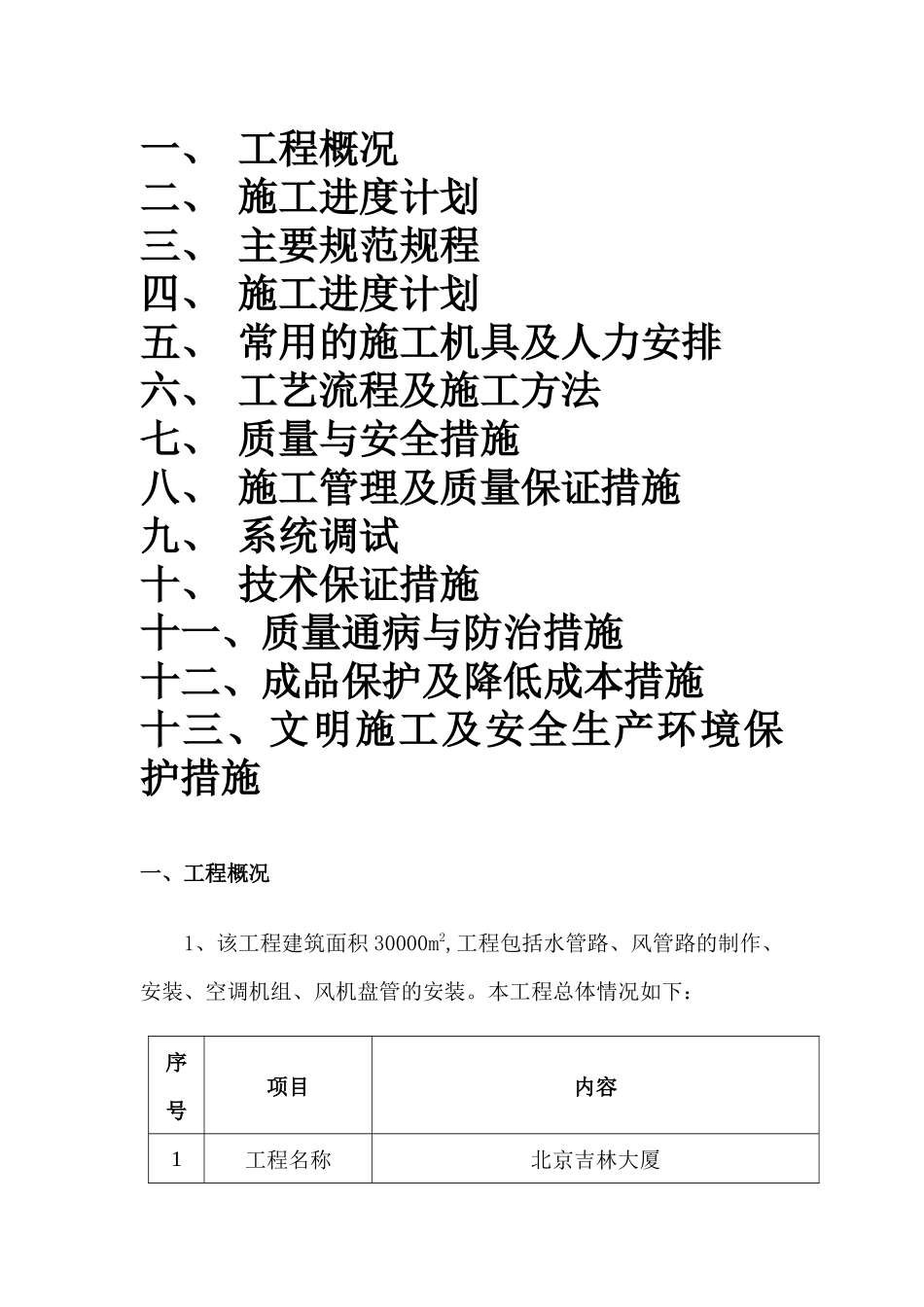

北京吉林大厦空调工程施工组织设计北京吉林大厦空调工程空调风、水系统一、工程概况二、施工进度计划三、主要规范规程四、施工进度计划五、常用的施工机具及人力安排六、工艺流程及施工方法七、质量与安全措施八、施工管理及质量保证措施九、系统调试十、技术保证措施十一、质量通病与防治措施十二、成品保护及降低成本措施十三、文明施工及安全生产环境保护措施一、工程概况1、该工程建筑面积30000m2,工程包括水管路、风管路的制作、安装、空调机组、风机盘管的安装
本工程总体情况如下:序号项目内容1工程名称北京吉林大厦2工程地址北京市朝阳区4设计单位北京市建筑设计研究院5建设单位6招标单位北京中标新亚有限公司7空调分包单位8承包工程通风空调风工程、空调水工程9建筑面积30000m210111213141516工期2007年5月20日至2007年10月20日17质量目标合格本公司专业从事通风空调工程施工,具有丰富的设计加工和施工经验,对于本工程,公司将委派有多年经验的工程师担任现场设计并参加施工管理,以确保本工程达到优质工程
二、施工进度计划工期目标本单位工程空调通风工程将配合土建进度,2007年5月20日计划开工,2007年10月20日竣工,总工期153日历天
三、主要规范、规程表:规范、规程类别名称及编号施行日期国家《通风与空调工程施工质量验收规范》GB50243-20022002-04-01国家《建筑给水排水及采暖工程施工质量验收规范》GB50242-20022002-04-01国家《现场设备、工业管道焊接工程施工及验收规范》GB50236-981998-12-1国家《制冷设备、空气分离设备安装工程施工及验收规范》GB50274-981998-12-1国家《压缩机、风机、泵安装工1998-12-1欢迎访问水利工程施工及验收规范》GB50275-98四、施工进度计划的编制1、编制依据:(1)工程的
