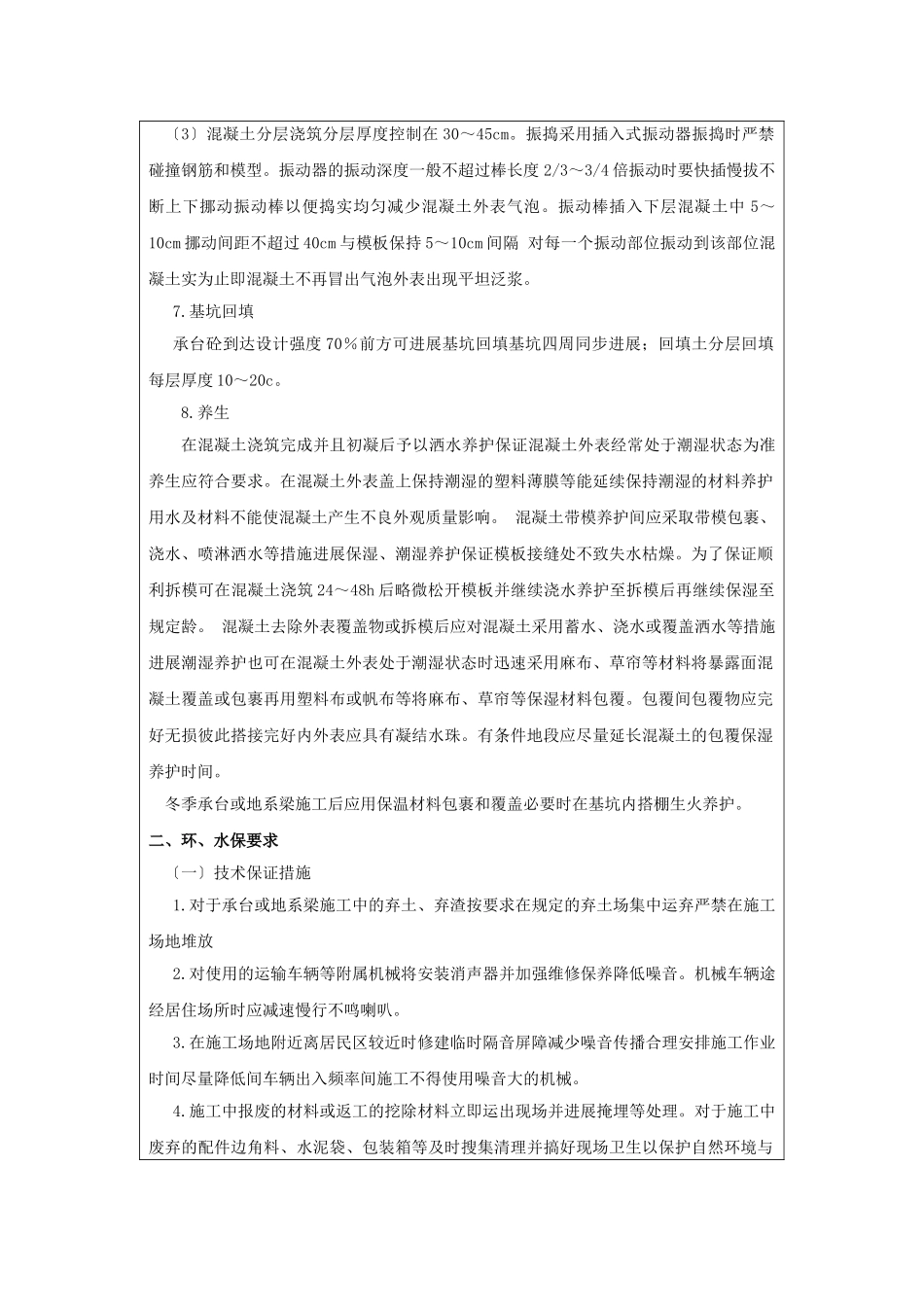

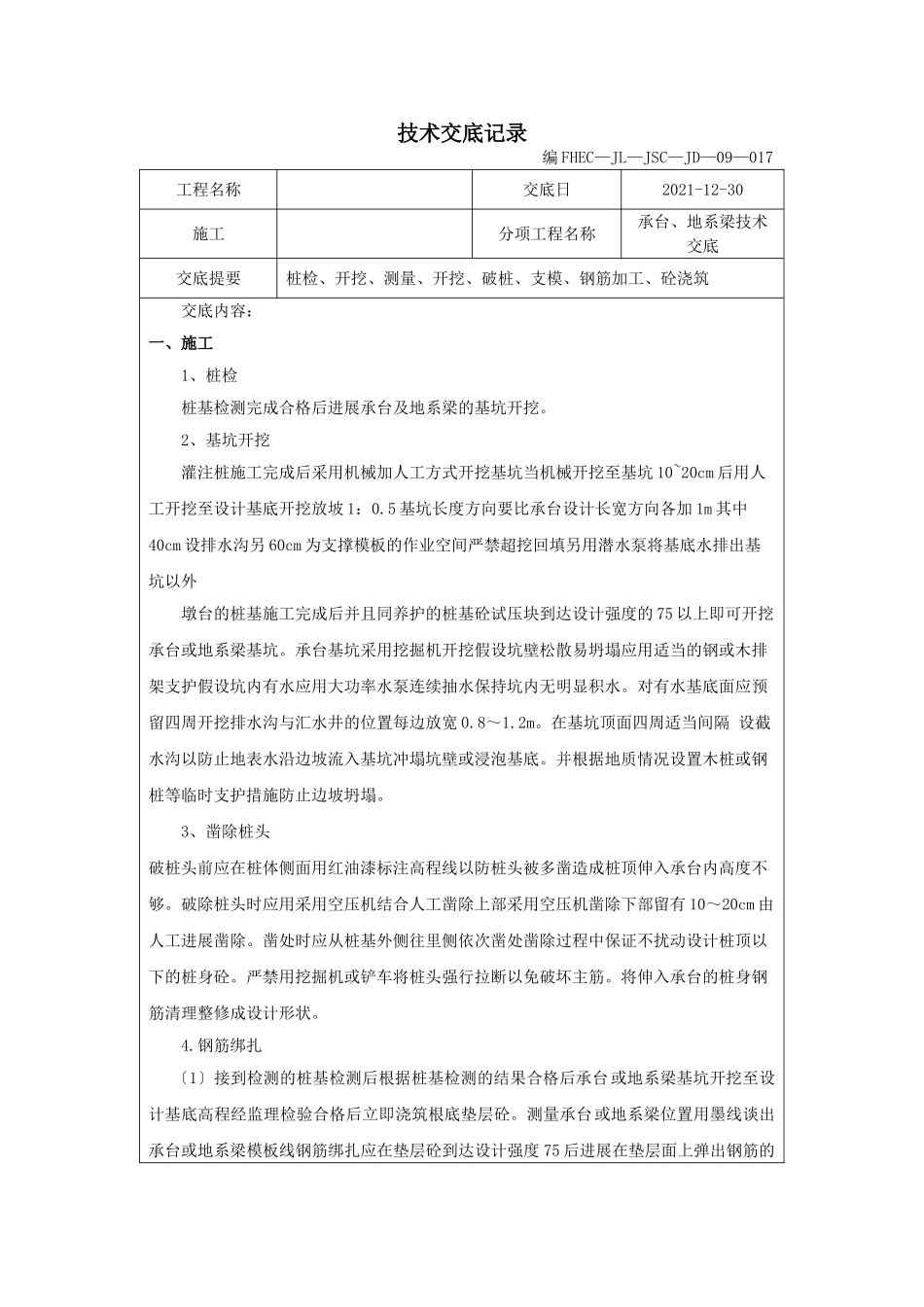

技术交底记录编FHEC—JL—JSC—JD—09—017工程名称交底日2021-12-30施工分项工程名称承台、地系梁技术交底交底提要桩检、开挖、测量、开挖、破桩、支模、钢筋加工、砼浇筑交底内容:一、施工1、桩检桩基检测完成合格后进展承台及地系梁的基坑开挖
2、基坑开挖灌注桩施工完成后采用机械加人工方式开挖基坑当机械开挖至基坑10~20cm后用人工开挖至设计基底开挖放坡1:0
5基坑长度方向要比承台设计长宽方向各加1m其中40cm设排水沟另60cm为支撑模板的作业空间严禁超挖回填另用潜水泵将基底水排出基坑以外墩台的桩基施工完成后并且同养护的桩基砼试压块到达设计强度的75以上即可开挖承台或地系梁基坑
承台基坑采用挖掘机开挖假设坑壁松散易坍塌应用适当的钢或木排架支护假设坑内有水应用大功率水泵连续抽水保持坑内无明显积水
对有水基底面应预留四周开挖排水沟与汇水井的位置每边放宽0
在基坑顶面四周适当间隔设截水沟以防止地表水沿边坡流入基坑冲塌坑壁或浸泡基底
并根据地质情况设置木桩或钢桩等临时支护措施防止边坡坍塌
3、凿除桩头破桩头前应在桩体侧面用红油漆标注高程线以防桩头被多凿造成桩顶伸入承台内高度不够
破除桩头时应用采用空压机结合人工凿除上部采用空压机凿除下部留有10~20cm由人工进展凿除
凿处时应从桩基外侧往里侧依次凿处凿除过程中保证不扰动设计桩顶以下的桩身砼
严禁用挖掘机或铲车将桩头强行拉断以免破坏主筋
将伸入承台的桩身钢筋清理整修成设计形状
钢筋绑扎〔1〕接到检测的桩基检测后根据桩基检测的结果合格后承台或地系梁基坑开挖至设计基底高程经监理检验合格后立即浇筑根底垫层砼
测量承台或地系梁位置用墨线谈出承台或地系梁模板线钢筋绑扎应在垫层砼到达设计强度75后进展在垫层面上弹出钢筋的外围轮廓线并用油漆标出每根钢筋的平面位置
承台或地下梁钢筋集中加工现场进展绑扎在承台底、
