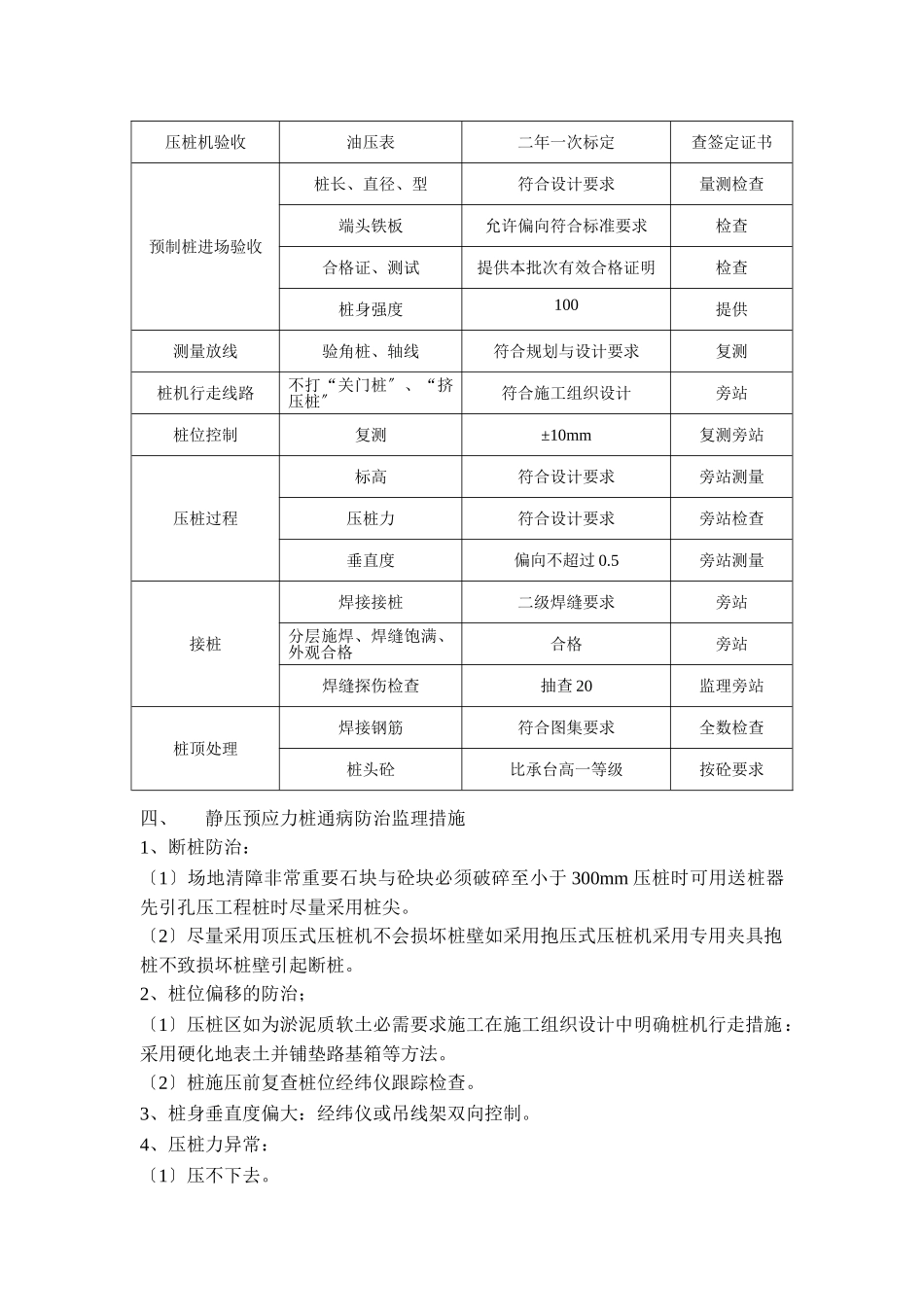

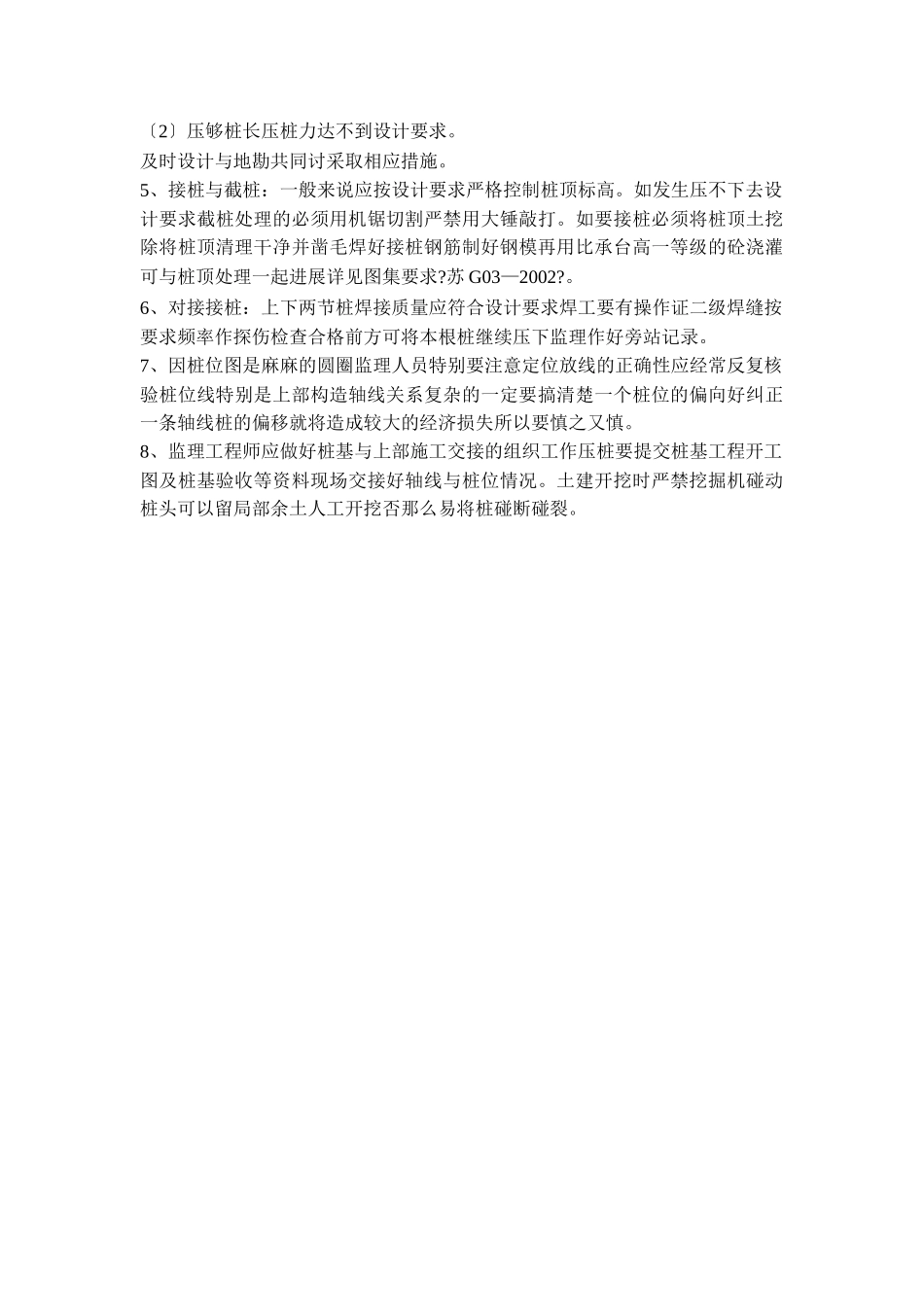

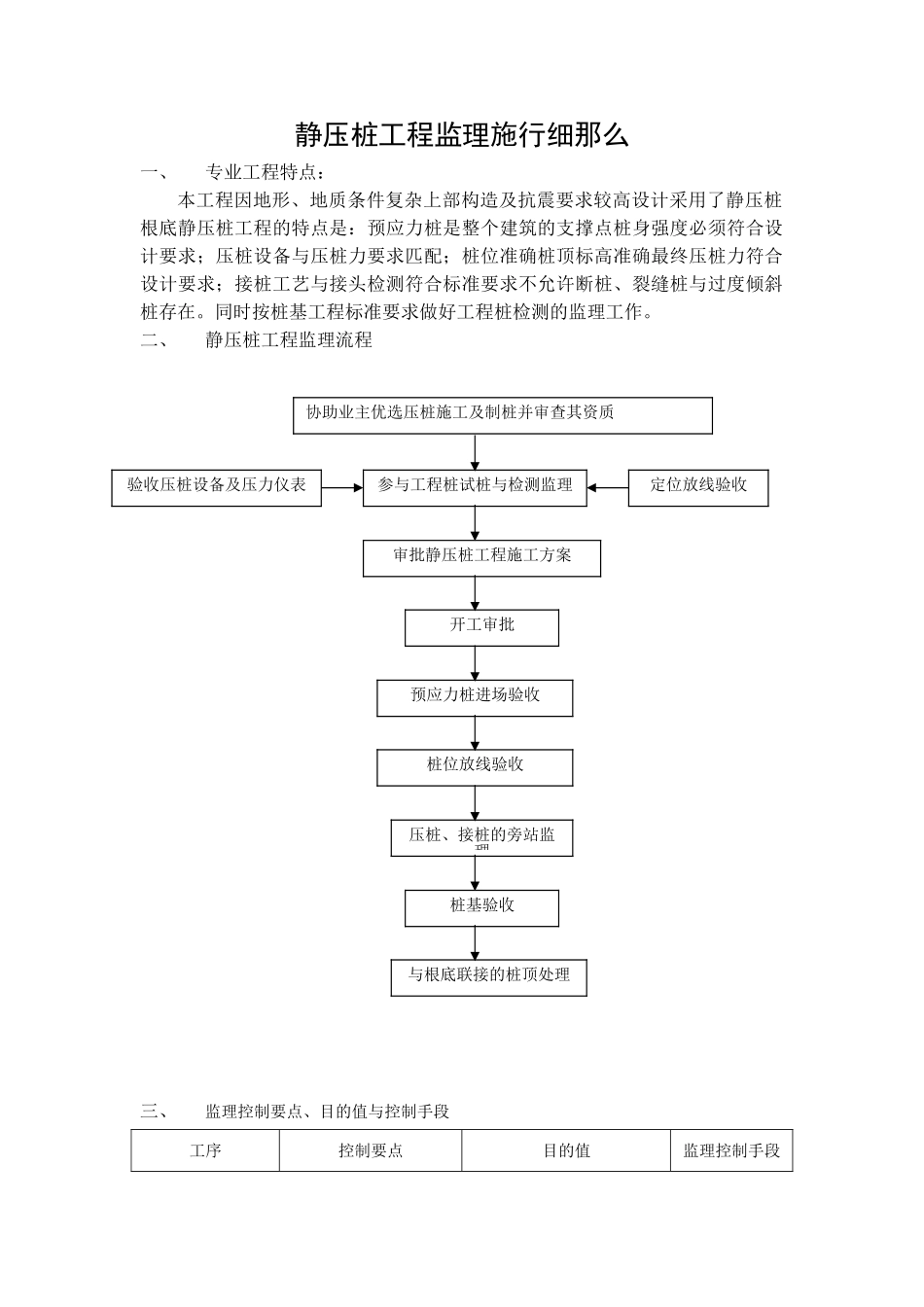

静压桩工程监理施行细那么一、专业工程特点:本工程因地形、地质条件复杂上部构造及抗震要求较高设计采用了静压桩根底静压桩工程的特点是:预应力桩是整个建筑的支撑点桩身强度必须符合设计要求;压桩设备与压桩力要求匹配;桩位准确桩顶标高准确最终压桩力符合设计要求;接桩工艺与接头检测符合标准要求不允许断桩、裂缝桩与过度倾斜桩存在。同时按桩基工程标准要求做好工程桩检测的监理工作。二、静压桩工程监理流程三、监理控制要点、目的值与控制手段工序控制要点目的值监理控制手段协助业主优选压桩施工及制桩并审查其资质参与工程桩试桩与检测监理审批静压桩工程施工方案开工审批预应力桩进场验收桩位放线验收压桩、接桩的旁站监理桩基验收定位放线验收验收压桩设备及压力仪表与根底联接的桩顶处理压桩机验收油压表二年一次标定查签定证书预制桩进场验收桩长、直径、型符合设计要求量测检查端头铁板允许偏向符合标准要求检查合格证、测试提供本批次有效合格证明检查桩身强度100提供测量放线验角桩、轴线符合规划与设计要求复测桩机行走线路不打“关门桩〞、“挤压桩〞符合施工组织设计旁站桩位控制复测±10mm复测旁站压桩过程标高符合设计要求旁站测量压桩力符合设计要求旁站检查垂直度偏向不超过0.5旁站测量接桩焊接接桩二级焊缝要求旁站分层施焊、焊缝饱满、外观合格合格旁站焊缝探伤检查抽查20监理旁站桩顶处理焊接钢筋符合图集要求全数检查桩头砼比承台高一等级按砼要求四、静压预应力桩通病防治监理措施1、断桩防治:〔1〕场地清障非常重要石块与砼块必须破碎至小于300mm压桩时可用送桩器先引孔压工程桩时尽量采用桩尖。〔2〕尽量采用顶压式压桩机不会损坏桩壁如采用抱压式压桩机采用专用夹具抱桩不致损坏桩壁引起断桩。2、桩位偏移的防治;〔1〕压桩区如为淤泥质软土必需要求施工在施工组织设计中明确桩机行走措施:采用硬化地表土并铺垫路基箱等方法。〔2〕桩施压前复查桩位经纬仪跟踪检查。3、桩身垂直度偏大:经纬仪或吊线架双向控制。4、压桩力异常:〔1〕压不下去。〔2〕压够桩长压桩力达不到设计要求。及时设计与地勘共同讨采取相应措施。5、接桩与截桩:一般来说应按设计要求严格控制桩顶标高。如发生压不下去设计要求截桩处理的必须用机锯切割严禁用大锤敲打。如要接桩必须将桩顶土挖除将桩顶清理干净并凿毛焊好接桩钢筋制好钢模再用比承台高一等级的砼浇灌可与桩顶处理一起进展详见图集要求?苏G03—2002?。6、对接接桩:上下两节桩焊接质量应符合设计要求焊工要有操作证二级焊缝按要求频率作探伤检查合格前方可将本根桩继续压下监理作好旁站记录。7、因桩位图是麻麻的圆圈监理人员特别要注意定位放线的正确性应经常反复核验桩位线特别是上部构造轴线关系复杂的一定要搞清楚一个桩位的偏向好纠正一条轴线桩的偏移就将造成较大的经济损失所以要慎之又慎。8、监理工程师应做好桩基与上部施工交接的组织工作压桩要提交桩基工程开工图及桩基验收等资料现场交接好轴线与桩位情况。土建开挖时严禁挖掘机碰动桩头可以留局部余土人工开挖否那么易将桩碰断碰裂。
