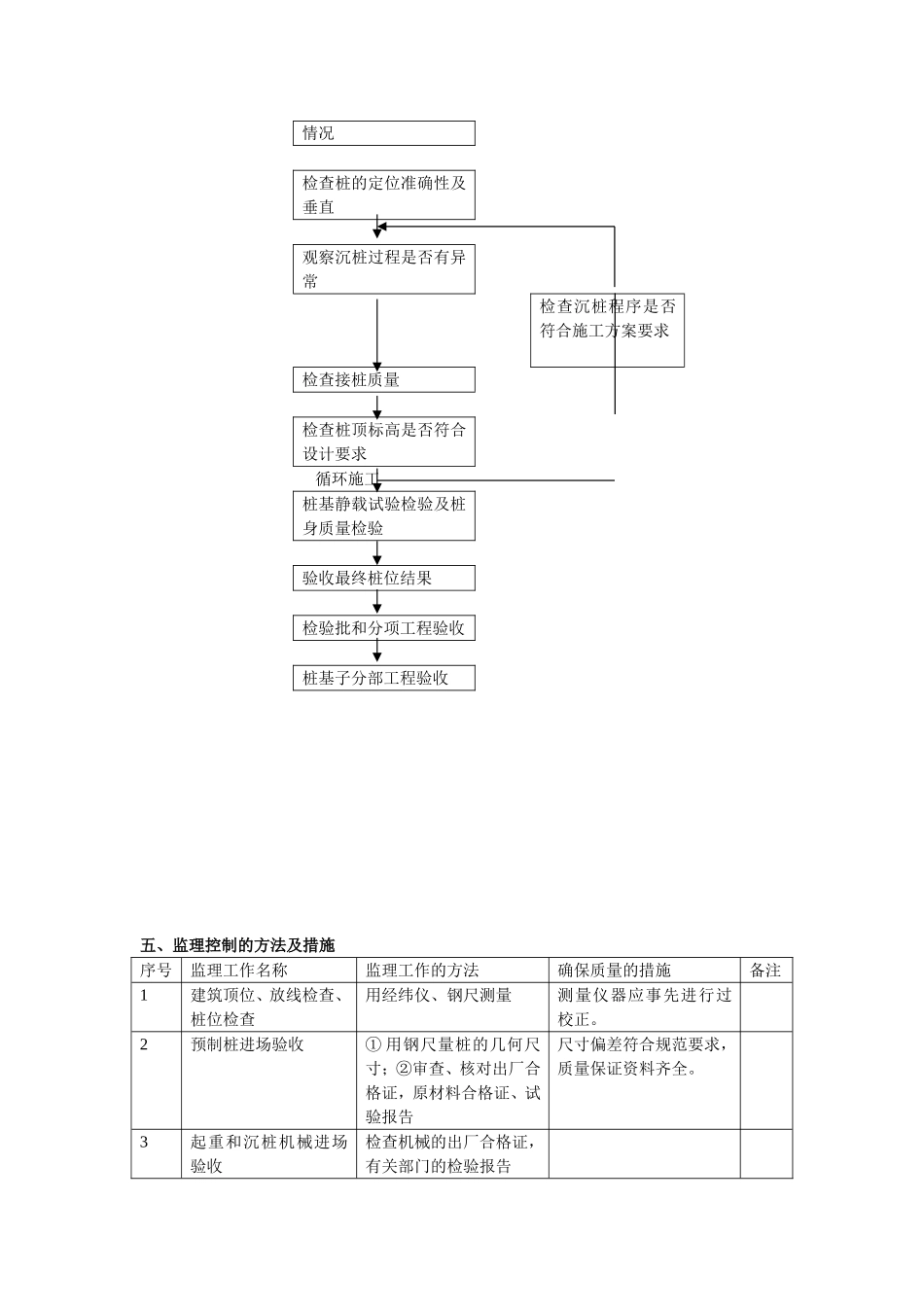

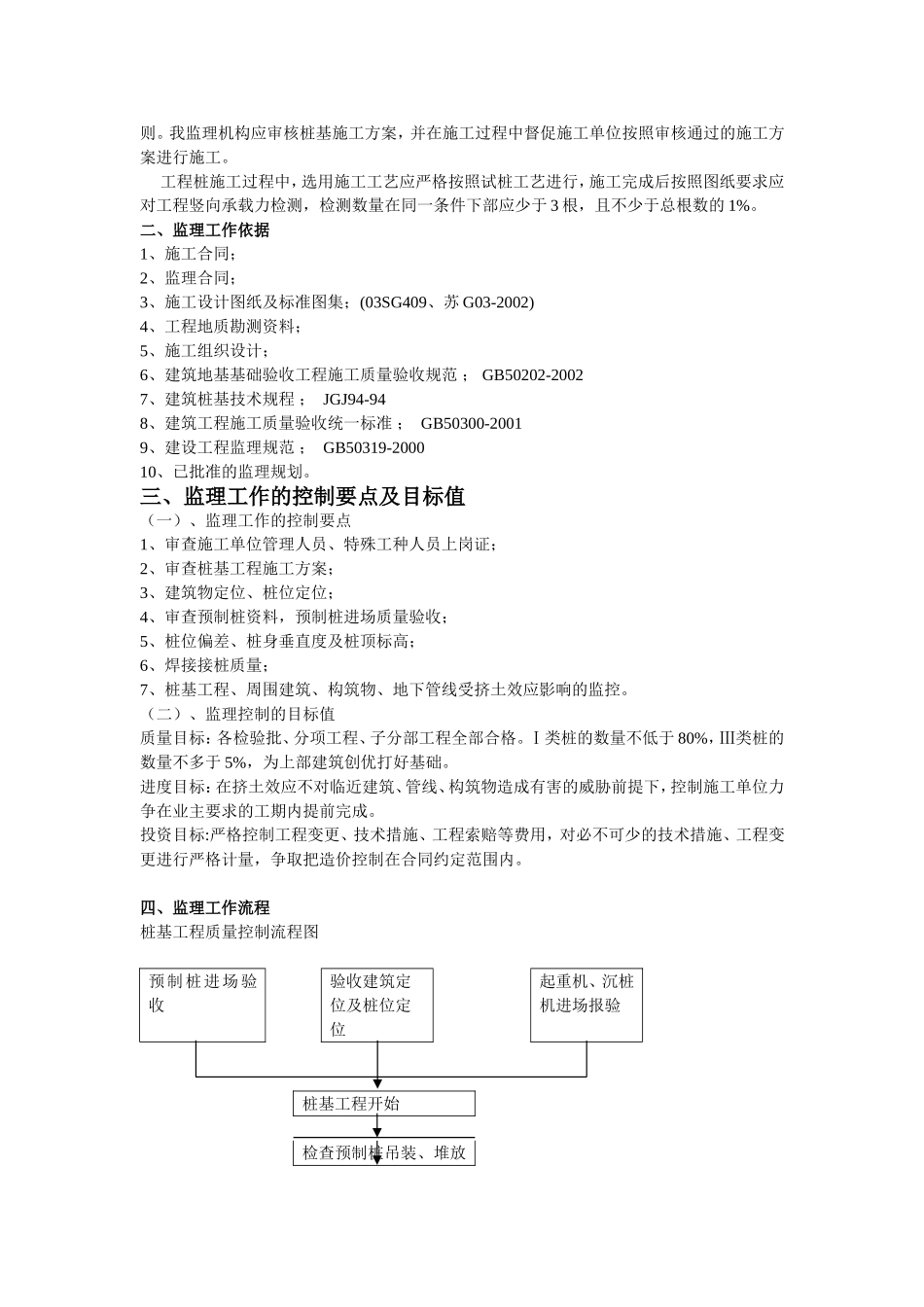

中大保税区 1# 厂房及泵房 工程监理实监理实施细则施细则(桩基工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期: 江苏省建设厅监制预应力管桩施工监理细则一、工程特点 本工程位于昆山市玉山镇。基础为预应力管桩,工程场地类别Ⅳ类,桩基设计等级为丙级。本工程±0.000 相当于黄海高程 2.660 米,室内外高差 0.300 米。有效桩长 16 米,采用静压沉桩,单桩竖向极限承载力标准值 840KN;桩顶标高为-1.950 米,桩顶伸入承台 50 毫米。 监理机构必须严格、认真对待,开工前要求施工单位制定出切实可行的施工方案,施工时严格控制沉桩程序和质量,力求保质保量完成本工程。 本工程部分承台内桩距较近,约 1.5 米,打桩时应遵循先中间后两边,由内向外打桩的原则。我监理机构应审核桩基施工方案,并在施工过程中督促施工单位按照审核通过的施工方案进行施工。 工程桩施工过程中,选用施工工艺应严格按照试桩工艺进行,施工完成后按照图纸要求应对工程竖向承载力检测,检测数量在同一条件下部应少于 3 根,且不少于总根数的 1%。二、监理工作依据1、施工合同;2、监理合同;3、施工设计图纸及标准图集;(03SG409、苏 G03-2002)4、工程地质勘测资料;5、施工组织设计;6、建筑地基基础验收工程施工质量验收规范 ; GB50202-20027、建筑桩基技术规程 ; JGJ94-948、建筑工程施工质量验收统一标准 ; GB50300-20019、建设工程监理规范 ; GB50319-200010、已批准的监理规划。三、监理工作的控制要点及目标值(一)、监理工作的控制要点1、审查施工单位管理人员、特殊工种人员上岗证;2、审查桩基工程施工方案;3、建筑物定位、桩位定位;4、审查预制桩资料,预制桩进场质量验收;5、桩位偏差、桩身垂直度及桩顶标高;6、焊接接桩质量;7、桩基工程、周围建筑、构筑物、地下管线受挤土效应影响的监控。(二)、监理控制的目标值质量目标:各检验批、分项工程、子分部工程全部合格。Ⅰ类桩的数量不低于 80%,Ⅲ类桩的数量不多于 5%,为上部建筑创优打好基础。进度目标:在挤土效应不对临近建筑、管线、构筑物造成有害的威胁前提下,控制施工单位力争在业主要求的工期内提前完成。投资目标:严格控制工程变更、技术措施、工程索赔等费用,对必不可少的技术措施、工程变更进行严格计量,争取把造价控制在合同约定范...
