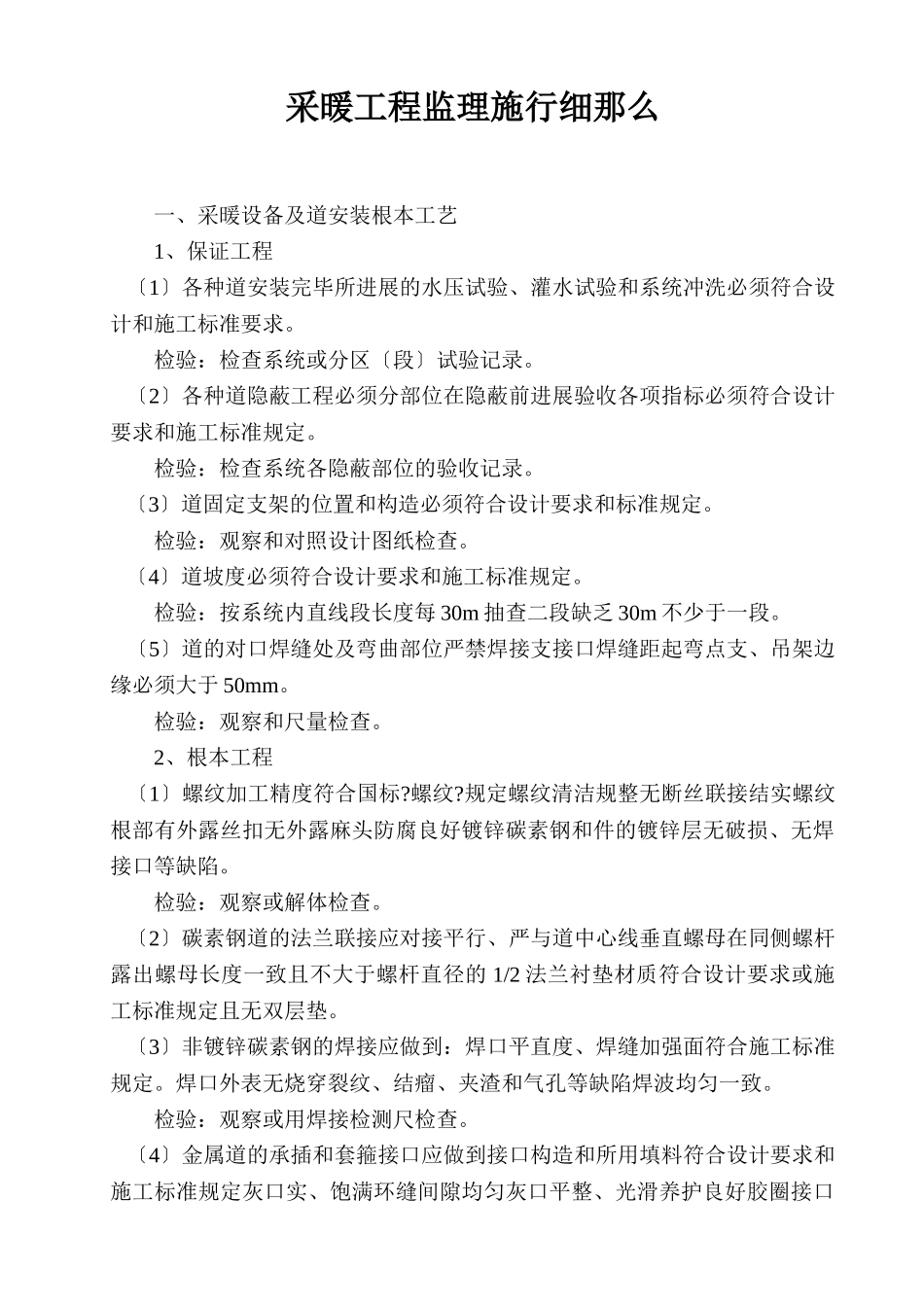

采暖工程监理施行细那么一、采暖设备及道安装根本工艺1、保证工程〔1〕各种道安装完毕所进展的水压试验、灌水试验和系统冲洗必须符合设计和施工标准要求
检验:检查系统或分区〔段〕试验记录
〔2〕各种道隐蔽工程必须分部位在隐蔽前进展验收各项指标必须符合设计要求和施工标准规定
检验:检查系统各隐蔽部位的验收记录
〔3〕道固定支架的位置和构造必须符合设计要求和标准规定
检验:观察和对照设计图纸检查
〔4〕道坡度必须符合设计要求和施工标准规定
检验:按系统内直线段长度每30m抽查二段缺乏30m不少于一段
〔5〕道的对口焊缝处及弯曲部位严禁焊接支接口焊缝距起弯点支、吊架边缘必须大于50mm
检验:观察和尺量检查
2、根本工程〔1〕螺纹加工精度符合国标
规定螺纹清洁规整无断丝联接结实螺纹根部有外露丝扣无外露麻头防腐良好镀锌碳素钢和件的镀锌层无破损、无焊接口等缺陷
检验:观察或解体检查
〔2〕碳素钢道的法兰联接应对接平行、严与道中心线垂直螺母在同侧螺杆露出螺母长度一致且不大于螺杆直径的1/2法兰衬垫材质符合设计要求或施工标准规定且无双层垫
〔3〕非镀锌碳素钢的焊接应做到:焊口平直度、焊缝加强面符合施工标准规定
焊口外表无烧穿裂纹、结瘤、夹渣和气孔等缺陷焊波均匀一致
检验:观察或用焊接检测尺检查
〔4〕金属道的承插和套箍接口应做到接口构造和所用填料符合设计要求和施工标准规定灰口实、饱满环缝间隙均匀灰口平整、光滑养护良好胶圈接口回弹间隙符合施工标准规定
检验:观察和尺量检查
〔5〕道支〔吊、托卡〕架的剔做构造正确埋设平整结实排列整齐
采用压制弯头要求同径
检验:观察或手扳检查
3、允许偏向工程:有关允许偏向工程参照各章详细内容
4、应考前须知(1)、道断口有飞刺、铁膜:用砂轮锯断后应铣口
(2)、锯口不平、不正出现马蹄形:锯时站的角度不适宜或锯条未上紧
(3)、丝头缺扣、乱扣:不能只套一板套
