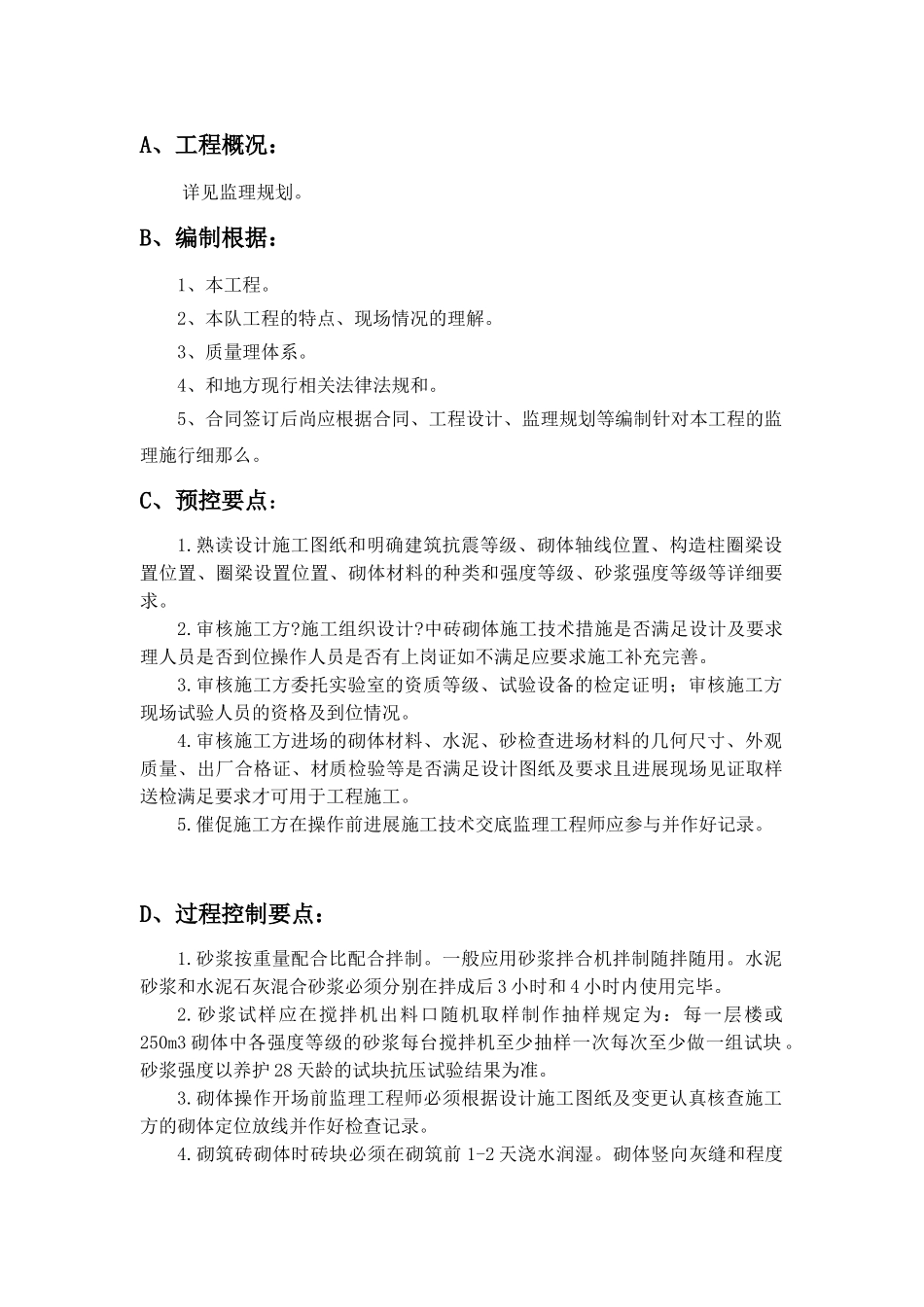

A、工程概况:详见监理规划
B、编制根据:1、本工程
2、本队工程的特点、现场情况的理解
3、质量理体系
4、和地方现行相关法律法规和
5、合同签订后尚应根据合同、工程设计、监理规划等编制针对本工程的监理施行细那么
C、预控要点:1
熟读设计施工图纸和明确建筑抗震等级、砌体轴线位置、构造柱圈梁设置位置、圈梁设置位置、砌体材料的种类和强度等级、砂浆强度等级等详细要求
施工组织设计
中砖砌体施工技术措施是否满足设计及要求理人员是否到位操作人员是否有上岗证如不满足应要求施工补充完善
审核施工方委托实验室的资质等级、试验设备的检定证明;审核施工方现场试验人员的资格及到位情况
审核施工方进场的砌体材料、水泥、砂检查进场材料的几何尺寸、外观质量、出厂合格证、材质检验等是否满足设计图纸及要求且进展现场见证取样送检满足要求才可用于工程施工
催促施工方在操作前进展施工技术交底监理工程师应参与并作好记录
D、过程控制要点:1
砂浆按重量配合比配合拌制
一般应用砂浆拌合机拌制随拌随用
水泥砂浆和水泥石灰混合砂浆必须分别在拌成后3小时和4小时内使用完毕
砂浆试样应在搅拌机出料口随机取样制作抽样规定为:每一层楼或250m3砌体中各强度等级的砂浆每台搅拌机至少抽样一次每次至少做一组试块
砂浆强度以养护28天龄的试块抗压试验结果为准
砌体操作开场前监理工程师必须根据设计施工图纸及变更认真核查施工方的砌体定位放线并作好检查记录
砌筑砖砌体时砖块必须在砌筑前1-2天浇水润湿
砌体竖向灰缝和程度灰缝必须平直饱满程度灰缝饱满度不得低于80竖向灰缝不得出现透缝严禁用水冲浆灌缝
砖砌体灰缝厚度不得小于8mm也不得大于12mm
砌体的转角和交接处应同时砌筑严禁无可靠措施的内外墙分砌施工对不能同时砌筑而又必须留置的临时连续处应留成斜槎
后砌隔墙可于墙中引出凸槎并予埋拉接筋且每
