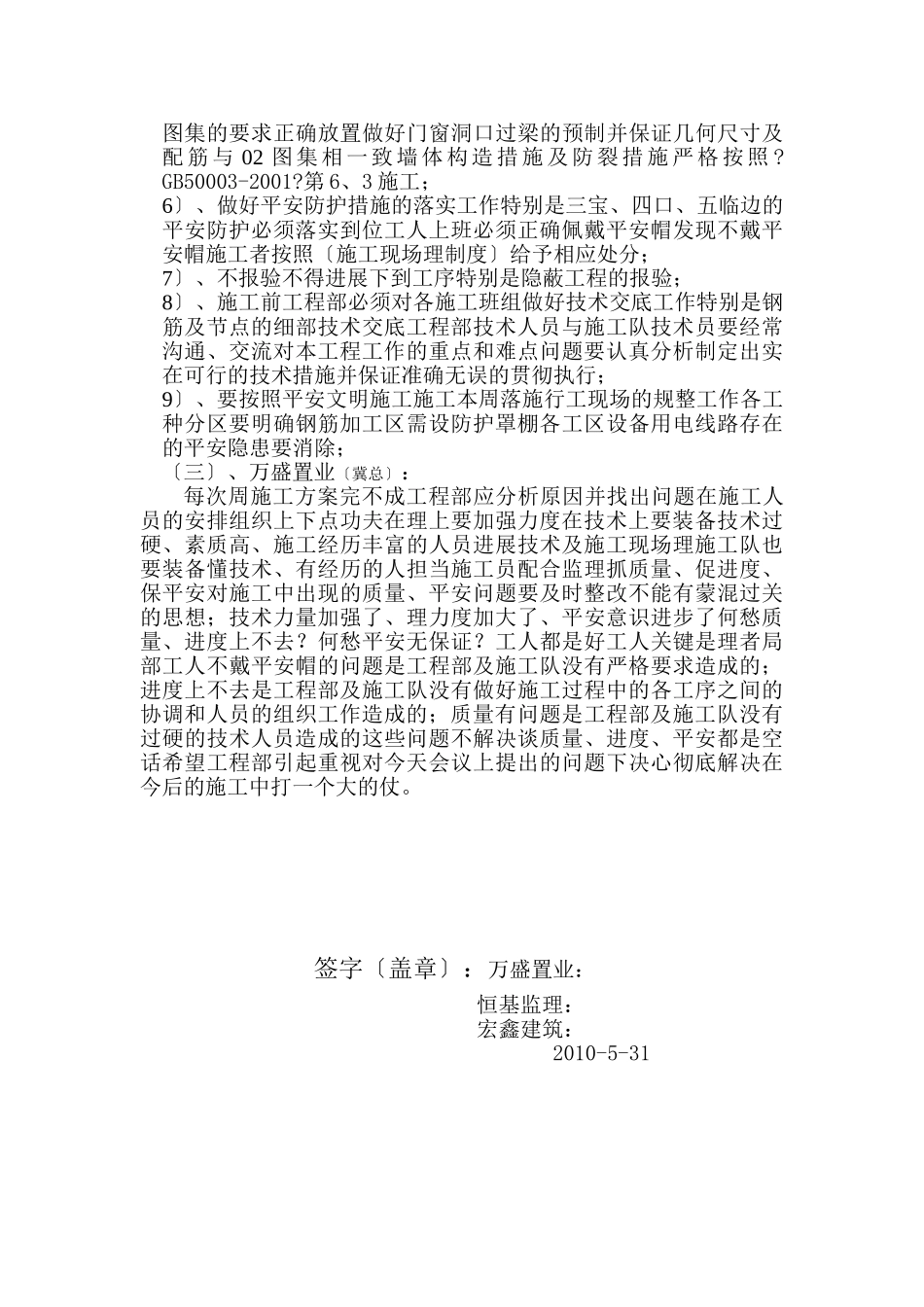

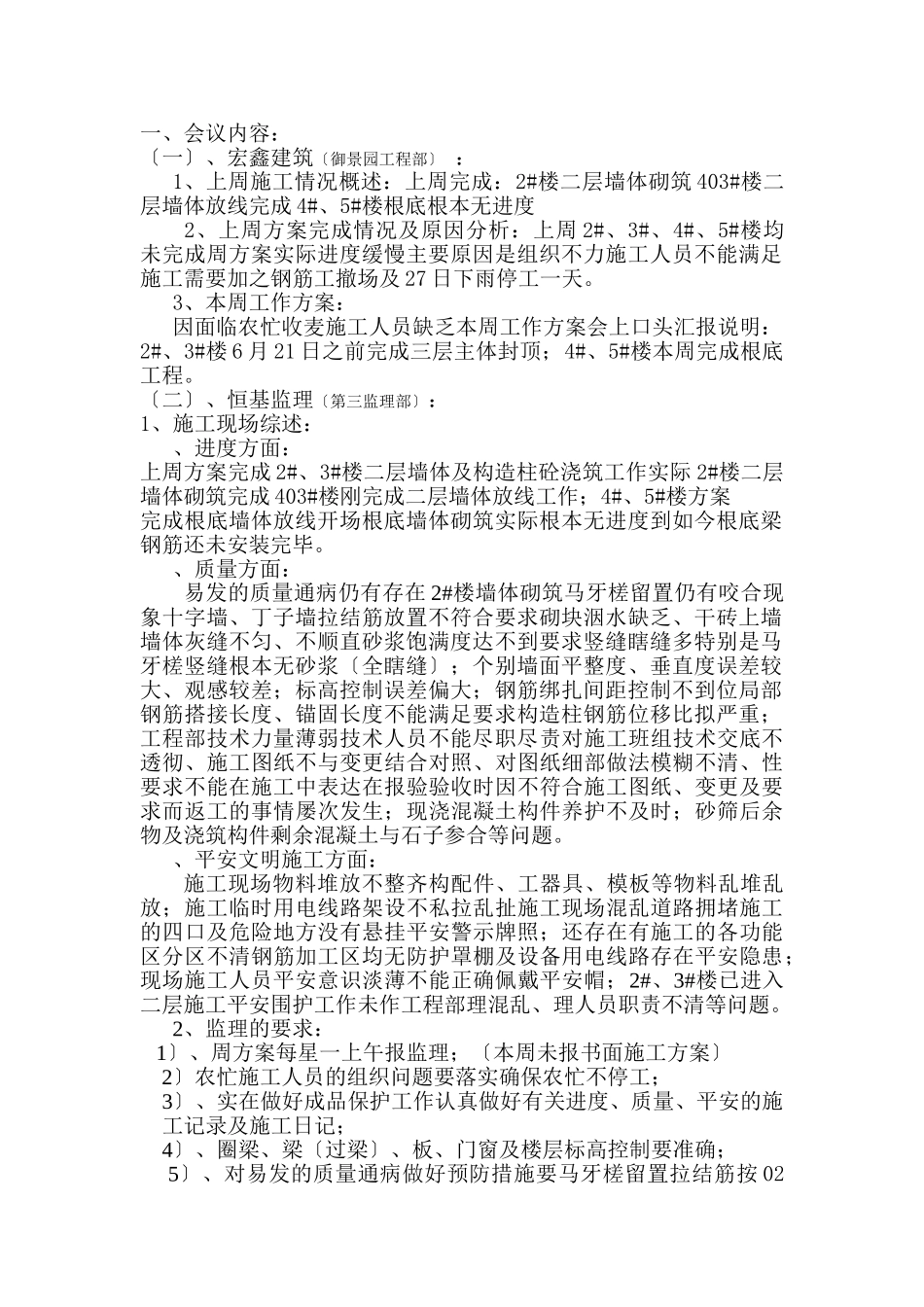

万盛置业御景苑小区〔第六〕监理例会纪要郑州恒基建立监理2010-5-31万盛置业御景苑小区监理例会纪要〔第六〕会议时间:2021年5月31日星一会议地点:御景苑小区工程部会议室参加员:万盛置业:冀保建恒基监理:樊东胜、王智明宏鑫:张思虎、燕怀强、张红雷、、吴国杰、冯世军、张国锋、一、会议内容:〔一〕、宏鑫建筑〔御景园工程部〕:1、上周施工情况概述:上周完成:2#楼二层墙体砌筑403#楼二层墙体放线完成4#、5#楼根底根本无进度2、上周方案完成情况及原因分析:上周2#、3#、4#、5#楼均未完成周方案实际进度缓慢主要原因是组织不力施工人员不能满足施工需要加之钢筋工撤场及27日下雨停工一天。3、本周工作方案:因面临农忙收麦施工人员缺乏本周工作方案会上口头汇报说明:2#、3#楼6月21日之前完成三层主体封顶;4#、5#楼本周完成根底工程。〔二〕、恒基监理〔第三监理部〕:1、施工现场综述:、进度方面:上周方案完成2#、3#楼二层墙体及构造柱砼浇筑工作实际2#楼二层墙体砌筑完成403#楼刚完成二层墙体放线工作;4#、5#楼方案完成根底墙体放线开场根底墙体砌筑实际根本无进度到如今根底梁钢筋还未安装完毕。、质量方面:易发的质量通病仍有存在2#楼墙体砌筑马牙槎留置仍有咬合现象十字墙、丁子墙拉结筋放置不符合要求砌块洇水缺乏、干砖上墙墙体灰缝不匀、不顺直砂浆饱满度达不到要求竖缝瞎缝多特别是马牙槎竖缝根本无砂浆〔全瞎缝〕;个别墙面平整度、垂直度误差较大、观感较差;标高控制误差偏大;钢筋绑扎间距控制不到位局部钢筋搭接长度、锚固长度不能满足要求构造柱钢筋位移比拟严重;工程部技术力量薄弱技术人员不能尽职尽责对施工班组技术交底不透彻、施工图纸不与变更结合对照、对图纸细部做法模糊不清、性要求不能在施工中表达在报验验收时因不符合施工图纸、变更及要求而返工的事情屡次发生;现浇混凝土构件养护不及时;砂筛后余物及浇筑构件剩余混凝土与石子参合等问题。、平安文明施工方面:施工现场物料堆放不整齐构配件、工器具、模板等物料乱堆乱放;施工临时用电线路架设不私拉乱扯施工现场混乱道路拥堵施工的四口及危险地方没有悬挂平安警示牌照;还存在有施工的各功能区分区不清钢筋加工区均无防护罩棚及设备用电线路存在平安隐患;现场施工人员平安意识淡薄不能正确佩戴平安帽;2#、3#楼已进入二层施工平安围护工作未作工程部理混乱、理人员职责不清等问题。2、监理的要求:1〕、周方案每星一上午报监理;〔本周未报书面施工方案〕2〕农忙施工人员的组织问题要落实确保农忙不停工;3〕、实在做好成品保护工作认真做好有关进度、质量、平安的施工记录及施工日记;4〕、圈梁、梁〔过梁〕、板、门窗及楼层标高控制要准确;5〕、对易发的质量通病做好预防措施要马牙槎留置拉结筋按02图集的要求正确放置做好门窗洞口过梁的预制并保证几何尺寸及配筋与02图集相一致墙体构造措施及防裂措施严格按照?GB50003-2001?第6、3施工;6〕、做好平安防护措施的落实工作特别是三宝、四口、五临边的平安防护必须落实到位工人上班必须正确佩戴平安帽发现不戴平安帽施工者按照〔施工现场理制度〕给予相应处分;7〕、不报验不得进展下到工序特别是隐蔽工程的报验;8〕、施工前工程部必须对各施工班组做好技术交底工作特别是钢筋及节点的细部技术交底工程部技术人员与施工队技术员要经常沟通、交流对本工程工作的重点和难点问题要认真分析制定出实在可行的技术措施并保证准确无误的贯彻执行;9〕、要按照平安文明施工施工本周落施行工现场的规整工作各工种分区要明确钢筋加工区需设防护罩棚各工区设备用电线路存在的平安隐患要消除;〔三〕、万盛置业〔冀总〕:每次周施工方案完不成工程部应分析原因并找出问题在施工人员的安排组织上下点功夫在理上要加强力度在技术上要装备技术过硬、素质高、施工经历丰富的人员进展技术及施工现场理施工队也要装备懂技术、有经历的人担当施工员配合监理抓质量、促进度、保平安对施工中出现的质量、平安问题要及时整改不能有蒙混过关的思想;技术力量加强了、理力度加大了、平安意识进步了何愁质量、进度上不去?何愁平安无保证?工人都是好工...
