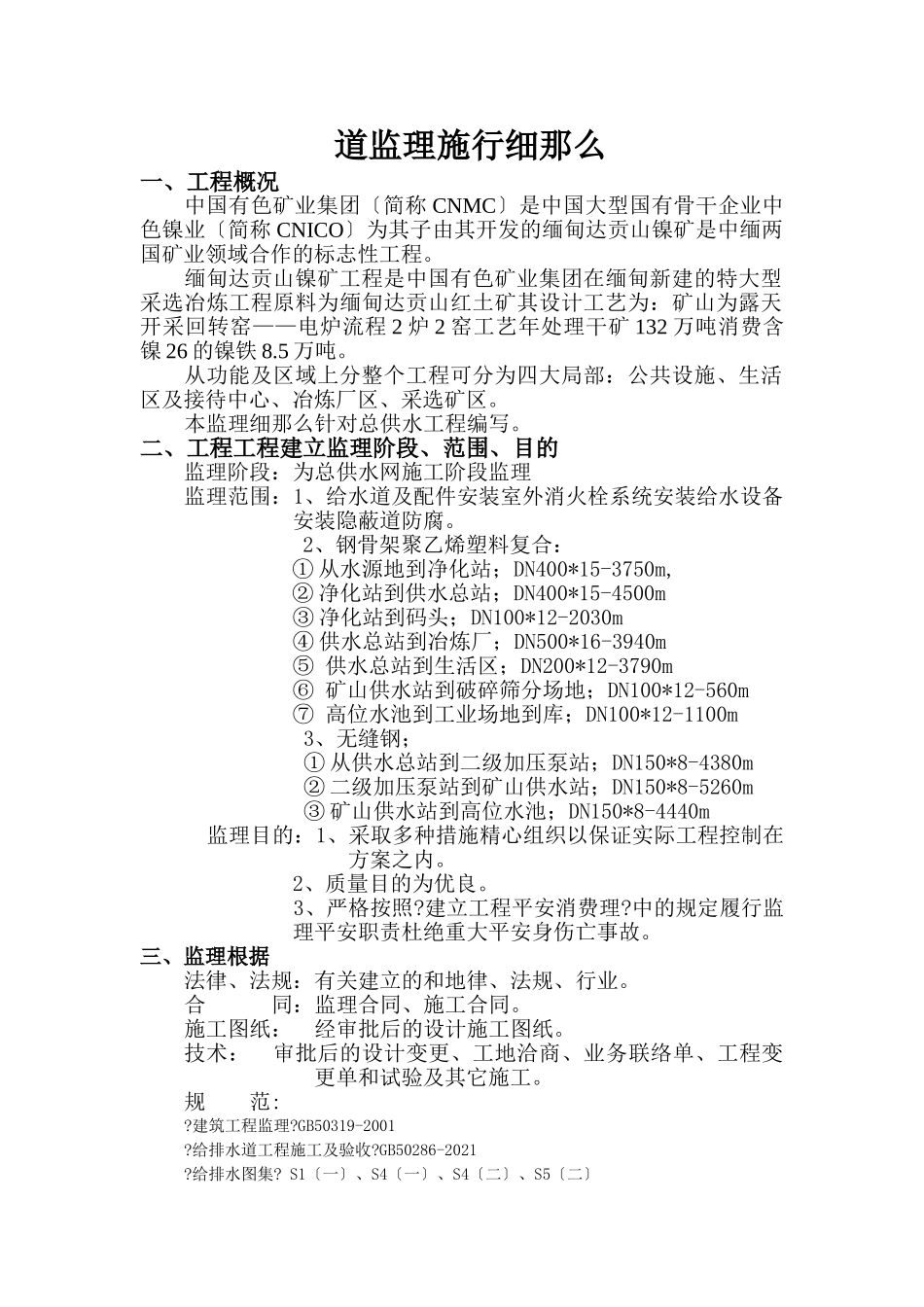

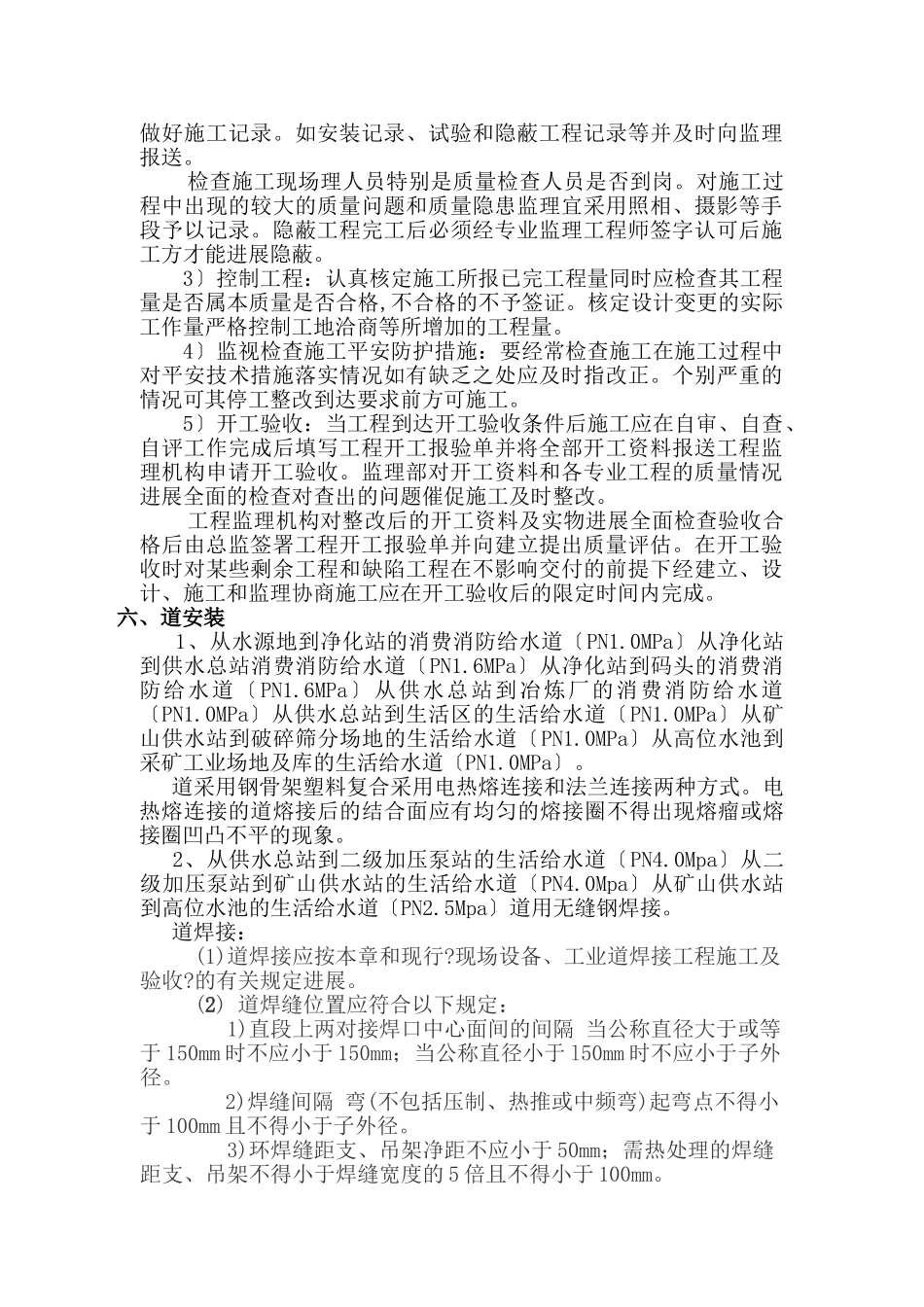

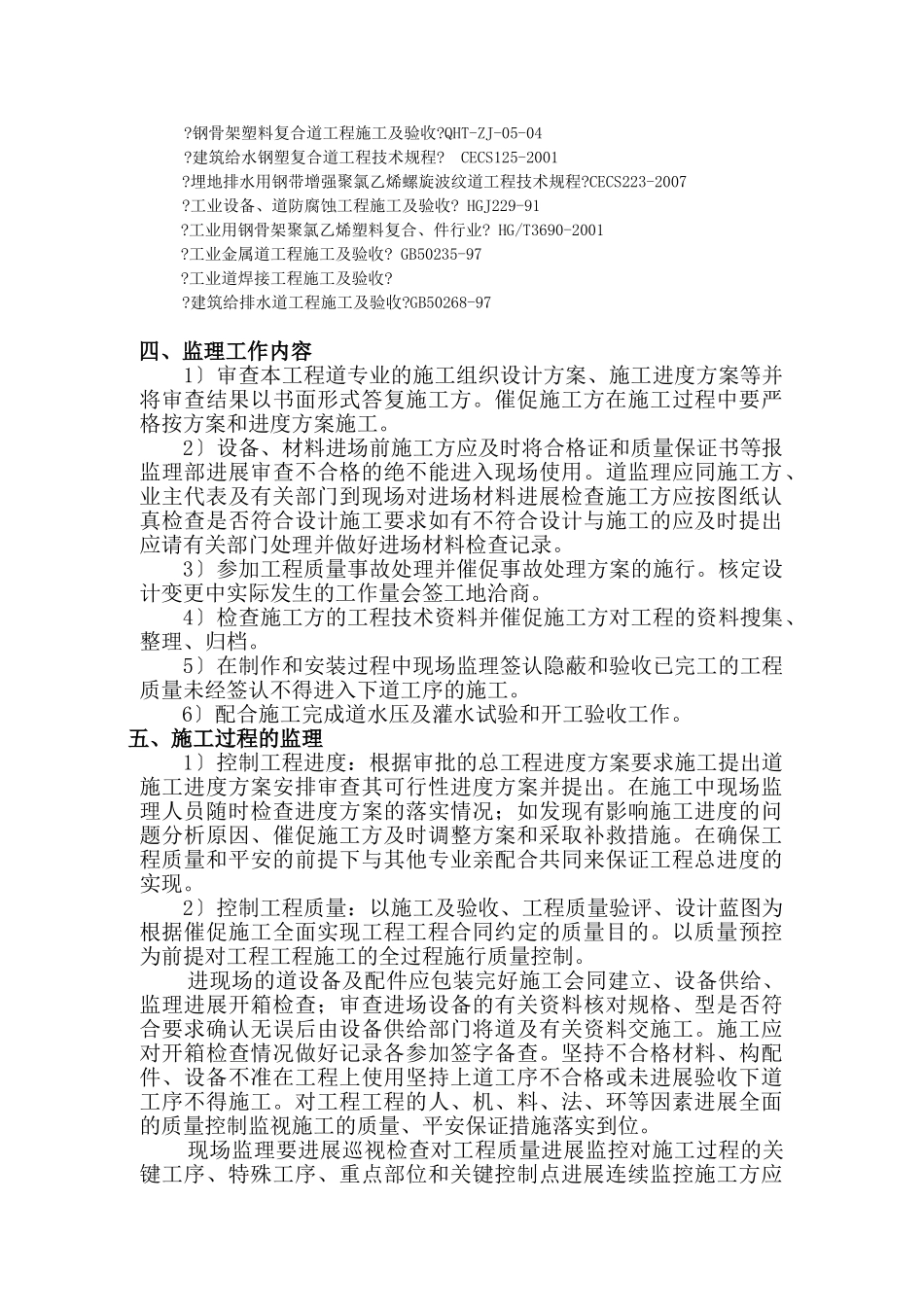

道监理施行细那么一、工程概况中国有色矿业集团〔简称CNMC〕是中国大型国有骨干企业中色镍业〔简称CNICO〕为其子由其开发的缅甸达贡山镍矿是中缅两国矿业领域合作的标志性工程。缅甸达贡山镍矿工程是中国有色矿业集团在缅甸新建的特大型采选冶炼工程原料为缅甸达贡山红土矿其设计工艺为:矿山为露天开采回转窑——电炉流程2炉2窑工艺年处理干矿132万吨消费含镍26的镍铁8.5万吨。从功能及区域上分整个工程可分为四大局部:公共设施、生活区及接待中心、冶炼厂区、采选矿区。本监理细那么针对总供水工程编写。二、工程工程建立监理阶段、范围、目的监理阶段:为总供水网施工阶段监理监理范围:1、给水道及配件安装室外消火栓系统安装给水设备安装隐蔽道防腐。2、钢骨架聚乙烯塑料复合:①从水源地到净化站;DN400*15-3750m,②净化站到供水总站;DN400*15-4500m③净化站到码头;DN100*12-2030m④供水总站到冶炼厂;DN500*16-3940m⑤供水总站到生活区;DN200*12-3790m⑥矿山供水站到破碎筛分场地;DN100*12-560m⑦高位水池到工业场地到库;DN100*12-1100m3、无缝钢;①从供水总站到二级加压泵站;DN150*8-4380m②二级加压泵站到矿山供水站;DN150*8-5260m③矿山供水站到高位水池;DN150*8-4440m监理目的:1、采取多种措施精心组织以保证实际工程控制在方案之内。2、质量目的为优良。3、严格按照?建立工程平安消费理?中的规定履行监理平安职责杜绝重大平安身伤亡事故。三、监理根据法律、法规:有关建立的和地律、法规、行业。合同:监理合同、施工合同。施工图纸:经审批后的设计施工图纸。技术:审批后的设计变更、工地洽商、业务联络单、工程变更单和试验及其它施工。规范:?建筑工程监理?GB50319-2001?给排水道工程施工及验收?GB50286-2021?给排水图集?S1〔一〕、S4〔一〕、S4〔二〕、S5〔二〕?钢骨架塑料复合道工程施工及验收?QHT-ZJ-05-04?建筑给水钢塑复合道工程技术规程?CECS125-2001?埋地排水用钢带增强聚氯乙烯螺旋波纹道工程技术规程?CECS223-2007?工业设备、道防腐蚀工程施工及验收?HGJ229-91?工业用钢骨架聚氯乙烯塑料复合、件行业?HG/T3690-2001?工业金属道工程施工及验收?GB50235-97?工业道焊接工程施工及验收??建筑给排水道工程施工及验收?GB50268-97四、监理工作内容1〕审查本工程道专业的施工组织设计方案、施工进度方案等并将审查结果以书面形式答复施工方。催促施工方在施工过程中要严格按方案和进度方案施工。2〕设备、材料进场前施工方应及时将合格证和质量保证书等报监理部进展审查不合格的绝不能进入现场使用。道监理应同施工方、业主代表及有关部门到现场对进场材料进展检查施工方应按图纸认真检查是否符合设计施工要求如有不符合设计与施工的应及时提出应请有关部门处理并做好进场材料检查记录。3〕参加工程质量事故处理并催促事故处理方案的施行。核定设计变更中实际发生的工作量会签工地洽商。4〕检查施工方的工程技术资料并催促施工方对工程的资料搜集、整理、归档。5〕在制作和安装过程中现场监理签认隐蔽和验收已完工的工程质量未经签认不得进入下道工序的施工。6〕配合施工完成道水压及灌水试验和开工验收工作。五、施工过程的监理1〕控制工程进度:根据审批的总工程进度方案要求施工提出道施工进度方案安排审查其可行性进度方案并提出。在施工中现场监理人员随时检查进度方案的落实情况;如发现有影响施工进度的问题分析原因、催促施工方及时调整方案和采取补救措施。在确保工程质量和平安的前提下与其他专业亲配合共同来保证工程总进度的实现。2〕控制工程质量:以施工及验收、工程质量验评、设计蓝图为根据催促施工全面实现工程工程合同约定的质量目的。以质量预控为前提对工程工程施工的全过程施行质量控制。进现场的道设备及配件应包装完好施工会同建立、设备供给、监理进展开箱检查;审查进场设备的有关资料核对规格、型是否符合要求确认无误后由设备供给部门将道及有关资料交施工。施工应对开箱检查情况做好记录各参加签字备查。坚持不合格材料、构配件、设备不准在工程上使用坚持上道工序不合格或未进展验收下道工序不得施工。对工程工程的人、...
