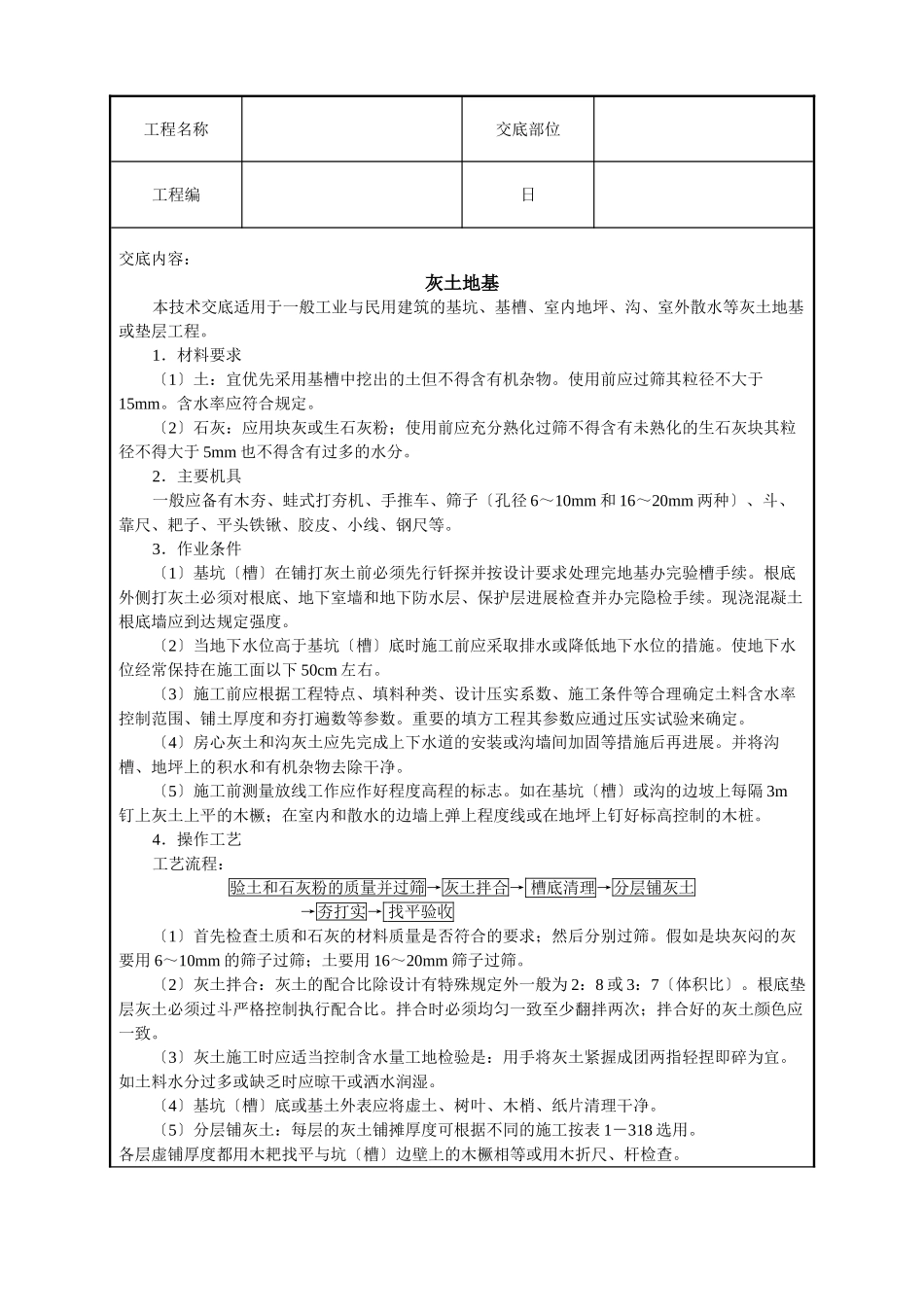

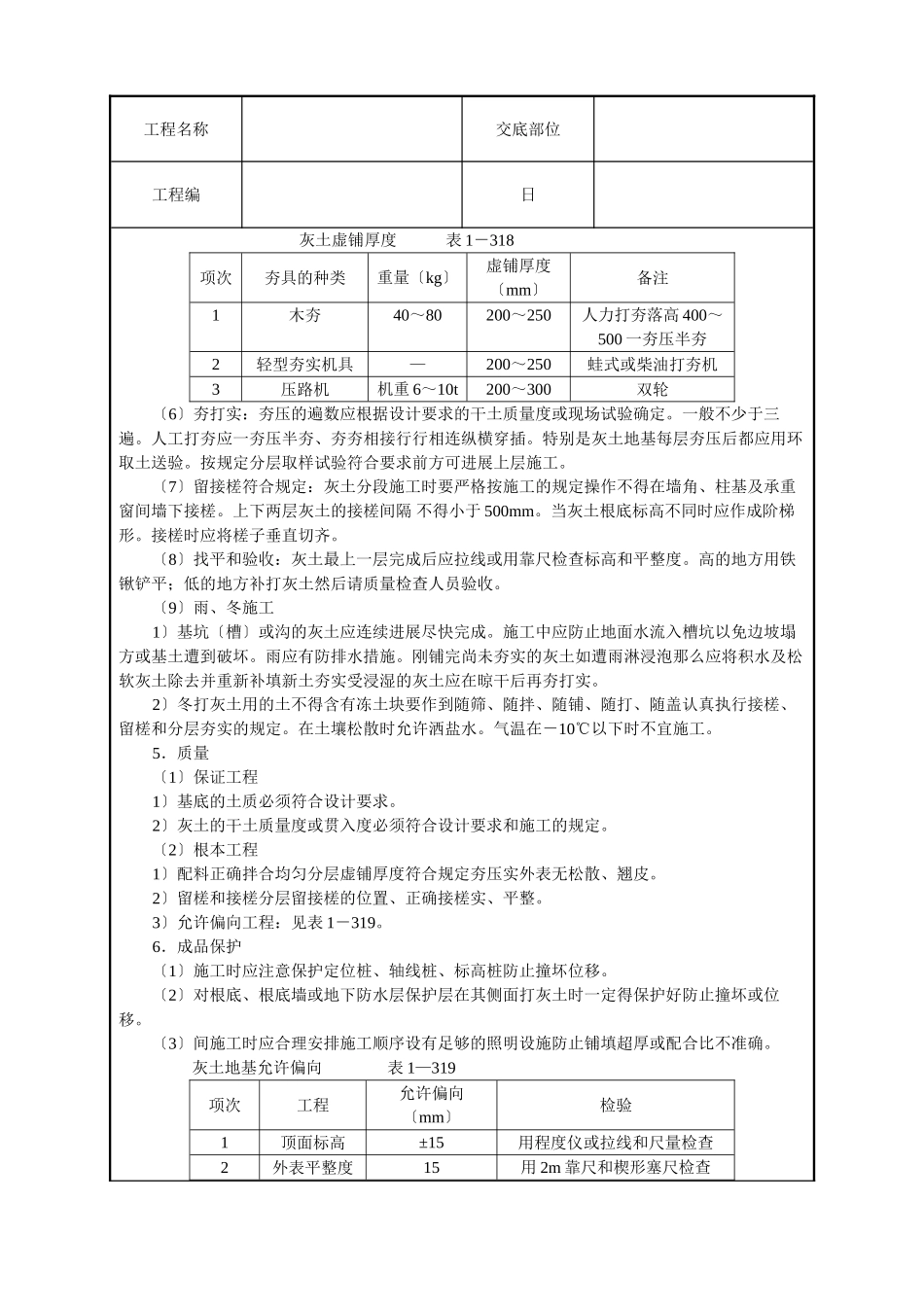

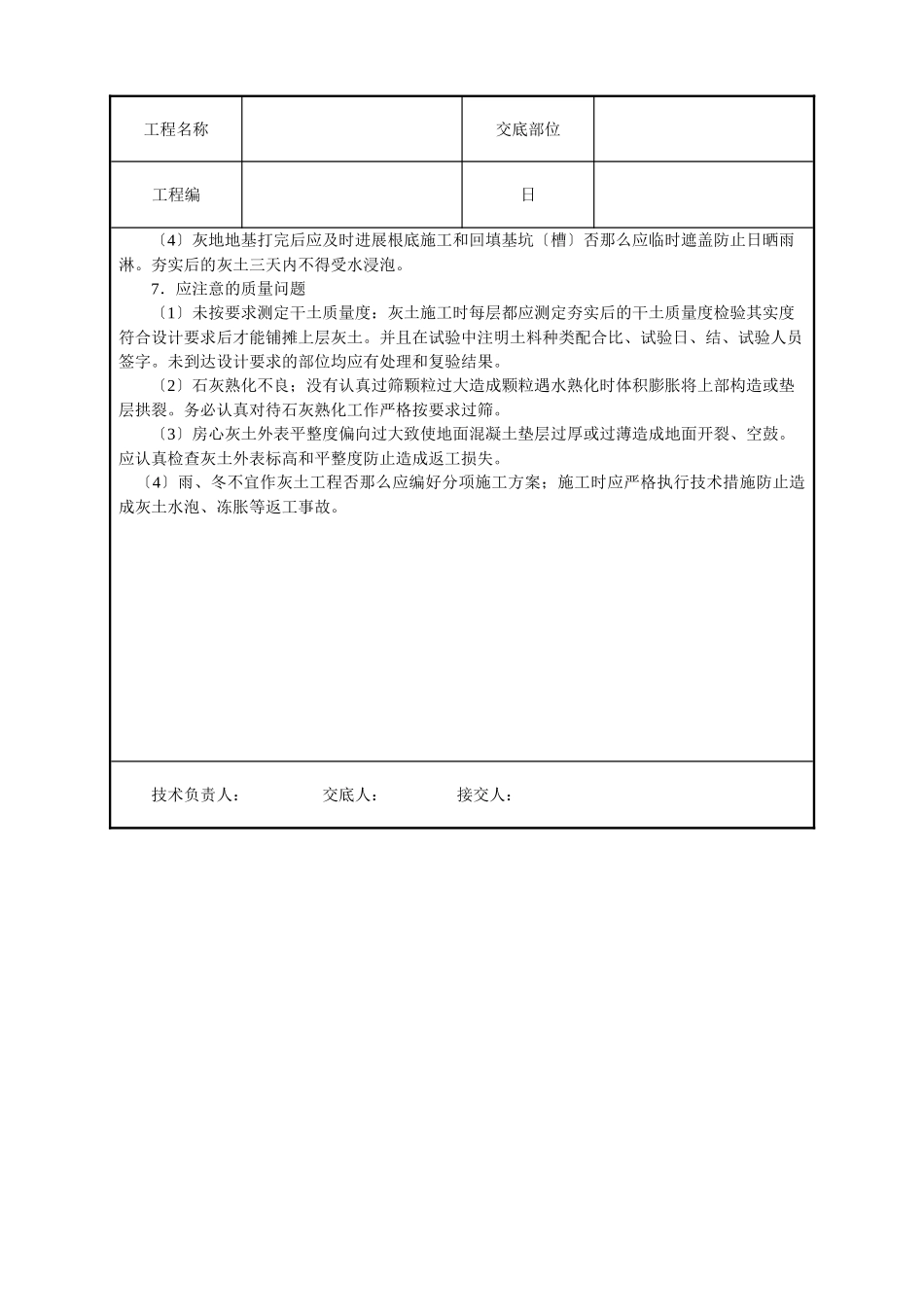

工程名称交底部位工程编日交底内容:灰土地基本技术交底适用于一般工业与民用建筑的基坑、基槽、室内地坪、沟、室外散水等灰土地基或垫层工程
1.材料要求〔1〕土:宜优先采用基槽中挖出的土但不得含有机杂物
使用前应过筛其粒径不大于15mm
含水率应符合规定
〔2〕石灰:应用块灰或生石灰粉;使用前应充分熟化过筛不得含有未熟化的生石灰块其粒径不得大于5mm也不得含有过多的水分
2.主要机具一般应备有木夯、蛙式打夯机、手推车、筛子〔孔径6~10mm和16~20mm两种〕、斗、靠尺、耙子、平头铁锹、胶皮、小线、钢尺等
3.作业条件〔1〕基坑〔槽〕在铺打灰土前必须先行钎探并按设计要求处理完地基办完验槽手续
根底外侧打灰土必须对根底、地下室墙和地下防水层、保护层进展检查并办完隐检手续
现浇混凝土根底墙应到达规定强度
〔2〕当地下水位高于基坑〔槽〕底时施工前应采取排水或降低地下水位的措施
使地下水位经常保持在施工面以下50cm左右
〔3〕施工前应根据工程特点、填料种类、设计压实系数、施工条件等合理确定土料含水率控制范围、铺土厚度和夯打遍数等参数
重要的填方工程其参数应通过压实试验来确定
〔4〕房心灰土和沟灰土应先完成上下水道的安装或沟墙间加固等措施后再进展
并将沟槽、地坪上的积水和有机杂物去除干净
〔5〕施工前测量放线工作应作好程度高程的标志
如在基坑〔槽〕或沟的边坡上每隔3m钉上灰土上平的木橛;在室内和散水的边墙上弹上程度线或在地坪上钉好标高控制的木桩
4.操作工艺工艺流程:验土和石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺灰土→夯打实→找平验收〔1〕首先检查土质和石灰的材料质量是否符合的要求;然后分别过筛
假如是块灰闷的灰要用6~10mm的筛子过筛;土要用16~20mm筛子过筛
〔2〕灰土拌合:灰土的配合比除设计有特殊规定外一般为2:8或3:7〔体积比〕
根底垫层灰土必须过斗严格控制执行配
