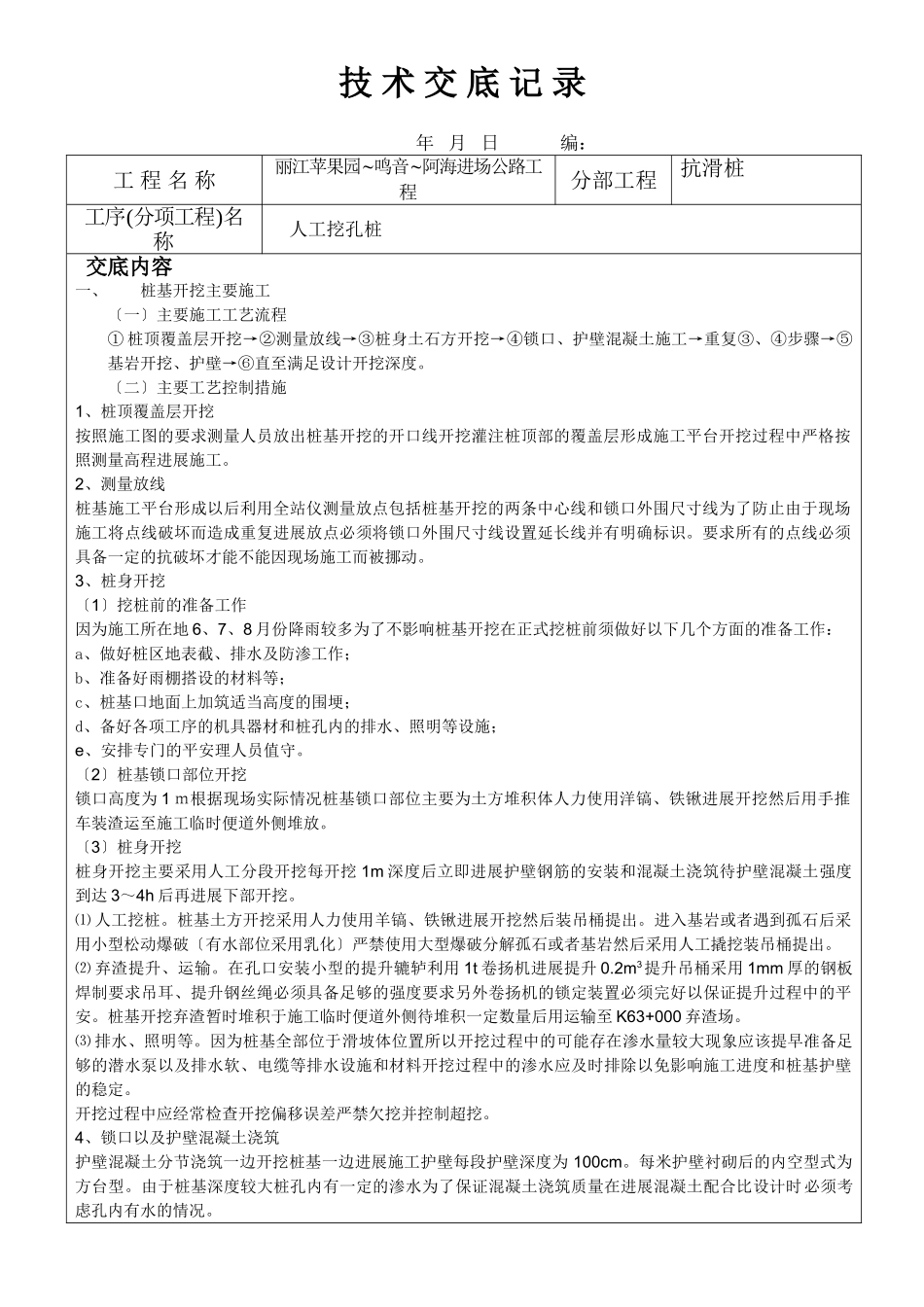

技术交底记录年月日编:工程名称丽江苹果园‾鸣音‾阿海进场公路工程分部工程抗滑桩工序(分项工程)名称人工挖孔桩交底内容一、桩基开挖主要施工〔一〕主要施工工艺流程①桩顶覆盖层开挖→②测量放线→③桩身土石方开挖→④锁口、护壁混凝土施工→重复③、④步骤→⑤基岩开挖、护壁→⑥直至满足设计开挖深度
〔二〕主要工艺控制措施1、桩顶覆盖层开挖按照施工图的要求测量人员放出桩基开挖的开口线开挖灌注桩顶部的覆盖层形成施工平台开挖过程中严格按照测量高程进展施工
2、测量放线桩基施工平台形成以后利用全站仪测量放点包括桩基开挖的两条中心线和锁口外围尺寸线为了防止由于现场施工将点线破坏而造成重复进展放点必须将锁口外围尺寸线设置延长线并有明确标识
要求所有的点线必须具备一定的抗破坏才能不能因现场施工而被挪动
3、桩身开挖〔1〕挖桩前的准备工作因为施工所在地6、7、8月份降雨较多为了不影响桩基开挖在正式挖桩前须做好以下几个方面的准备工作:a、做好桩区地表截、排水及防渗工作;b、准备好雨棚搭设的材料等;c、桩基口地面上加筑适当高度的围埂;d、备好各项工序的机具器材和桩孔内的排水、照明等设施;e、安排专门的平安理人员值守
〔2〕桩基锁口部位开挖锁口高度为1m根据现场实际情况桩基锁口部位主要为土方堆积体人力使用洋镐、铁锹进展开挖然后用手推车装渣运至施工临时便道外侧堆放
〔3〕桩身开挖桩身开挖主要采用人工分段开挖每开挖1m深度后立即进展护壁钢筋的安装和混凝土浇筑待护壁混凝土强度到达3~4h后再进展下部开挖
桩基土方开挖采用人力使用羊镐、铁锹进展开挖然后装吊桶提出
进入基岩或者遇到孤石后采用小型松动爆破〔有水部位采用乳化〕严禁使用大型爆破分解孤石或者基岩然后采用人工撬挖装吊桶提出
⑵弃渣提升、运输
在孔口安装小型的提升辘轳利用1t卷扬机进展提升0
2m3提升吊桶采用1mm厚的钢板焊制要求吊耳、提升钢丝绳必
