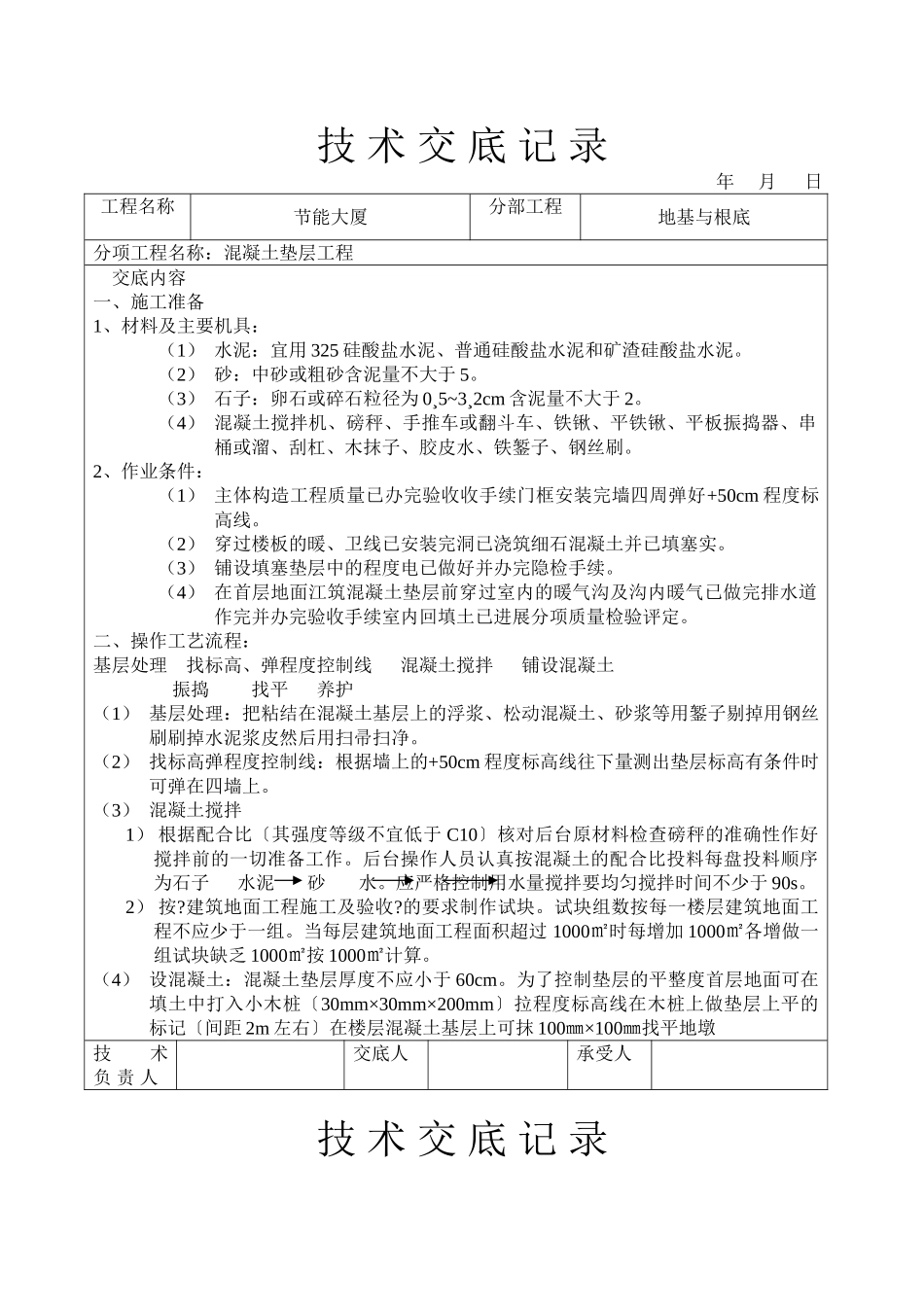

技术交底记录年月日工程名称节能大厦分部工程地基与根底分项工程名称:混凝土垫层工程交底内容一、施工准备1、材料及主要机具:(1)水泥:宜用325硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥
(2)砂:中砂或粗砂含泥量不大于5
(3)石子:卵石或碎石粒径为0¸5~3¸2cm含泥量不大于2
(4)混凝土搅拌机、磅秤、手推车或翻斗车、铁锹、平铁锹、平板振捣器、串桶或溜、刮杠、木抹子、胶皮水、铁錾子、钢丝刷
2、作业条件:(1)主体构造工程质量已办完验收收手续门框安装完墙四周弹好+50cm程度标高线
(2)穿过楼板的暖、卫线已安装完洞已浇筑细石混凝土并已填塞实
(3)铺设填塞垫层中的程度电已做好并办完隐检手续
(4)在首层地面江筑混凝土垫层前穿过室内的暖气沟及沟内暖气已做完排水道作完并办完验收手续室内回填土已进展分项质量检验评定
二、操作工艺流程:基层处理找标高、弹程度控制线混凝土搅拌铺设混凝土振捣找平养护(1)基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔掉用钢丝刷刷掉水泥浆皮然后用扫帚扫净
(2)找标高弹程度控制线:根据墙上的+50cm程度标高线往下量测出垫层标高有条件时可弹在四墙上
(3)混凝土搅拌1)根据配合比〔其强度等级不宜低于C10〕核对后台原材料检查磅秤的准确性作好搅拌前的一切准备工作
后台操作人员认真按混凝土的配合比投料每盘投料顺序为石子水泥砂水
应严格控制用水量搅拌要均匀搅拌时间不少于90s
建筑地面工程施工及验收
的要求制作试块
试块组数按每一楼层建筑地面工程不应少于一组
当每层建筑地面工程面积超过1000㎡时每增加1000㎡各增做一组试块缺乏1000㎡按1000㎡计算
(4)设混凝土:混凝土垫层厚度不应小于60cm
为了控制垫层的平整度首层地面可在填土中打入小木桩〔30mm×30mm×200mm〕拉程度标高线在木桩上做垫层上平的标记〔间距
