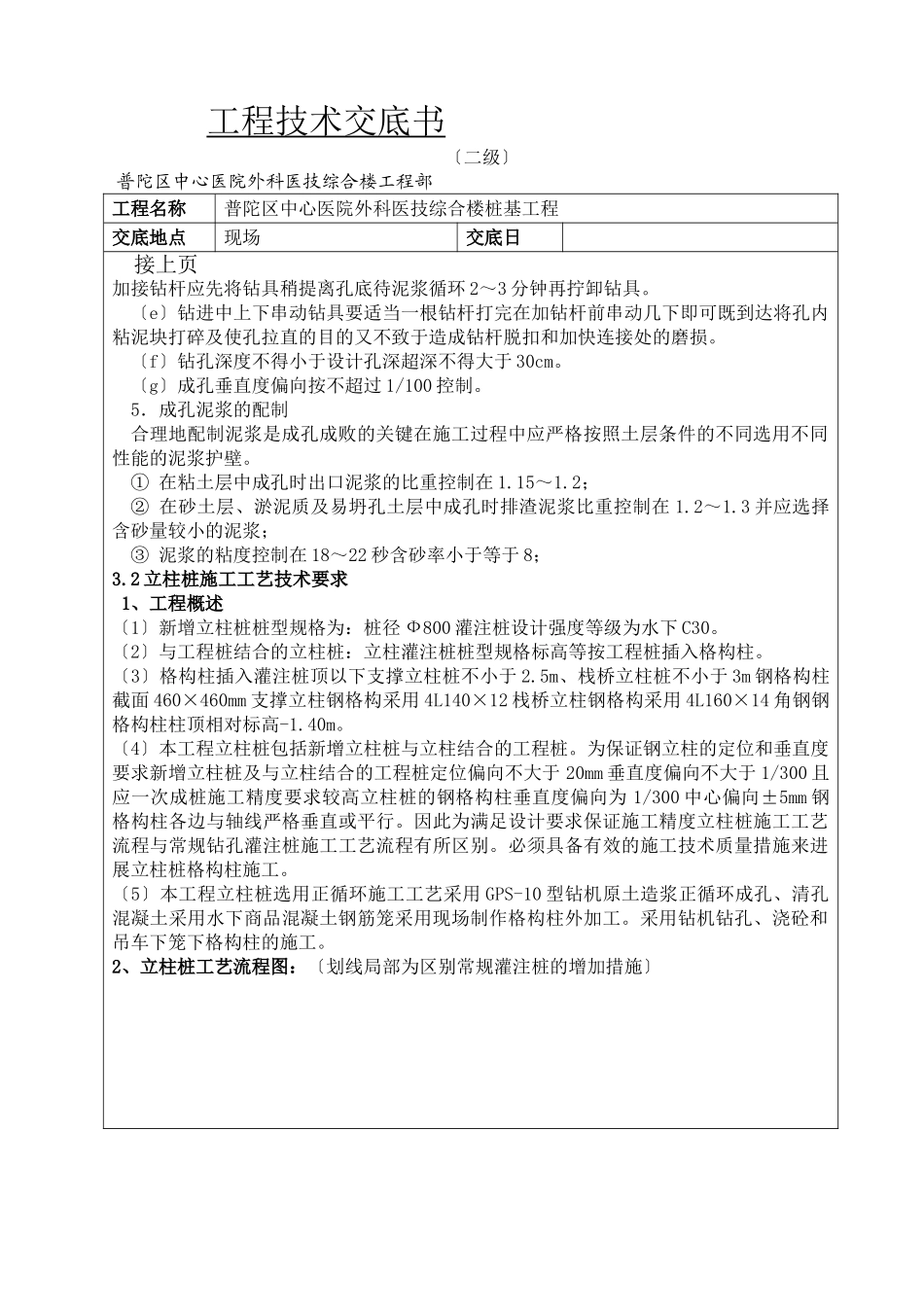

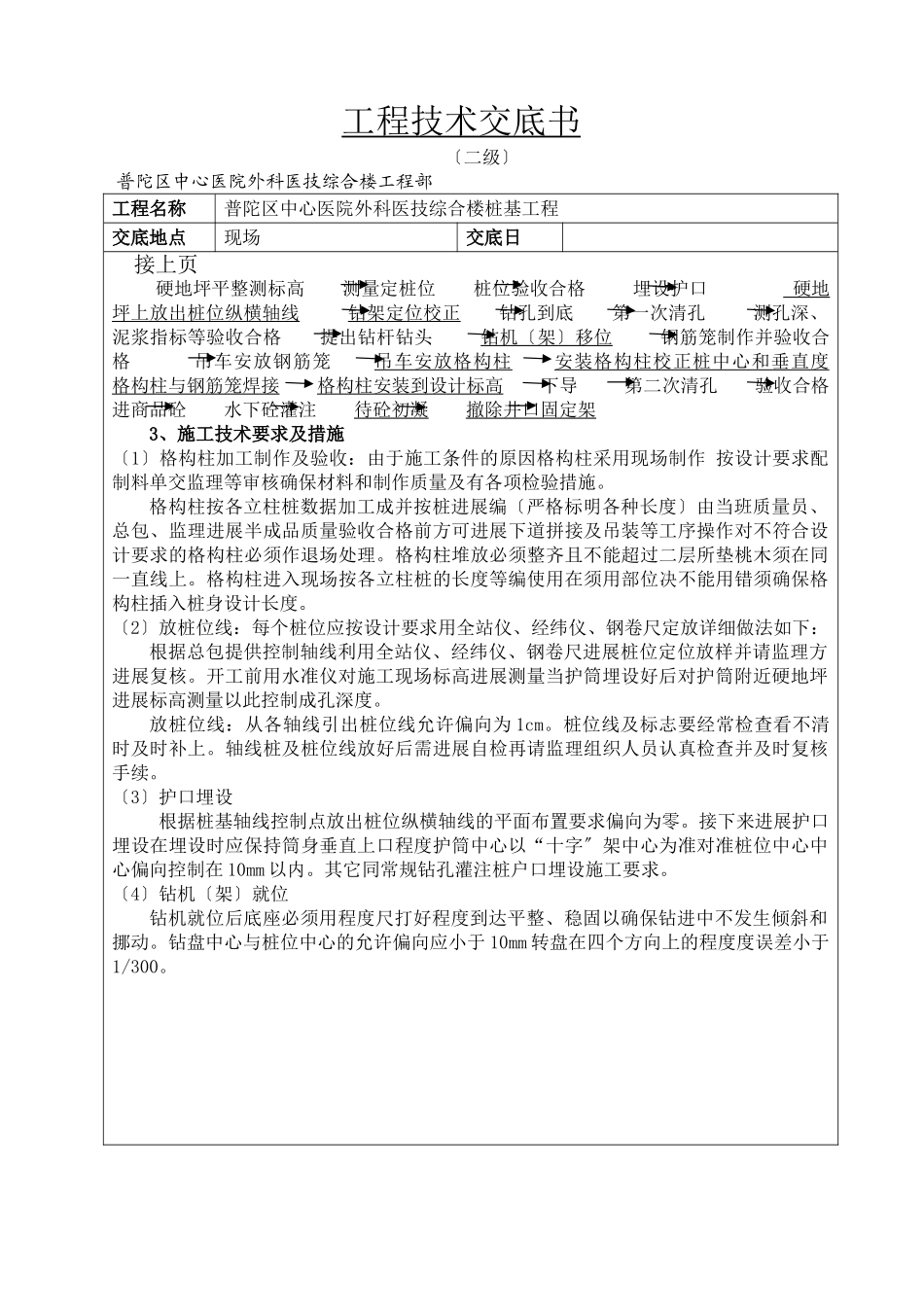

工程技术交底书〔二级〕普陀区中心医院外科医技综合楼工程部工程名称普陀区中心医院外科医技综合楼桩基工程交底地点现场交底日内容:一、工程概述普陀区中心医院外科医技综合楼桩基工程其中Ф700工程桩293根、Ф600工程桩4根、Ф800立柱桩利用工程桩19根、新增立柱桩44根累计360根
桩身混凝土采用水下C30混凝土施工时的充盈系数不得小于1也不得大于1
钢筋采用HPB235及HRB335钢筋主筋保护厚度为50mm
二、基桩类型一览表〔见附页〕三、灌注桩施工工艺、技术质量要求本工程钻孔灌注桩选用正循环施工工艺采用GPS-10钻机原土造浆正循环成孔、清孔混凝土采用水下商品混凝土钢筋笼采用现场制作
采用钻机钻孔、下笼、浇砼的施工
本工程桩基包含了新增立柱桩及与立柱桩利用工程桩为保证立柱桩的定位与垂直度要求新增立柱桩及与立柱桩利用工程桩的定位偏向不大于20mm垂直度偏向不大于1/300且应一次成桩
本工程桩的施工应严格按照
地基根底设计
〔DBJ08-11-1999〕及
钻孔灌注桩施工规程
〔DG/TJ08-202-2007〕等操作
1工程桩施工工艺技术要求1.放桩位线每个桩位应按设计要求用全站仪、经纬仪、钢卷尺定放详细做法如下:〔a〕根据总包方提供控制轴线利用全站仪、经纬仪、钢卷尺进展桩位定位放样并请监理方进展复核
〔b〕开工前用水准仪对施工现场标高进展测量当护筒埋设好后对护筒附近硬地坪进展标高测量以此控制成孔深度
2.埋设护筒埋设护筒时其中心线与桩位中心线偏向不得大于20mm护筒与周围垂直且开挖埋设的护筒周围用土回填实
3.钻机就位钻机就位后底座必须用程度尺打好程度到达平整、稳固以确保钻进中不发生倾斜和挪动;转盘中心与桩位中心的允许偏向应小于20mm转盘在四个方向上的程度度误差小于1/100
4.正循环成孔〔a〕采用GPS-10型工程钻机进展灌注桩施工采用泥浆护壁正循环成孔
