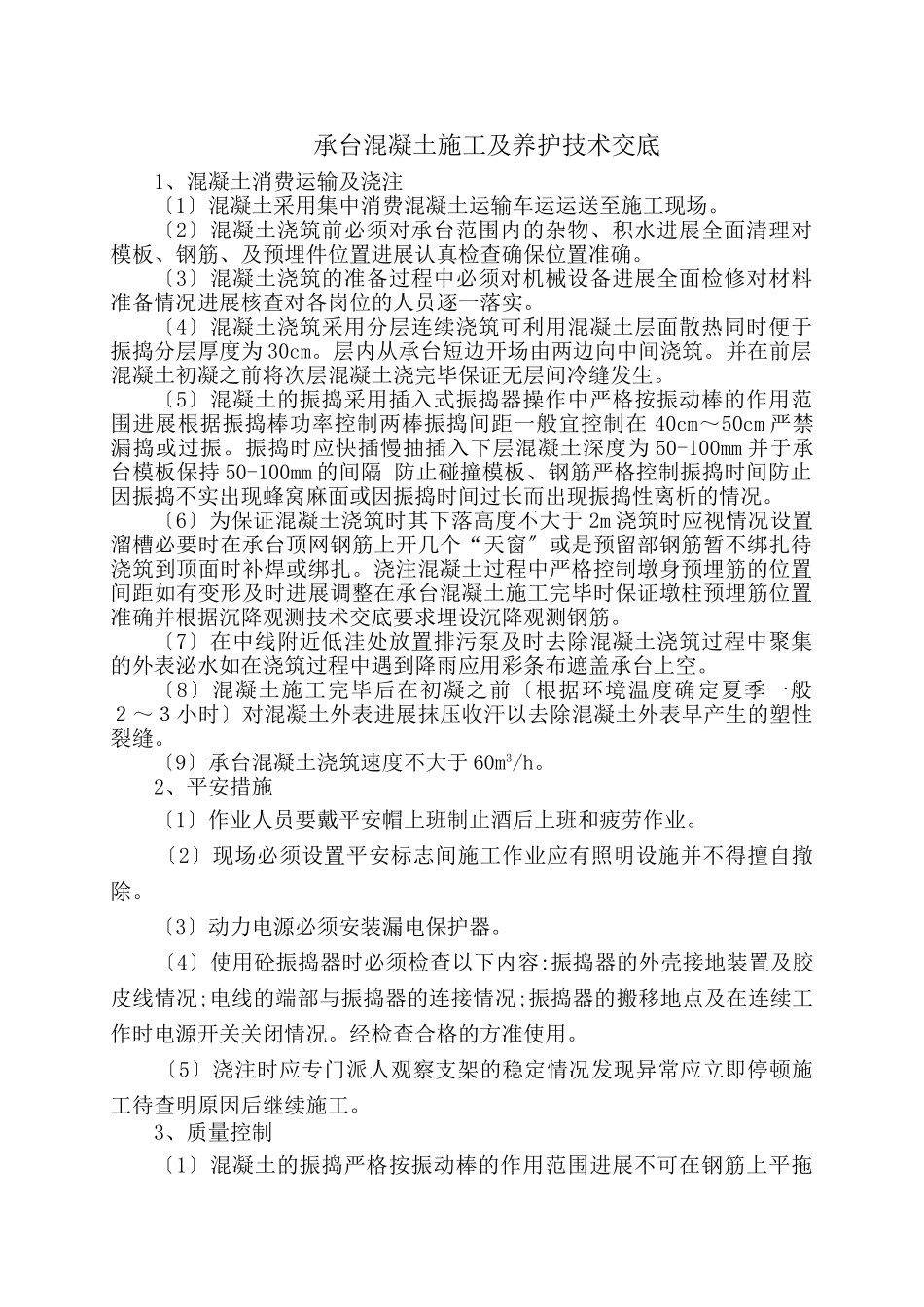

承台混凝土施工及养护技术交底1、混凝土消费运输及浇注〔1〕混凝土采用集中消费混凝土运输车运运送至施工现场
〔2〕混凝土浇筑前必须对承台范围内的杂物、积水进展全面清理对模板、钢筋、及预埋件位置进展认真检查确保位置准确
〔3〕混凝土浇筑的准备过程中必须对机械设备进展全面检修对材料准备情况进展核查对各岗位的人员逐一落实
〔4〕混凝土浇筑采用分层连续浇筑可利用混凝土层面散热同时便于振捣分层厚度为30cm
层内从承台短边开场由两边向中间浇筑
并在前层混凝土初凝之前将次层混凝土浇完毕保证无层间冷缝发生
〔5〕混凝土的振捣采用插入式振捣器操作中严格按振动棒的作用范围进展根据振捣棒功率控制两棒振捣间距一般宜控制在40cm~50cm严禁漏捣或过振
振捣时应快插慢抽插入下层混凝土深度为50-100mm并于承台模板保持50-100mm的间隔防止碰撞模板、钢筋严格控制振捣时间防止因振捣不实出现蜂窝麻面或因振捣时间过长而出现振捣性离析的情况
〔6〕为保证混凝土浇筑时其下落高度不大于2m浇筑时应视情况设置溜槽必要时在承台顶网钢筋上开几个“天窗〞或是预留部钢筋暂不绑扎待浇筑到顶面时补焊或绑扎
浇注混凝土过程中严格控制墩身预埋筋的位置间距如有变形及时进展调整在承台混凝土施工完毕时保证墩柱预埋筋位置准确并根据沉降观测技术交底要求埋设沉降观测钢筋
〔7〕在中线附近低洼处放置排污泵及时去除混凝土浇筑过程中聚集的外表泌水如在浇筑过程中遇到降雨应用彩条布遮盖承台上空
〔8〕混凝土施工完毕后在初凝之前〔根据环境温度确定夏季一般2~3小时〕对混凝土外表进展抹压收汗以去除混凝土外表早产生的塑性裂缝
〔9〕承台混凝土浇筑速度不大于60m3/h
2、平安措施〔1〕作业人员要戴平安帽上班制止酒后上班和疲劳作业
〔2〕现场必须设置平安标志间施工作业应有照明设施并不得擅自撤除
〔3〕动力电源必须安装漏电保护器
〔4〕使用砼振捣器时
