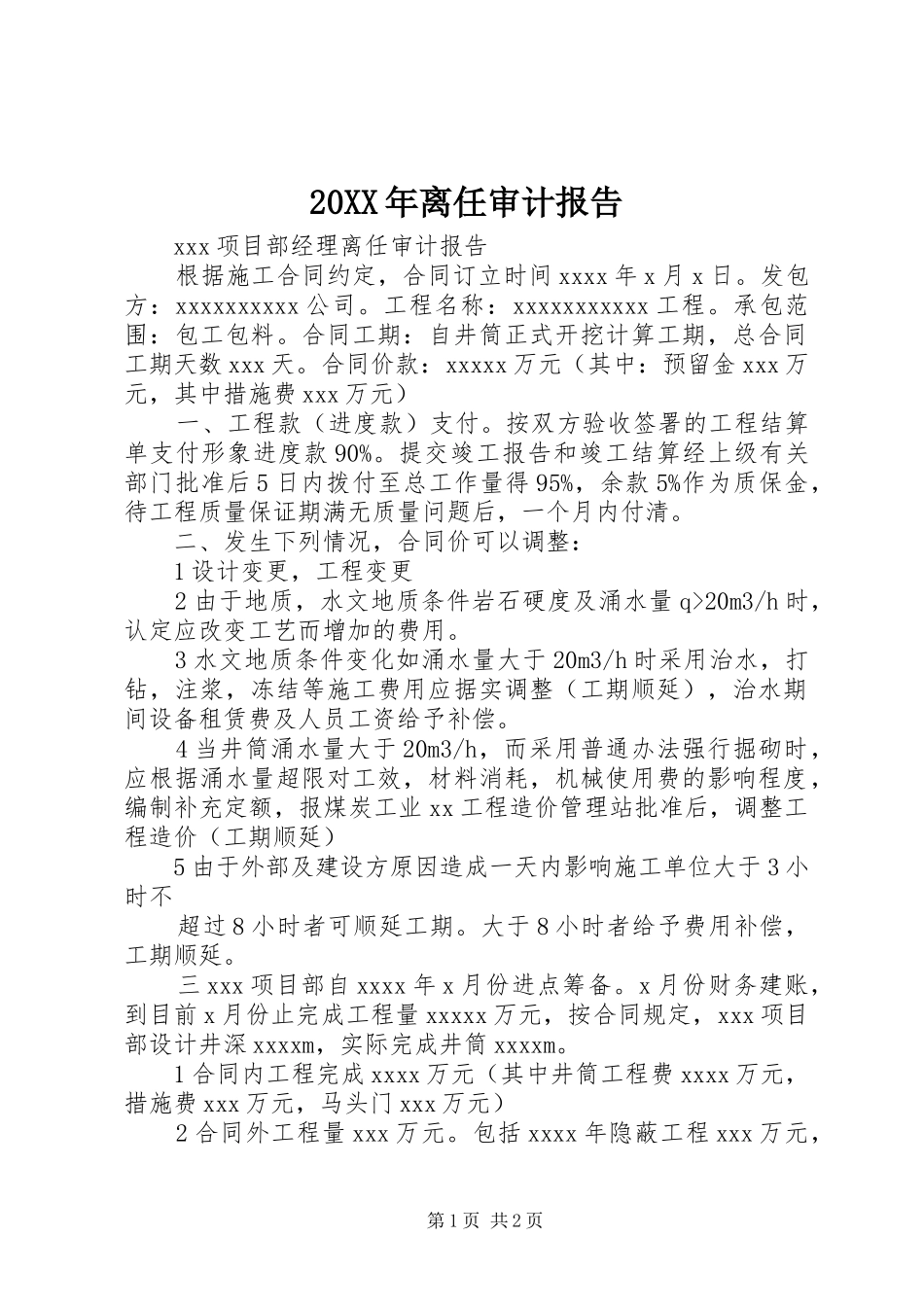

20XX年离任审计报告xxx项目部经理离任审计报告根据施工合同约定,合同订立时间xxxx年x月x日
发包方:xxxxxxxxxx公司
工程名称:xxxxxxxxxxx工程
承包范围:包工包料
合同工期:自井筒正式开挖计算工期,总合同工期天数xxx天
合同价款:xxxxx万元(其中:预留金xxx万元,其中措施费xxx万元)一、工程款(进度款)支付
按双方验收签署的工程结算单支付形象进度款90%
提交竣工报告和竣工结算经上级有关部门批准后5日内拨付至总工作量得95%,余款5%作为质保金,待工程质量保证期满无质量问题后,一个月内付清
二、发生下列情况,合同价可以调整:1设计变更,工程变更2由于地质,水文地质条件岩石硬度及涌水量q>20m3/h时,认定应改变工艺而增加的费用
3水文地质条件变化如涌水量大于20m3/h时采用治水,打钻,注浆,冻结等施工费用应据实调整(工期顺延),治水期间设备租赁费及人员工资给予补偿
4当井筒涌水量大于20m3/h,而采用普通办法强行掘砌时,应根据涌水量超限对工效,材料消耗,机械使用费的影响程度,编制补充定额,报煤炭工业xx工程造价管理站批准后,调整工程造价(工期顺延)5由于外部及建设方原因造成一天内影响施工单位大于3小时不超过8小时者可顺延工期
大于8小时者给予费用补偿,工期顺延
三xxx项目部自xxxx年x月份进点筹备
x月份财务建账,到目前x月份止完成工程量xxxxx万元,按合同规定,xxx项目部设计井深xxxxm,实际完成井筒xxxxm
1合同内工程完成xxxx万元(其中井筒工程费xxxx万元,措施费xxx万元,马头门xxx万元)2合同外工程量xxx万元

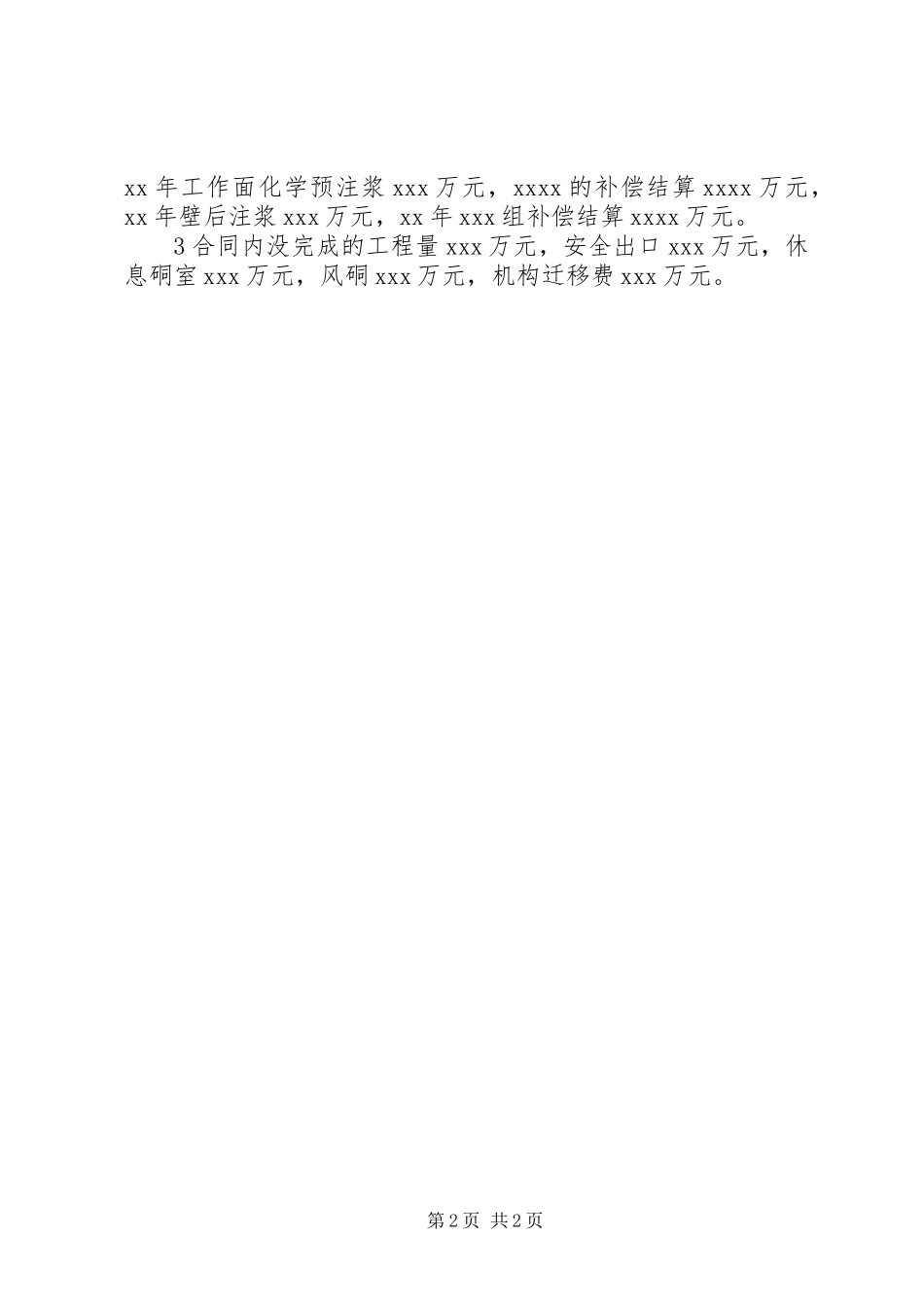

包括xxxx年隐蔽工程xxx万元,第1页共2页xx年工作面化学预注浆xxx万元,xxxx的补偿结算xxxx万元,xx年壁后注浆xxx万元,xx年xxx组补偿结算xxxx万元
3合同内没完成的工
