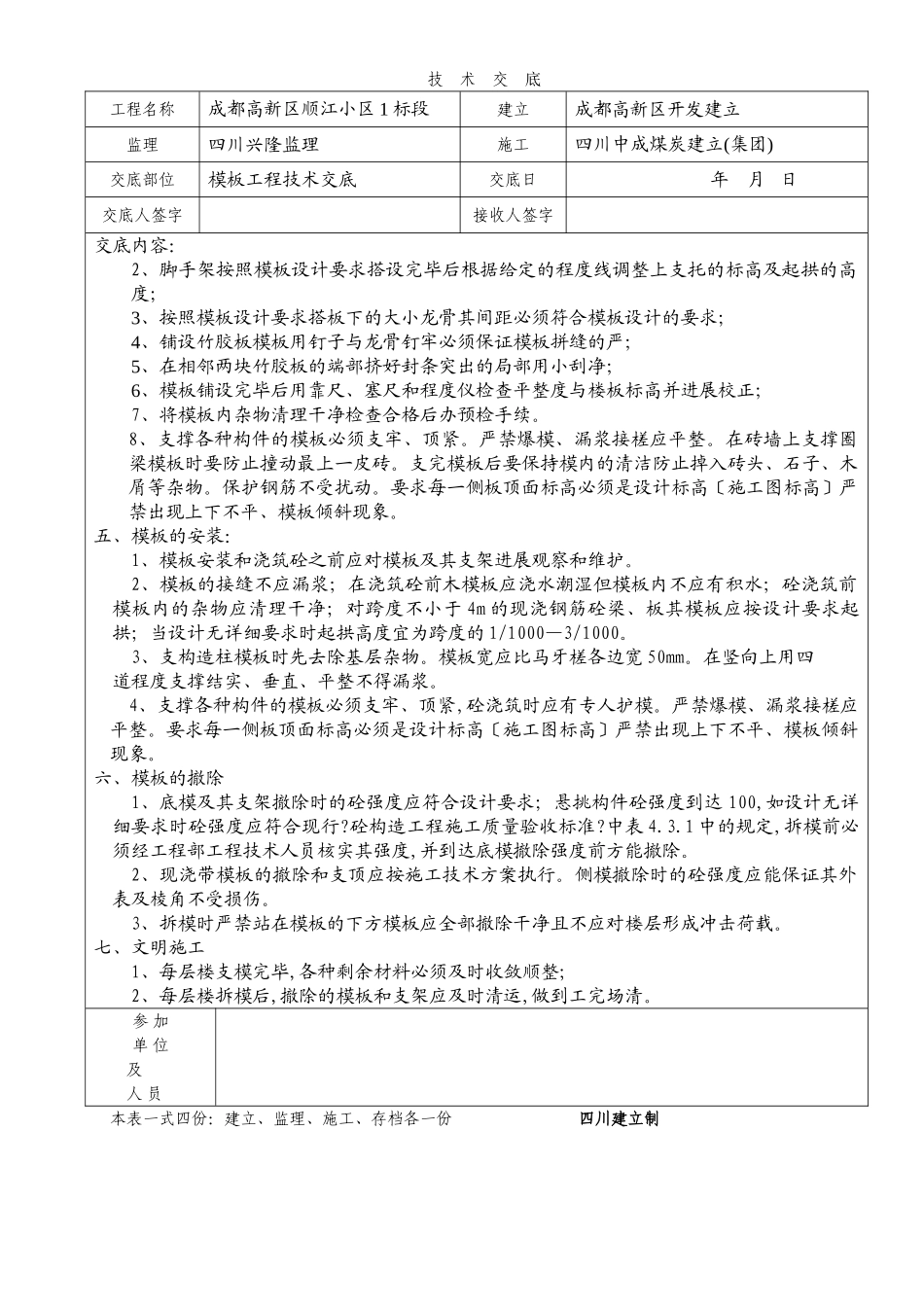

SG-006技术交底工程名称成都高新区顺江小区1标段建立成都高新区开发建立监理四川兴隆监理施工四川中成煤炭建立(集团)交底部位模板工程技术交底交底日年月日交底人签字接收人签字交底内容:本工程为砖混构造质量要求为合格。检查验收均按现行施工标准。一、施工准备:1、弹好墙身+0.5m程度控制线检查砖墙的位置是否符合要求预检手续。2、构造柱钢筋绑扎完毕并办好隐检手续;检查构造柱内是否清理干净。3、所有梁底板、挑底板梁侧板均使用厚度大于40mm木板禁用腐朽板。4、所有木板必须单面刨光并提早一天刷脱模剂;刷隔离剂不得沾污钢筋和砼接槎处且不得采用影响构造性能或阻碍装饰工程施工的隔离剂。5、模板及其支架应具有足够的承载力、刚度和稳定性能可靠地承受浇筑砼的重量、侧压力以及施工荷载。6、合理使用板材严禁乱锯乱割。场地上的各种木板〔木楔〕及时收捡堆放整齐。二、质量要求:符合?砼构造工程施工质量验收标准?〔GB50204—2002〕的规定。1、轴线偏向5mm2、底模上外表标高:±3mm3、层高垂直度5mm4、截面尺寸:根底为±10mm;梁、柱、墙为±4-5(mm)5、相邻两板外表高差2mm6、外表平整度3mm三、工艺流程:准备工作→支构造柱、圈梁、楼面模板→办预检。四、操作工艺:〔一〕、构造柱模板:1、支模板前构造柱内的杂物全部清理干净。2、构造柱模板采用木模柱箍用1.2mФ50架,十字扣件加固。3、外墙转角部位:外侧用角模板与平模拼装模板与墙交接处的宽度不应少于50mm。每根构造柱的柱箍不得少于三道。内侧模用阴角模板“U型钢筋钉固定。模板与墙面接〞触部份加封条防止漏浆。4、内墙十字交点部位:用阴角模板拼装。先用“U型钢筋钉临时固定再调整模板的垂〞直符合要求后用“U型钢筋钉固定。固定用钢筋钉每侧不少于三个。〞〔二〕、圈梁模板:1、钢筋绑扎完以后将钢筋箍套穿过砖墙预留孔并将缺口方木在墙的两侧立好摆放圈梁模板并用U型卡子连接。用木楔子将缺口方木和模板固定结实。缺口方木支立的间距为1~1.2m。2、检查模板的标高。如不符合要求调整好方木的角度并到达设计要求。上口宽度用短钢筋控制。〔三〕、安装楼板模板:1、安装模板之前首层为土壤地面时应平整夯实无是首层土壤地面或楼板地面在专用支柱下脚要铺设通长脚手板并且楼层间的上下支柱应在同一条直线上。参加单位及人员本表一式四份:建立、监理、施工、存档各一份四川建立制SG-006技术交底工程名称成都高新区顺江小区1标段建立成都高新区开发建立监理四川兴隆监理施工四川中成煤炭建立(集团)交底部位模板工程技术交底交底日年月日交底人签字接收人签字交底内容:2、脚手架按照模板设计要求搭设完毕后根据给定的程度线调整上支托的标高及起拱的高度;3、按照模板设计要求搭板下的大小龙骨其间距必须符合模板设计的要求;4、铺设竹胶板模板用钉子与龙骨钉牢必须保证模板拼缝的严;5、在相邻两块竹胶板的端部挤好封条突出的局部用小刮净;6、模板铺设完毕后用靠尺、塞尺和程度仪检查平整度与楼板标高并进展校正;7、将模板内杂物清理干净检查合格后办预检手续。8、支撑各种构件的模板必须支牢、顶紧。严禁爆模、漏浆接槎应平整。在砖墙上支撑圈梁模板时要防止撞动最上一皮砖。支完模板后要保持模内的清洁防止掉入砖头、石子、木屑等杂物。保护钢筋不受扰动。要求每一侧板顶面标高必须是设计标高〔施工图标高〕严禁出现上下不平、模板倾斜现象。五、模板的安装:1、模板安装和浇筑砼之前应对模板及其支架进展观察和维护。2、模板的接缝不应漏浆;在浇筑砼前木模板应浇水潮湿但模板内不应有积水;砼浇筑前模板内的杂物应清理干净;对跨度不小于4m的现浇钢筋砼梁、板其模板应按设计要求起拱;当设计无详细要求时起拱高度宜为跨度的1/1000—3/1000。3、支构造柱模板时先去除基层杂物。模板宽应比马牙槎各边宽50mm。在竖向上用四道程度支撑结实、垂直、平整不得漏浆。4、支撑各种构件的模板必须支牢、顶紧,砼浇筑时应有专人护模。严禁爆模、漏浆接槎应平整。要求每一侧板顶面标高必须是设计标高〔施工图标高〕严禁出现上下不平、模板倾斜现象。六、模板的撤除1、底模及其支架撤除时的砼强度应符合设计要求;悬挑...
