主体分部工程安全技术交底一、工程概况及施工特点:1、工程名称:2、建筑面积:平方米3、交底层计划工期:天4、楼层部位:5、楼层高度:6、主体总高度:主体施工特点和安全防护重点(说明主体结构施工特点,交底层施工危险部位,垂直运输和机械性能,施工安全条件,施工安全环境,防护要点等)
二、主体安全技术措施和防护要求:1、本工程外脚手架采用钢管扣件搭设,搭设高度必须每段超过施工层二步脚手架以上,架体使用前必须经验收合格,挂牌后方可使用
脚手架上堆载不得超过270kg/m
2、外脚手架拉结点严格按规定数量方案做法设置,每4m高度7m水平距离不少于1点,转角部位和檐口下0
8m应增加拉结点
3、脚手架搭设要求应根据专项方案落实,符合现行规程
标准要求,非架子工不得进行搭拆作业,材料上下传递外架围护立网临时开口处应及时封闭
4、本工程垂直运输采用型钢式井字架(塔吊另行补充),井架进料口,卸料平台,吊蓝两口均按标准要求设置安全门,施工人员在进出料时应随手关启,严禁随意拆除
底层进料口及两侧搭设安全防护棚,宽度不小于3m采用双层脚手片垂直铺设上下间距60cm

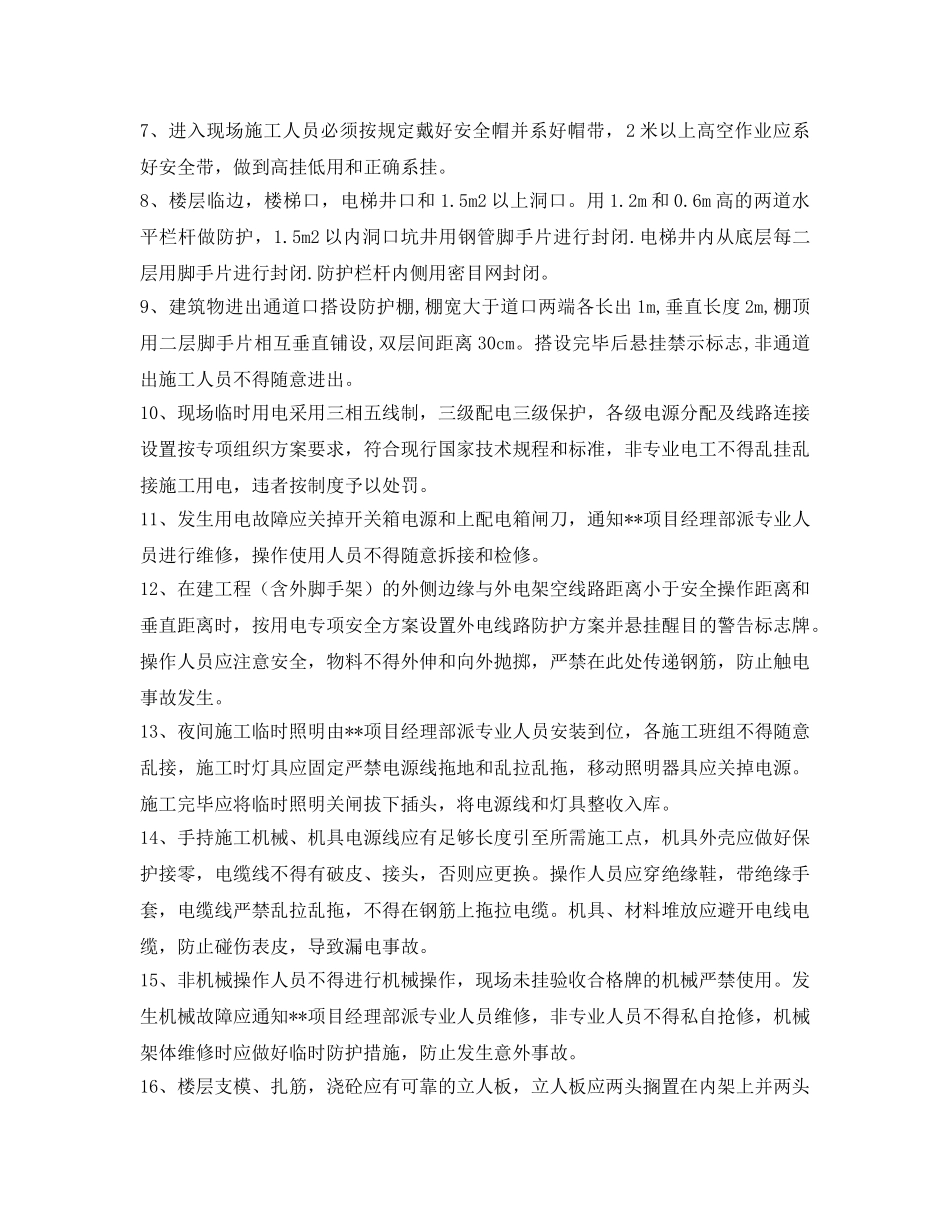

5、井架安装应根据专项方案和出厂说明要求搭拆,符合现行国家技术规程和标准要求
井架吊篮和卸料平台限载0
8吨,严禁超载,井架吊篮内严禁乘人上下,违者按制度处罚
6、模板工程施工应按专项组织设计要求制作安装,支撑系统必须牢固,稳定无变形,拆模应办理拆模手续
7、进入现场施工人员必须按规定戴好安全帽并系好帽带,2米以上高空作业应系好安全带,做到高挂低用和正确系挂
8、楼层临边,楼梯口,电梯井口和1
5m2以上洞口
6m高的两道水平栏杆做防护,1
5m2以内洞口坑井用钢管脚手片进行封闭
电梯井内从底层每二层用脚手片进行封闭
防护栏杆内侧用密目网封闭
9、建筑物进出通道口搭设防护棚,棚宽大于道口两端各长出1m,垂直长度2m,棚顶
