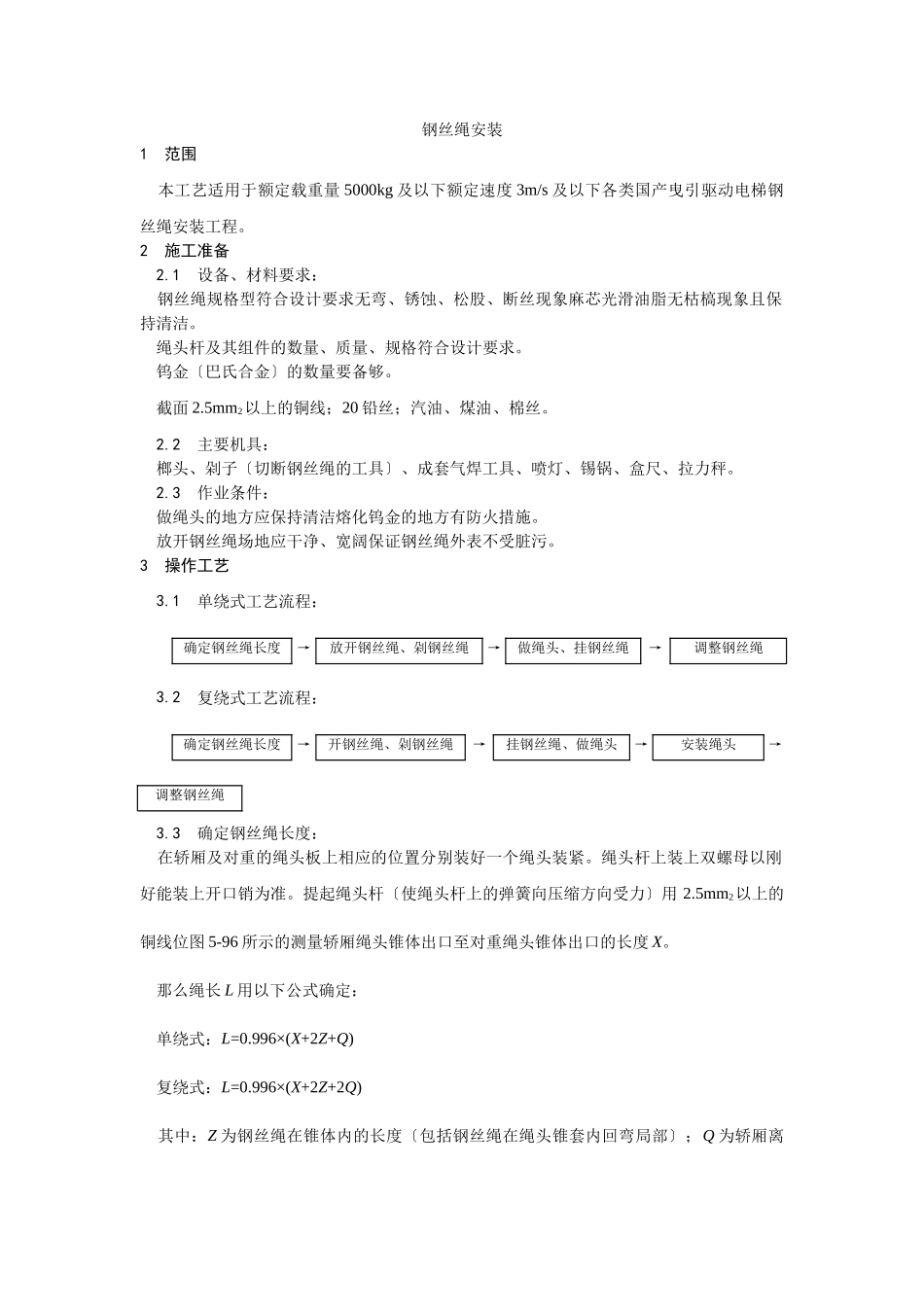

钢丝绳安装1范围本工艺适用于额定载重量5000kg及以下额定速度3m/s及以下各类国产曳引驱动电梯钢丝绳安装工程
2施工准备2
1设备、材料要求:钢丝绳规格型符合设计要求无弯、锈蚀、松股、断丝现象麻芯光滑油脂无枯槁现象且保持清洁
绳头杆及其组件的数量、质量、规格符合设计要求
钨金〔巴氏合金〕的数量要备够
5mm2以上的铜线;20铅丝;汽油、煤油、棉丝
2主要机具:榔头、剁子〔切断钢丝绳的工具〕、成套气焊工具、喷灯、锡锅、盒尺、拉力秤
3作业条件:做绳头的地方应保持清洁熔化钨金的地方有防火措施
放开钢丝绳场地应干净、宽阔保证钢丝绳外表不受脏污
3操作工艺3
1单绕式工艺流程:确定钢丝绳长度→放开钢丝绳、剁钢丝绳→做绳头、挂钢丝绳→调整钢丝绳3
2复绕式工艺流程:确定钢丝绳长度→开钢丝绳、剁钢丝绳→挂钢丝绳、做绳头→安装绳头→调整钢丝绳3
3确定钢丝绳长度:在轿厢及对重的绳头板上相应的位置分别装好一个绳头装紧
绳头杆上装上双螺母以刚好能装上开口销为准
提起绳头杆〔使绳头杆上的弹簧向压缩方向受力〕用2
5mm2以上的铜线位图5-96所示的测量轿厢绳头锥体出口至对重绳头锥体出口的长度X
那么绳长L用以下公式确定:单绕式:L=0
996×(X+2Z+Q)复绕式:L=0
996×(X+2Z+2Q)其中:Z为钢丝绳在锥体内的长度〔包括钢丝绳在绳头锥套内回弯局部〕;Q为轿厢离出门地坎高度〔图5-96〕

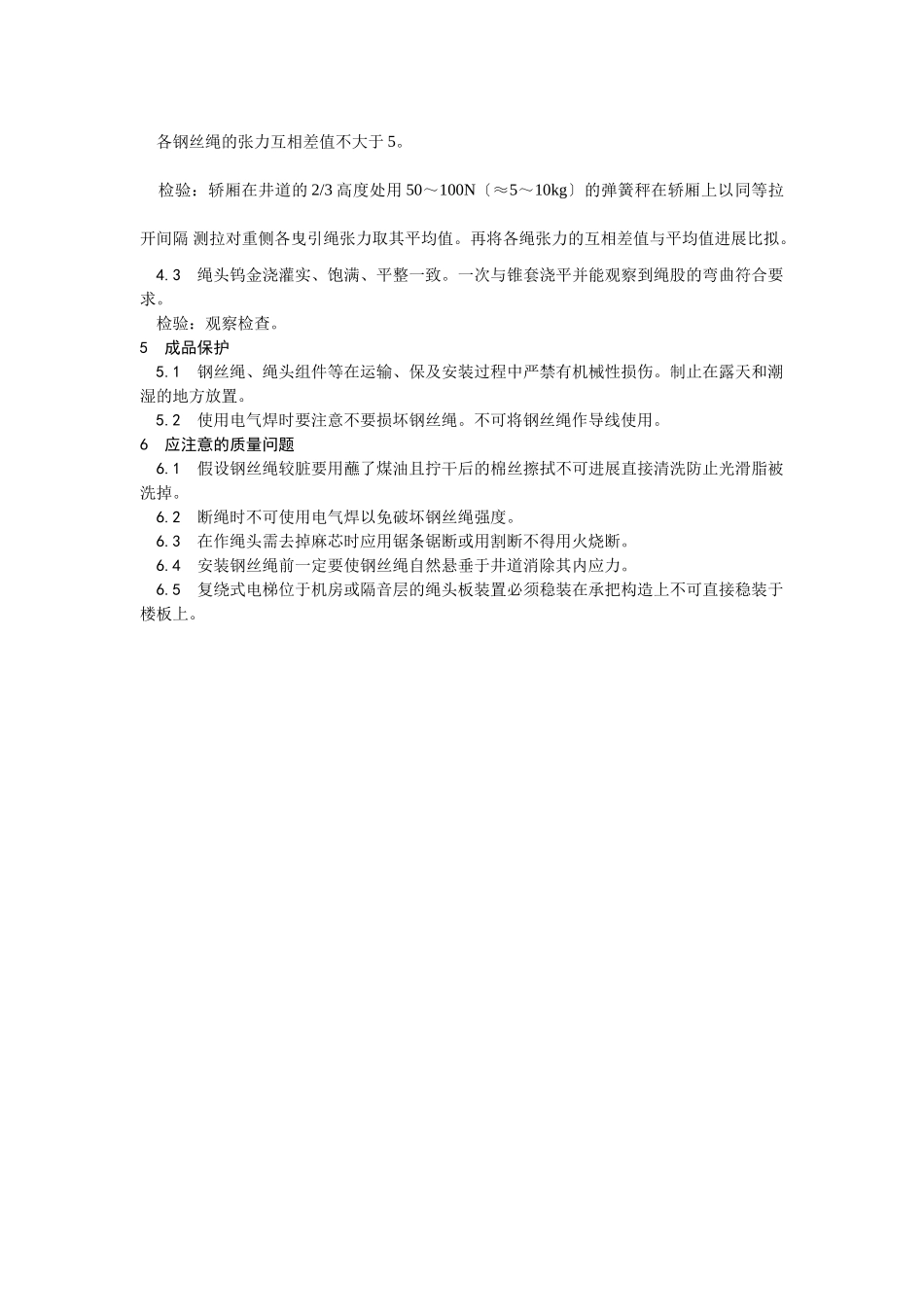

4放钢丝绳、剁断钢丝绳:在清洁宽阔的地方放开钢丝绳检查钢丝绳应无弯、锈蚀、断丝情况
按上述确定钢丝绳长度后从距剁口两端5mm处将钢丝绳用0
7~1mm的铅丝绑扎成15mm的宽度然后留出钢丝绳在锥体内长度Z再按要求进展绑扎〔图5-97〕然后用剁子剁断钢丝绳
5挂钢丝绳、做绳头:在挂绳之前应先将钢丝绳放开使之悬垂于井道内消除内应力

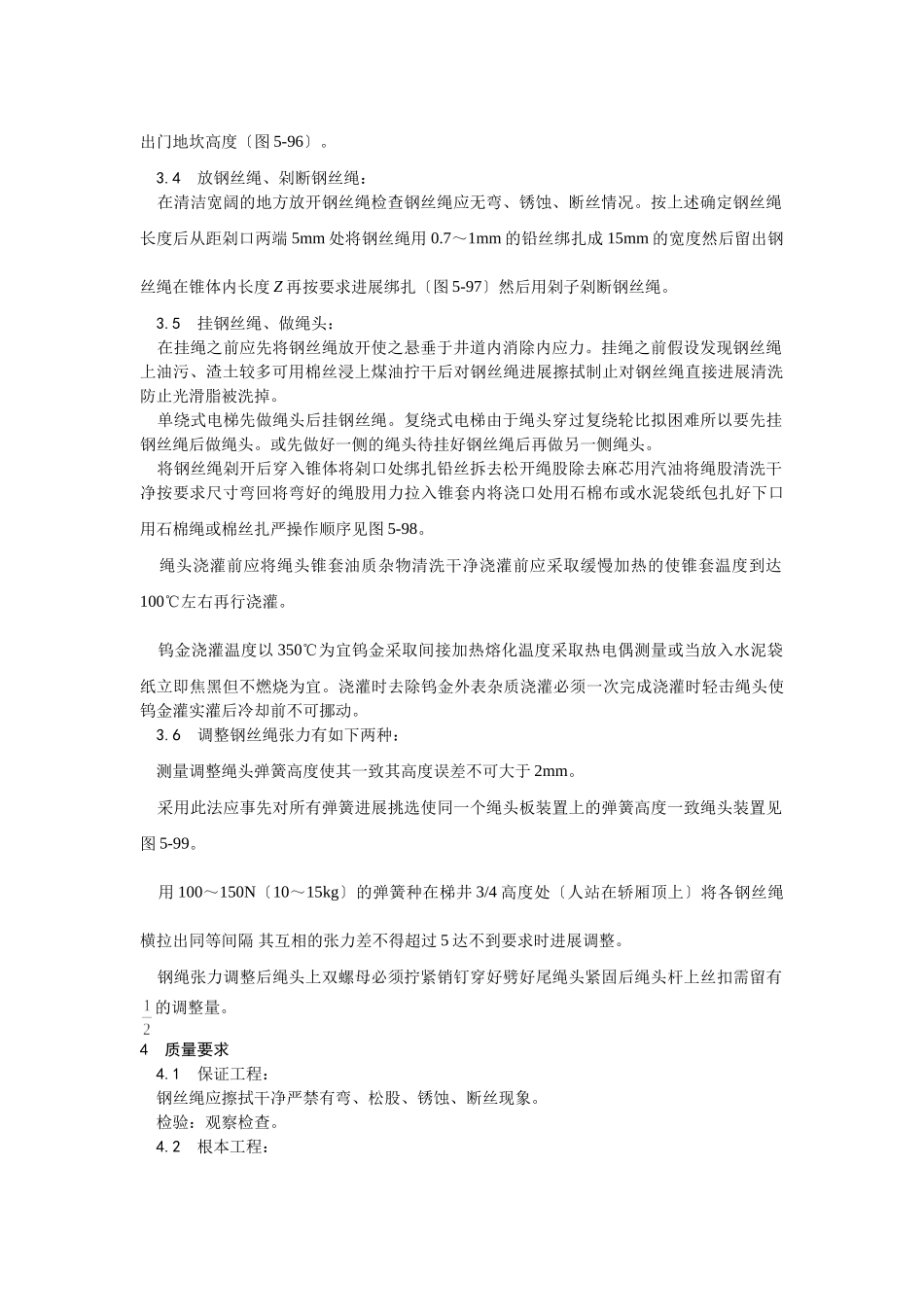

挂绳之前假设发现钢丝绳上油污、渣土较多可
