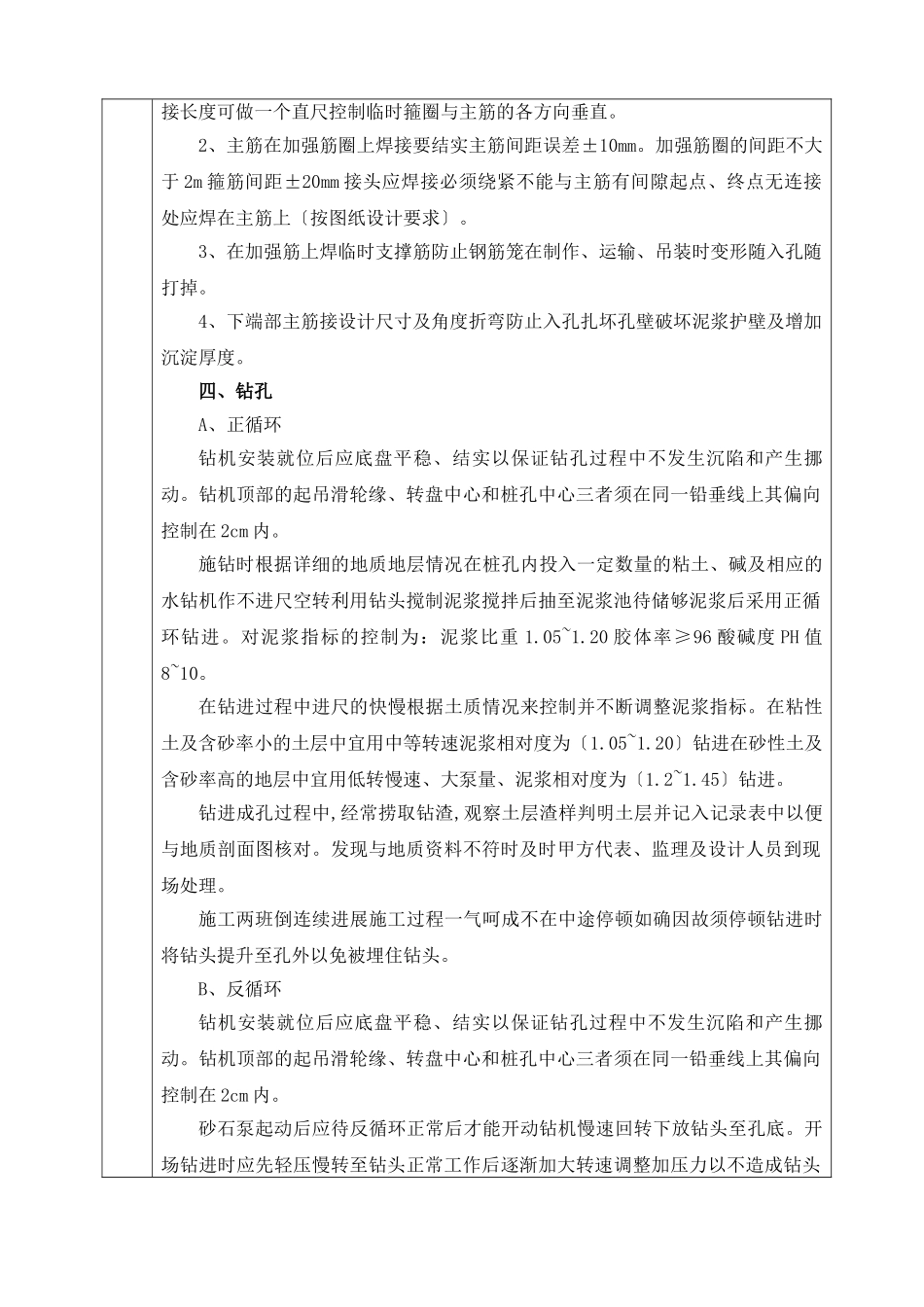

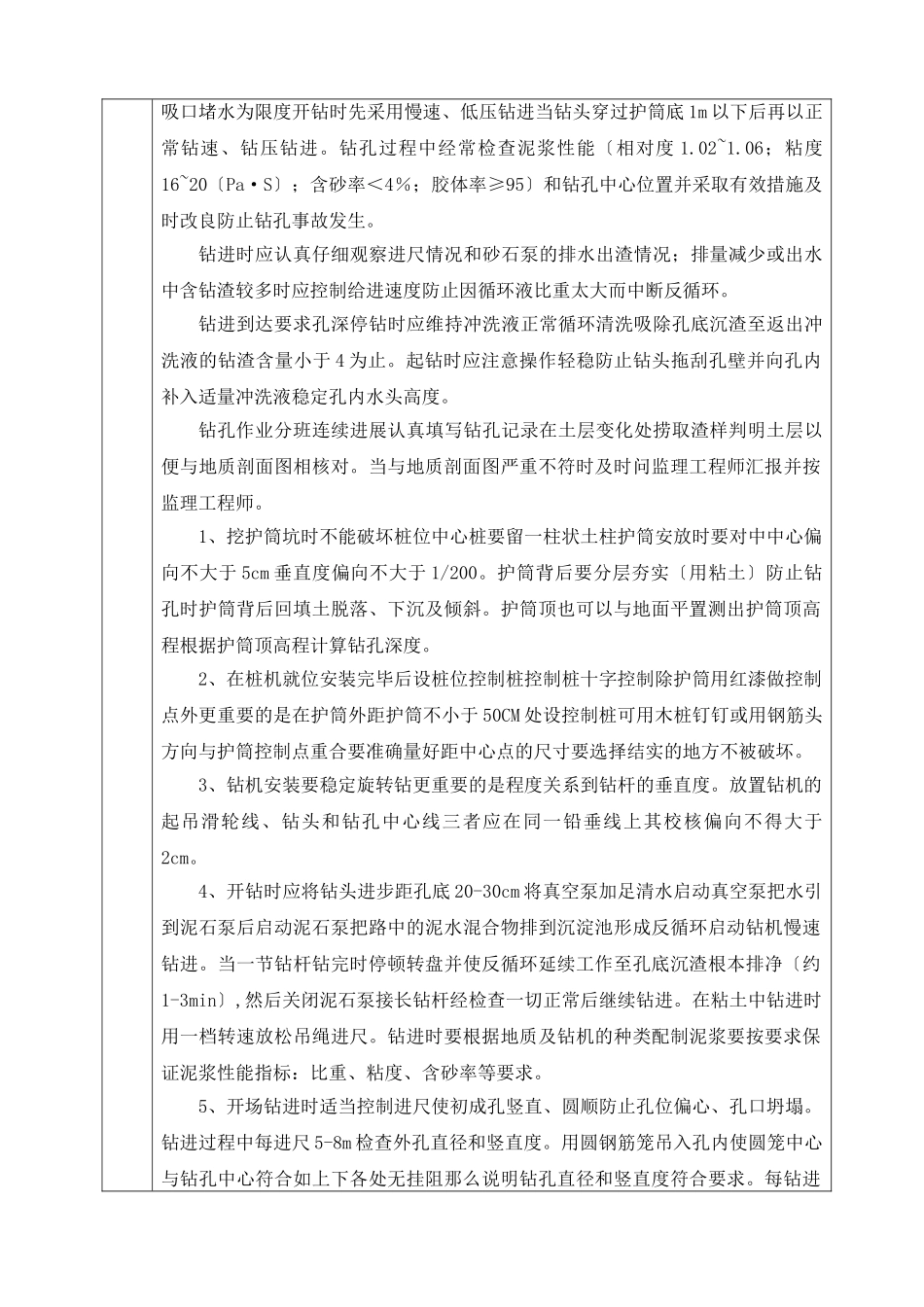

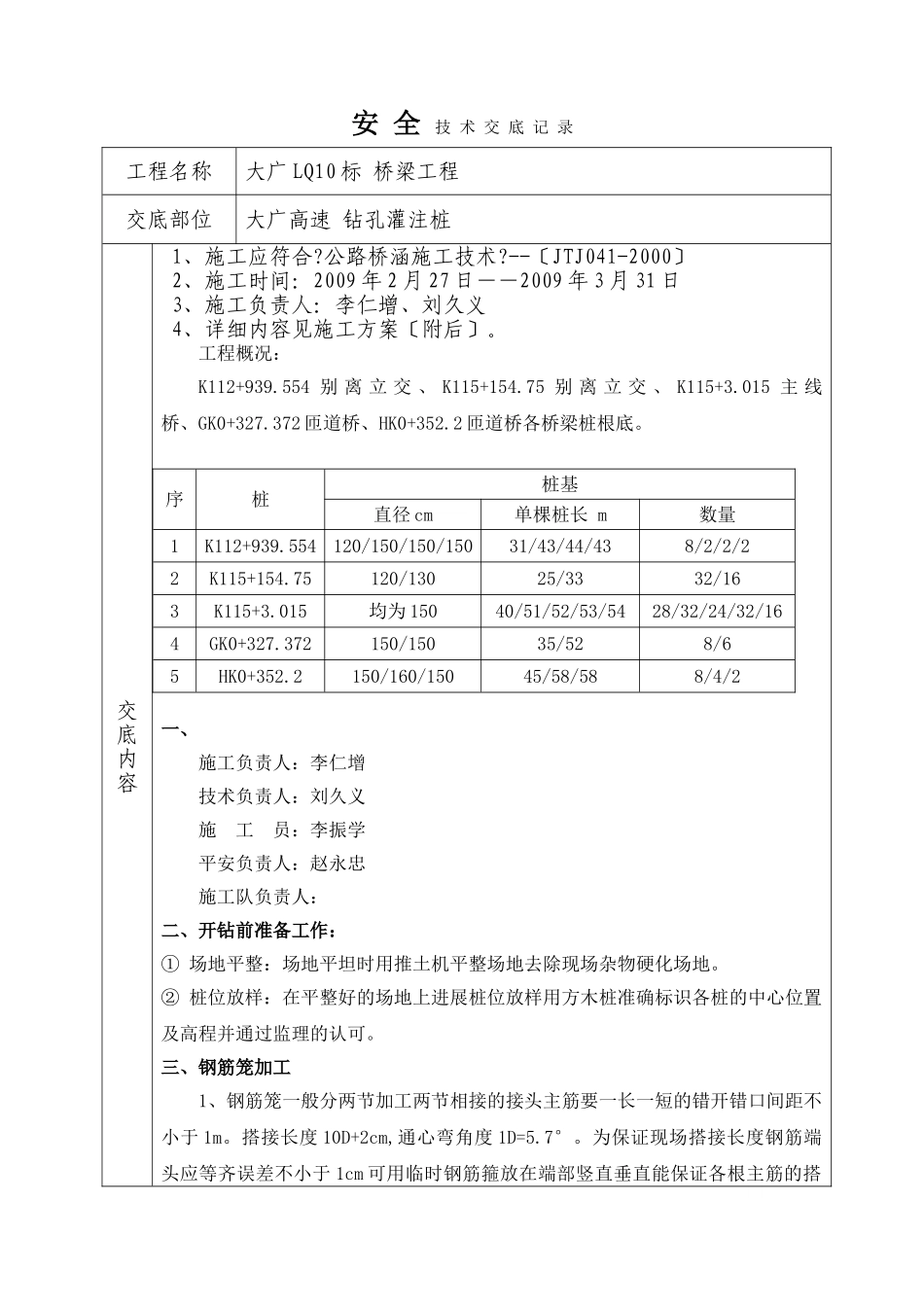

安全技术交底记录工程名称大广LQ10标桥梁工程交底部位大广高速钻孔灌注桩交底内容1、施工应符合
公路桥涵施工技术
--〔JTJ041-2000〕2、施工时间:2009年2月27日――2009年3月31日3、施工负责人:李仁增、刘久义4、详细内容见施工方案〔附后〕
工程概况:K112+939
554别离立交、K115+154
75别离立交、K115+3
015主线桥、GK0+327
372匝道桥、HK0+352
2匝道桥各桥梁桩根底
序桩桩基直径cm单棵桩长m数量1K112+939
554120/150/150/15031/43/44/438/2/2/22K115+154
75120/13025/3332/163K115+3
015均为15040/51/52/53/5428/32/24/32/164GK0+327
372150/15035/528/65HK0+352
2150/160/15045/58/588/4/2一、施工负责人:李仁增技术负责人:刘久义施工员:李振学平安负责人:赵永忠施工队负责人:二、开钻前准备工作:①场地平整:场地平坦时用推土机平整场地去除现场杂物硬化场地
②桩位放样:在平整好的场地上进展桩位放样用方木桩准确标识各桩的中心位置及高程并通过监理的认可
三、钢筋笼加工1、钢筋笼一般分两节加工两节相接的接头主筋要一长一短的错开错口间距不小于1m
搭接长度10D+2cm,通心弯角度1D=5
为保证现场搭接长度钢筋端头应等齐误差不小于1cm可用临时钢筋箍放在端部竖直垂直能保证各根主筋的搭接长度可做一个直尺控制临时箍圈与主筋的各方向垂直
2、主筋在加强筋圈上焊接要结实主筋间距误差±10mm
加强筋圈的间距不大于2m箍筋间距±20mm接头应焊接必须绕紧不能与主筋有间隙起点、终点无连接处应焊在主筋上〔按图纸设计要求〕
3、在加强筋上焊临时支撑筋防止钢筋笼在制作、运
