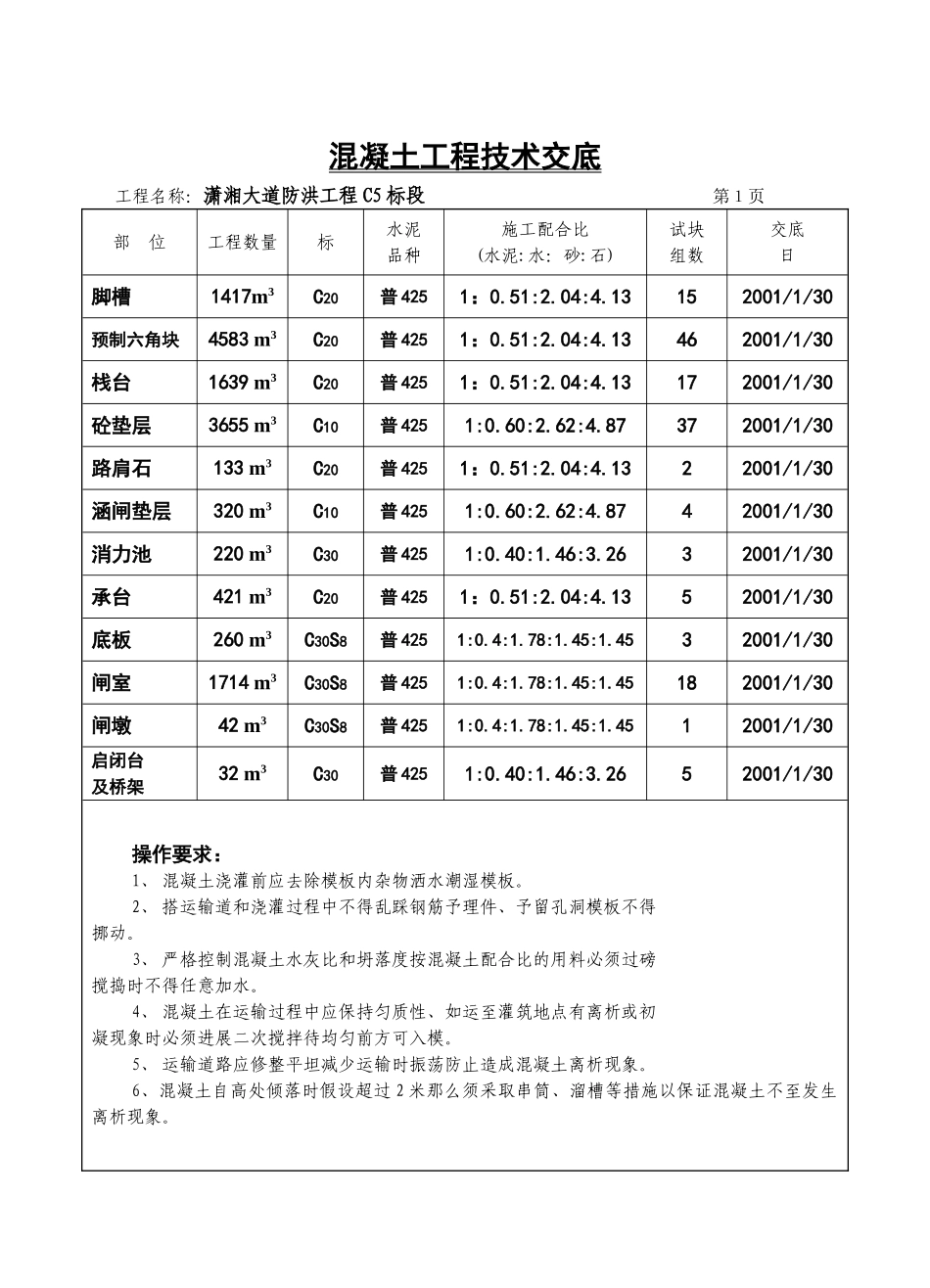

混凝土工程技术交底工程名称:潇湘大道防洪工程C5标段第1页部位工程数量标水泥品种施工配合比(水泥:水:砂:石)试块组数交底日脚槽1417m3C20普4251:0.51:2.04:4.13152001/1/30预制六角块4583m3C20普4251:0.51:2.04:4.13462001/1/30栈台1639m3C20普4251:0.51:2.04:4.13172001/1/30砼垫层3655m3C10普4251:0.60:2.62:4.87372001/1/30路肩石133m3C20普4251:0.51:2.04:4.1322001/1/30涵闸垫层320m3C10普4251:0.60:2.62:4.8742001/1/30消力池220m3C30普4251:0.40:1.46:3.2632001/1/30承台421m3C20普4251:0.51:2.04:4.1352001/1/30底板260m3C30S8普4251:0.4:1.78:1.45:1.4532001/1/30闸室1714m3C30S8普4251:0.4:1.78:1.45:1.45182001/1/30闸墩42m3C30S8普4251:0.4:1.78:1.45:1.4512001/1/30启闭台及桥架32m3C30普4251:0.40:1.46:3.2652001/1/30操作要求:1、混凝土浇灌前应去除模板内杂物洒水潮湿模板。2、搭运输道和浇灌过程中不得乱踩钢筋予理件、予留孔洞模板不得挪动。3、严格控制混凝土水灰比和坍落度按混凝土配合比的用料必须过磅搅捣时不得任意加水。4、混凝土在运输过程中应保持匀质性、如运至灌筑地点有离析或初凝现象时必须进展二次搅拌待均匀前方可入模。5、运输道路应修整平坦减少运输时振荡防止造成混凝土离析现象。6、混凝土自高处倾落时假设超过2米那么须采取串筒、溜槽等措施以保证混凝土不至发生离析现象。混凝土工程技术交底第2页7、灌筑混凝土时应连续进展如必须间歇时间歇不应超过两小时否那么其连续位置应在标准允许的施工缝处。8、新浇混凝土外表,不准人员、车辆来往及支撑模板支架等一般在混凝土强度到达12kg/cm2以后始准行人和运输工具。9、混凝土分层浇筑其每层厚度:插入式振动器为300~400毫米外表为200毫米。振动器不得碰模板和钢筋不得边浇注边振捣。10、常温下混凝土浇完12小时开场浇水养护并加以复盖养护普通水泥不少于7昼矿渣水泥、火山灰水泥不少于14昼。11、每一工作台班应留试块一组并作好记录和编。12、施工缝应留置在(见图示)a.砼施工缝均留置在伸缩缝处;b.柱子留置程度施工缝。补充条款:平安交底:1、正确使用“三宝〞(平安帽、平安带、平安网)及其他防护设施认真遵守平安制度。特别强调的是:①严禁酒后操作;②严禁穿拖鞋、高跟鞋、硬底鞋、光脚上架;③不准爬脚手架;④不准随意往下扔物。2、在操作前和操作时应经常检查各类架子是否平安结实?机械、机具是否运转正常索具零件完好?3、间施工有足够照明各种电线不得同金属架子或钢筋接触。4、强风、大雨、下雪天气暂停作业。交底人:冯坚承受人:年月日
