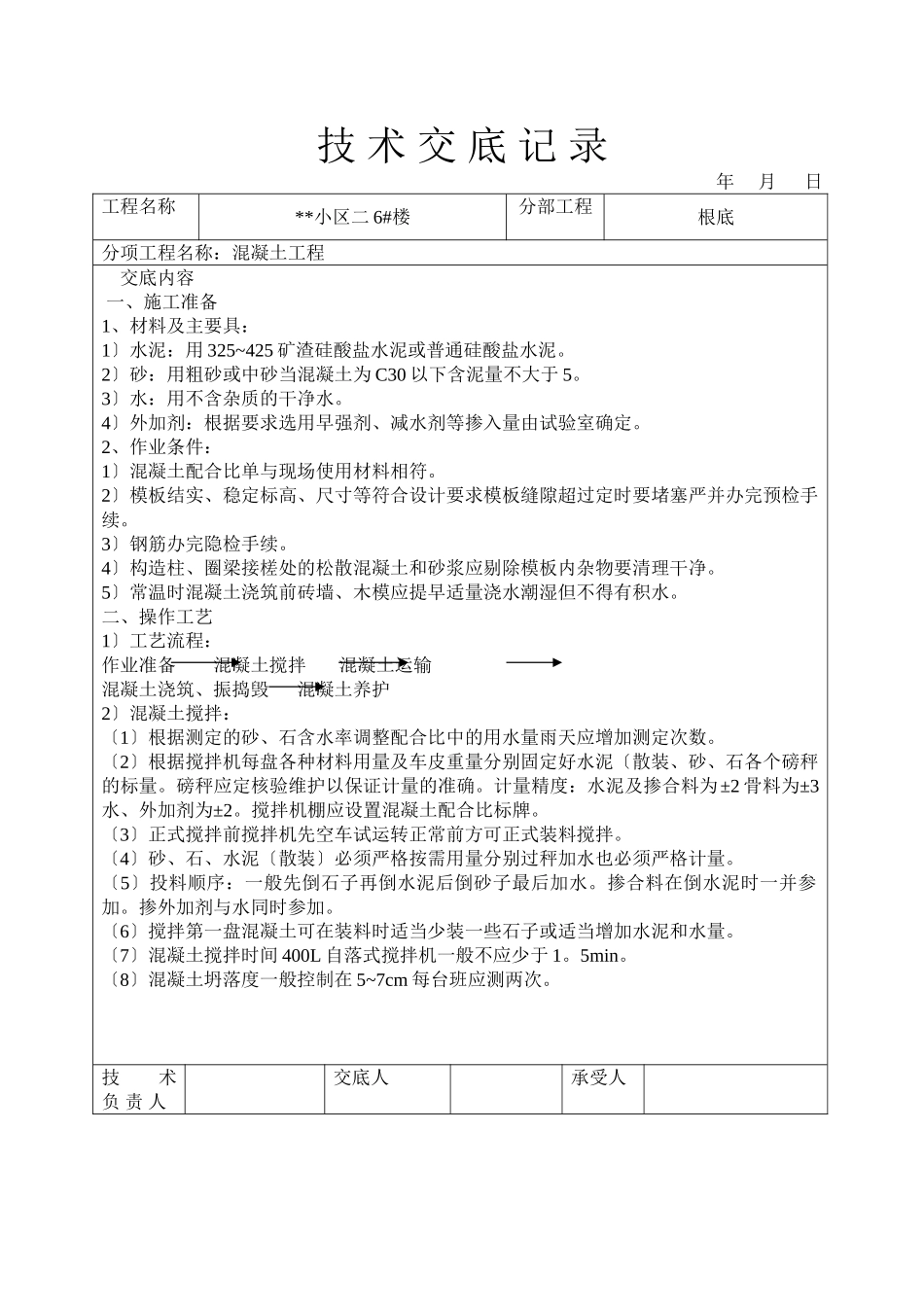

技术交底记录年月日工程名称**小区二6#楼分部工程根底分项工程名称:混凝土工程交底内容一、施工准备1、材料及主要具:1〕水泥:用325~425矿渣硅酸盐水泥或普通硅酸盐水泥
2〕砂:用粗砂或中砂当混凝土为C30以下含泥量不大于5
3〕水:用不含杂质的干净水
4〕外加剂:根据要求选用早强剂、减水剂等掺入量由试验室确定
2、作业条件:1〕混凝土配合比单与现场使用材料相符
2〕模板结实、稳定标高、尺寸等符合设计要求模板缝隙超过定时要堵塞严并办完预检手续
3〕钢筋办完隐检手续
4〕构造柱、圈梁接槎处的松散混凝土和砂浆应剔除模板内杂物要清理干净
5〕常温时混凝土浇筑前砖墙、木模应提早适量浇水潮湿但不得有积水
二、操作工艺1〕工艺流程:作业准备混凝土搅拌混凝土运输混凝土浇筑、振捣毁混凝土养护2〕混凝土搅拌:〔1〕根据测定的砂、石含水率调整配合比中的用水量雨天应增加测定次数
〔2〕根据搅拌机每盘各种材料用量及车皮重量分别固定好水泥〔散装、砂、石各个磅秤的标量
磅秤应定核验维护以保证计量的准确
计量精度:水泥及掺合料为±2骨料为±3水、外加剂为±2
搅拌机棚应设置混凝土配合比标牌
〔3〕正式搅拌前搅拌机先空车试运转正常前方可正式装料搅拌
〔4〕砂、石、水泥〔散装〕必须严格按需用量分别过秤加水也必须严格计量
〔5〕投料顺序:一般先倒石子再倒水泥后倒砂子最后加水
掺合料在倒水泥时一并参加
掺外加剂与水同时参加
〔6〕搅拌第一盘混凝土可在装料时适当少装一些石子或适当增加水泥和水量
〔7〕混凝土搅拌时间400L自落式搅拌机一般不应少于1
〔8〕混凝土坍落度一般控制在5~7cm每台班应测两次

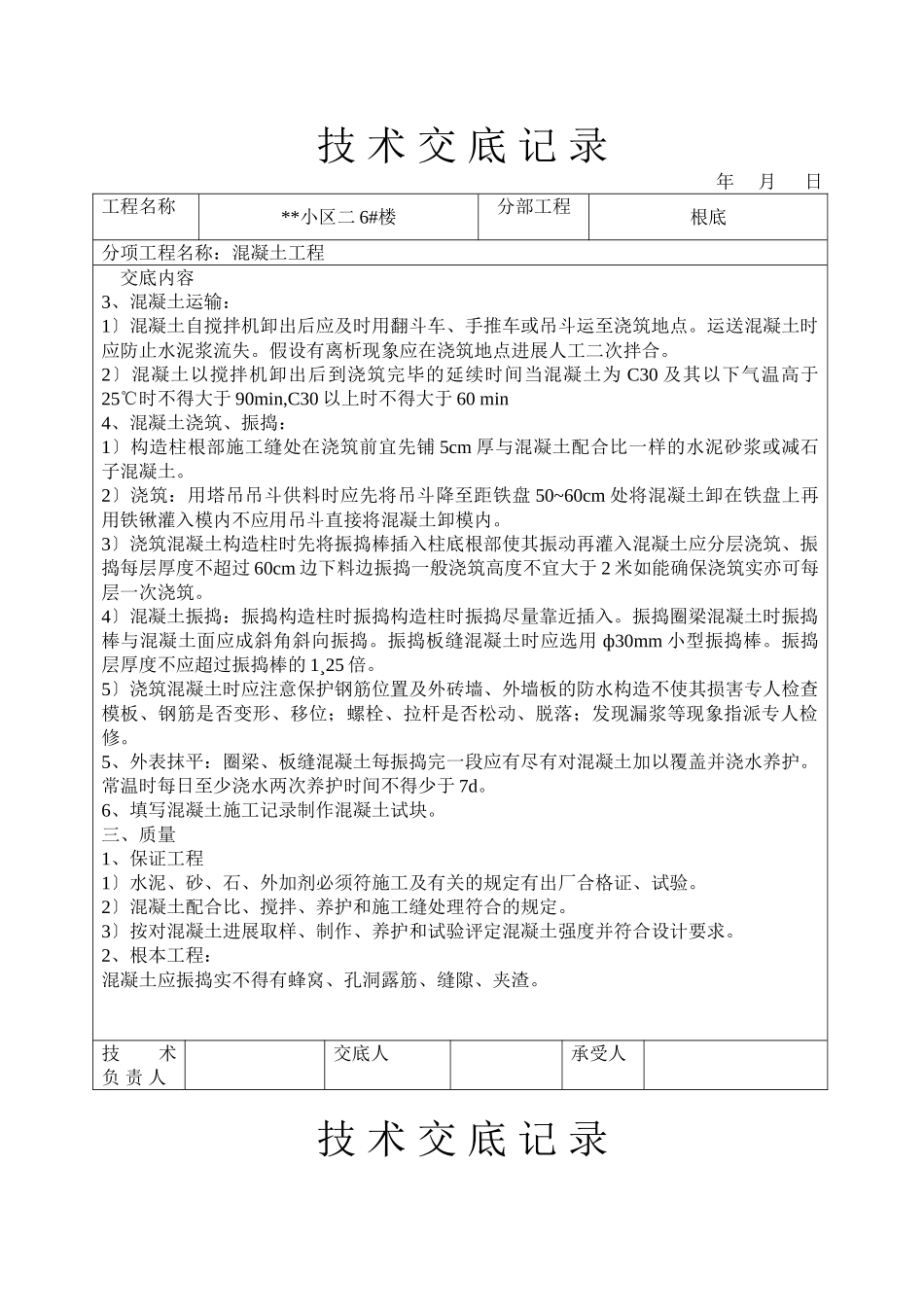

技术负责人交底人承受人技术交底记录年月日工程名称**小区二6#楼分部工程根底分项工程名称:混凝土工程交底内容3、混凝土运输:1〕混凝土自搅拌机卸出后应及时用翻斗车、手推车或吊斗运至浇筑地点
