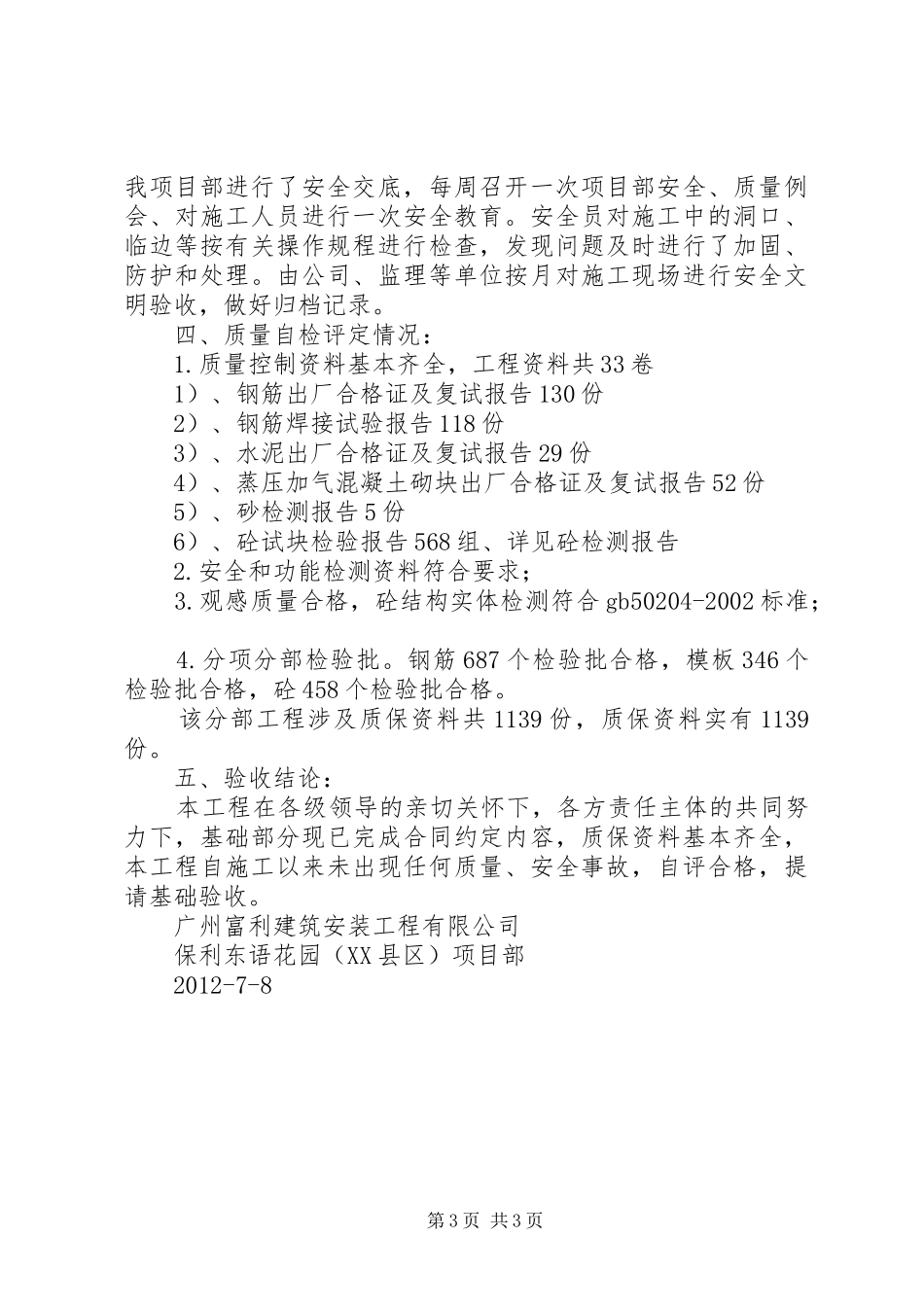

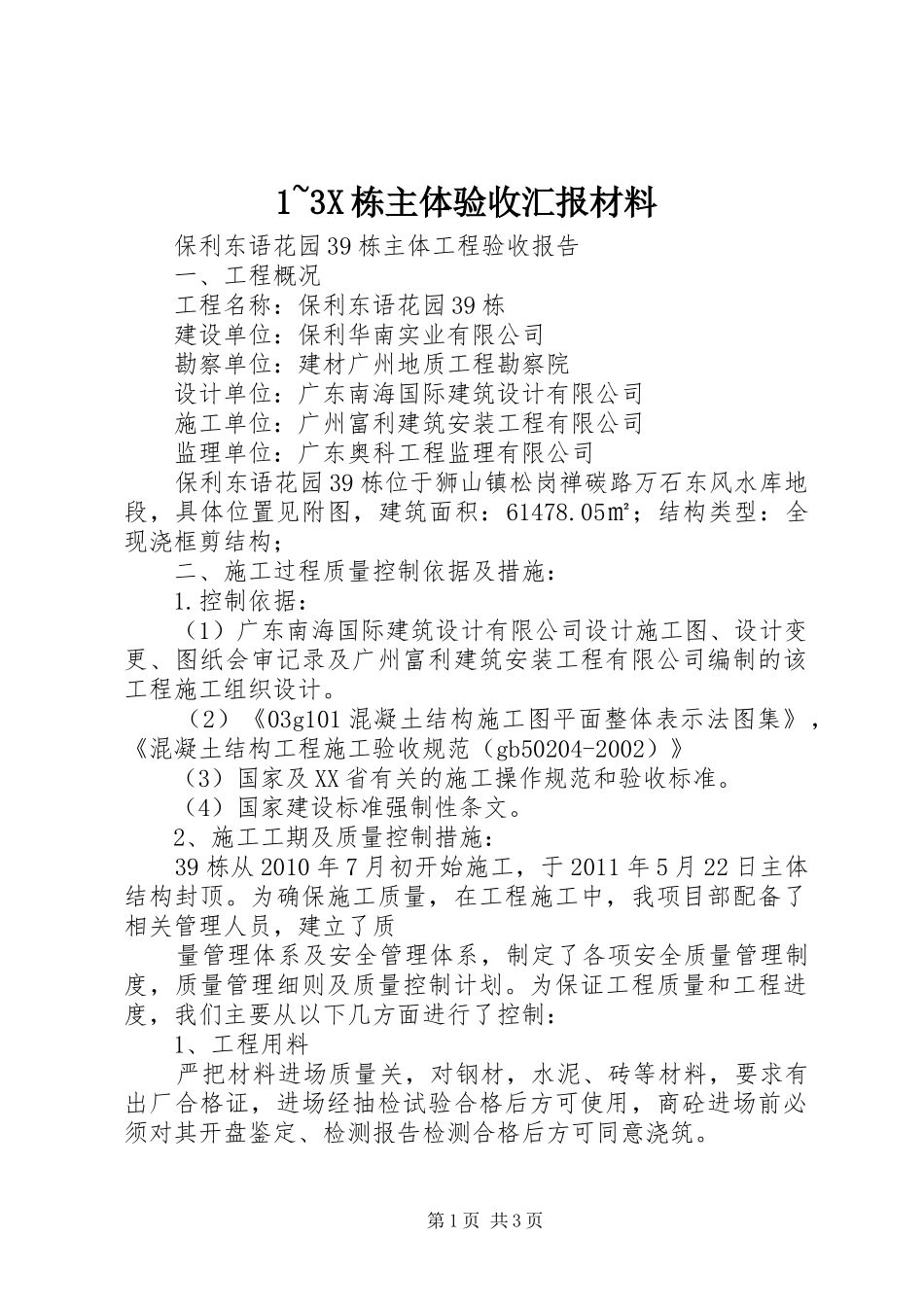

1~3X栋主体验收汇报材料保利东语花园39栋主体工程验收报告一、工程概况工程名称:保利东语花园39栋建设单位:保利华南实业有限公司勘察单位:建材广州地质工程勘察院设计单位:广东南海国际建筑设计有限公司施工单位:广州富利建筑安装工程有限公司监理单位:广东奥科工程监理有限公司保利东语花园39栋位于狮山镇松岗禅碳路万石东风水库地段,具体位置见附图,建筑面积:61478
05㎡;结构类型:全现浇框剪结构;二、施工过程质量控制依据及措施:1
控制依据:(1)广东南海国际建筑设计有限公司设计施工图、设计变更、图纸会审记录及广州富利建筑安装工程有限公司编制的该工程施工组织设计
(2)《03g101混凝土结构施工图平面整体表示法图集》,《混凝土结构工程施工验收规范(gb50204-2002)》(3)国家及XX省有关的施工操作规范和验收标准
(4)国家建设标准强制性条文
2、施工工期及质量控制措施:39栋从2010年7月初开始施工,于2011年5月22日主体结构封顶
为确保施工质量,在工程施工中,我项目部配备了相关管理人员,建立了质量管理体系及安全管理体系,制定了各项安全质量管理制度,质量管理细则及质量控制计划
为保证工程质量和工程进度,我们主要从以下几方面进行了控制:1、工程用料严把材料进场质量关,对钢材,水泥、砖等材料,要求有出厂合格证,进场经抽检试验合格后方可使用,商砼进场前必须对其开盘鉴定、检测报告检测合格后方可同意浇筑
第1页共3页2、钢筋砼工程各班组进场后我项目部进行安全技术和施工技术交底,要求钢筋工和木工必须熟悉图纸,各工种在施工过程中做好自检、互检、交接检三检工作,做到上道工序不合格,不能进行下道工序的施工

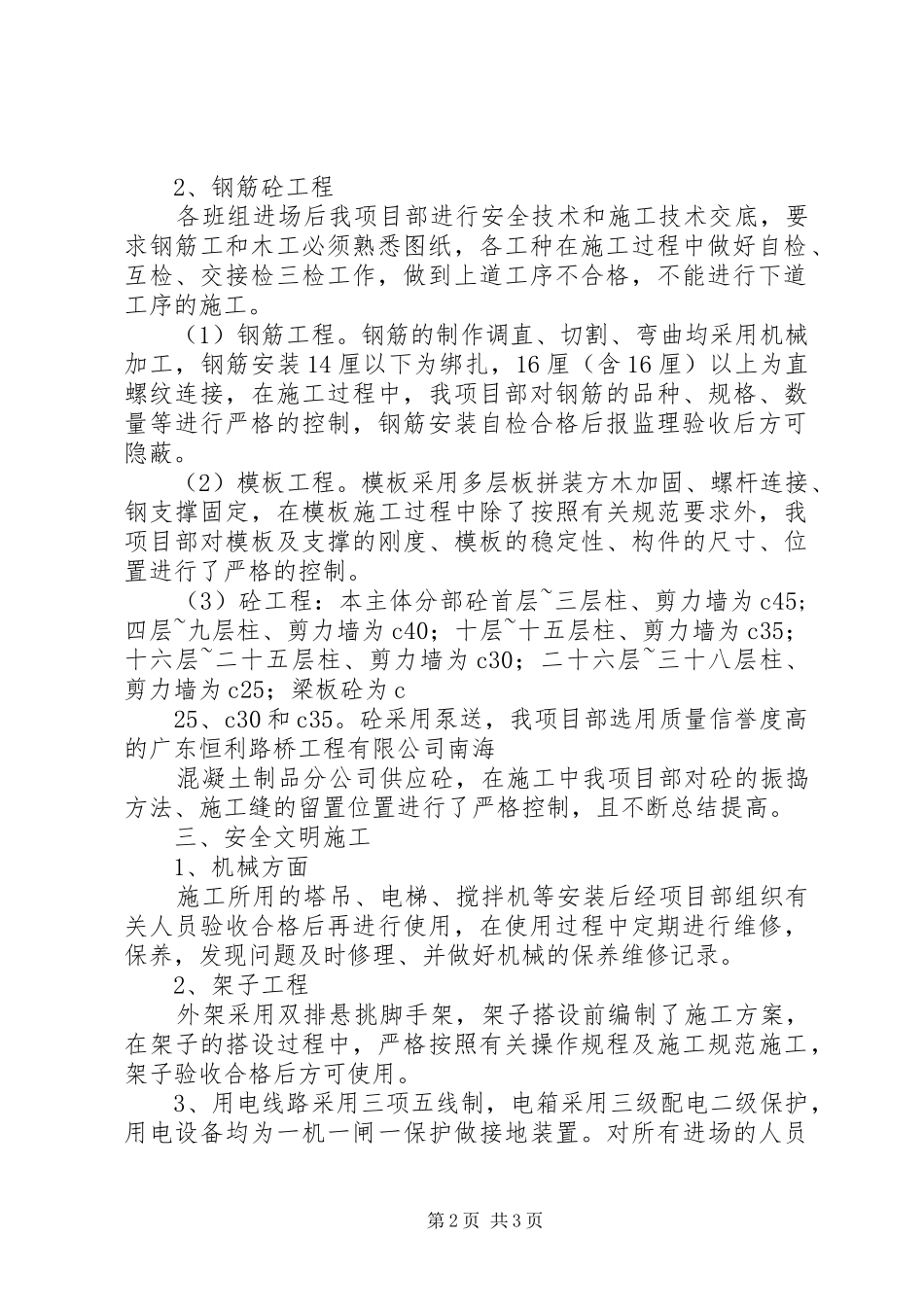

(1)钢筋工程
钢筋的制作调直、切割、弯曲均采用机械加工,钢筋安装14厘以下为绑扎,16厘(含16厘)以上为直螺纹连接,在施工过程中,我项目部对钢筋的品种、规格、数量等进
