××二级公路改建工程〔路基、隧道工程〕监理工作总结××公路工程监理子××二级公路改建工程J2驻地办二零一一年八月子××二级公路改建工程J2驻地办监理工作总结子××二级公路改建工程J2驻地办由××公路工程监理负责监理工作我驻地办于2021年2月进驻工地至2021年1月工程完工
在理处及各级指导的正确指导下我驻地办圆满的完成了监理任务
各合同段、、分部、分项工程均合格现将本工程施工阶段的监理工作总结如下:一、工程概况子××二级公路改建工程采用一级监理机构形式J2驻地监理办监理工程起点K29+600至K45+707位于子××两境内所辖A4、A5、A6合同段主要工程数量:路基土石方:515919
4m3,路基防护及排水49331m3涵洞工程49道小桥工程7座隧道工程1213m/1座桥梁工程中桥168m/3座平面穿插11处
根据监理效劳合同J2驻地办投入驻地监理工程师1人、路基工程师1人、隧道工程师2人、桥梁工程师1人、试验工程师1人、测量工程师1人、合同工程师1人、监理员6人、财务、文秘、后勤人员等5人
我驻地办根据制定的岗位责任制将详细工作落实到人分工明确互相之间加强沟通协作坚持“严格监理、热情效劳、秉公办事、一丝不苟〞的工作原那么按照合同要求圆满完成各合同段质量、进度、费用的监理工作

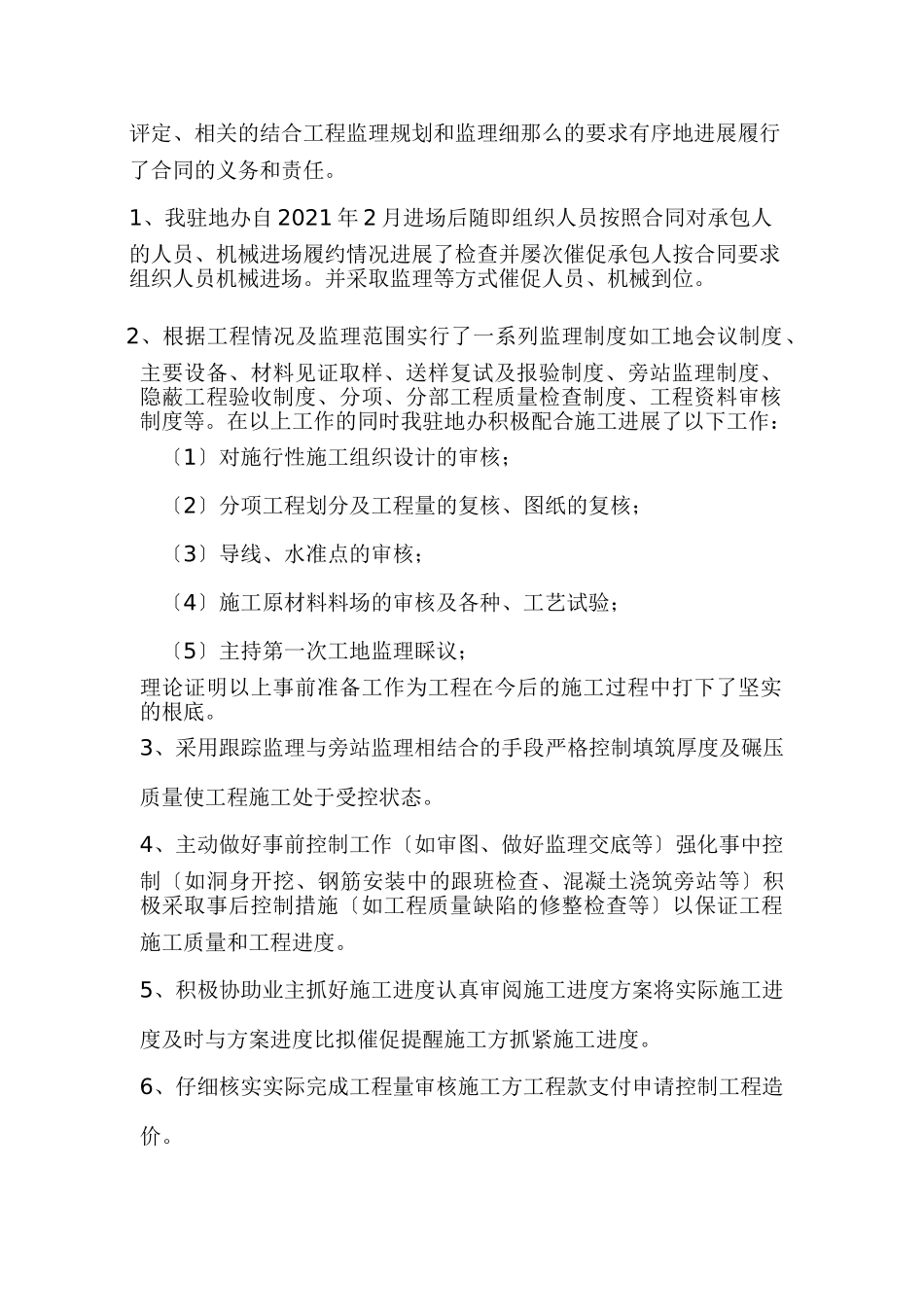

二、工程质量理〔一〕、工程质量理措施:工程监理部按照委托监理合同、设计、现行有关施工、质量检验评定、相关的结合工程监理规划和监理细那么的要求有序地进展履行了合同的义务和责任
1、我驻地办自2021年2月进场后随即组织人员按照合同对承包人的人员、机械进场履约情况进展了检查并屡次催促承包人按合同要求组织人员机械进场
并采取监理等方式催促人员、机械到位
2、根据工程情况及监理范围实行了一系列监理制度如工地会议制度、主要设备、材料见证取样、送样复试及报验制度、旁站监理制度、隐蔽工程验收制度、分项、分部工程
