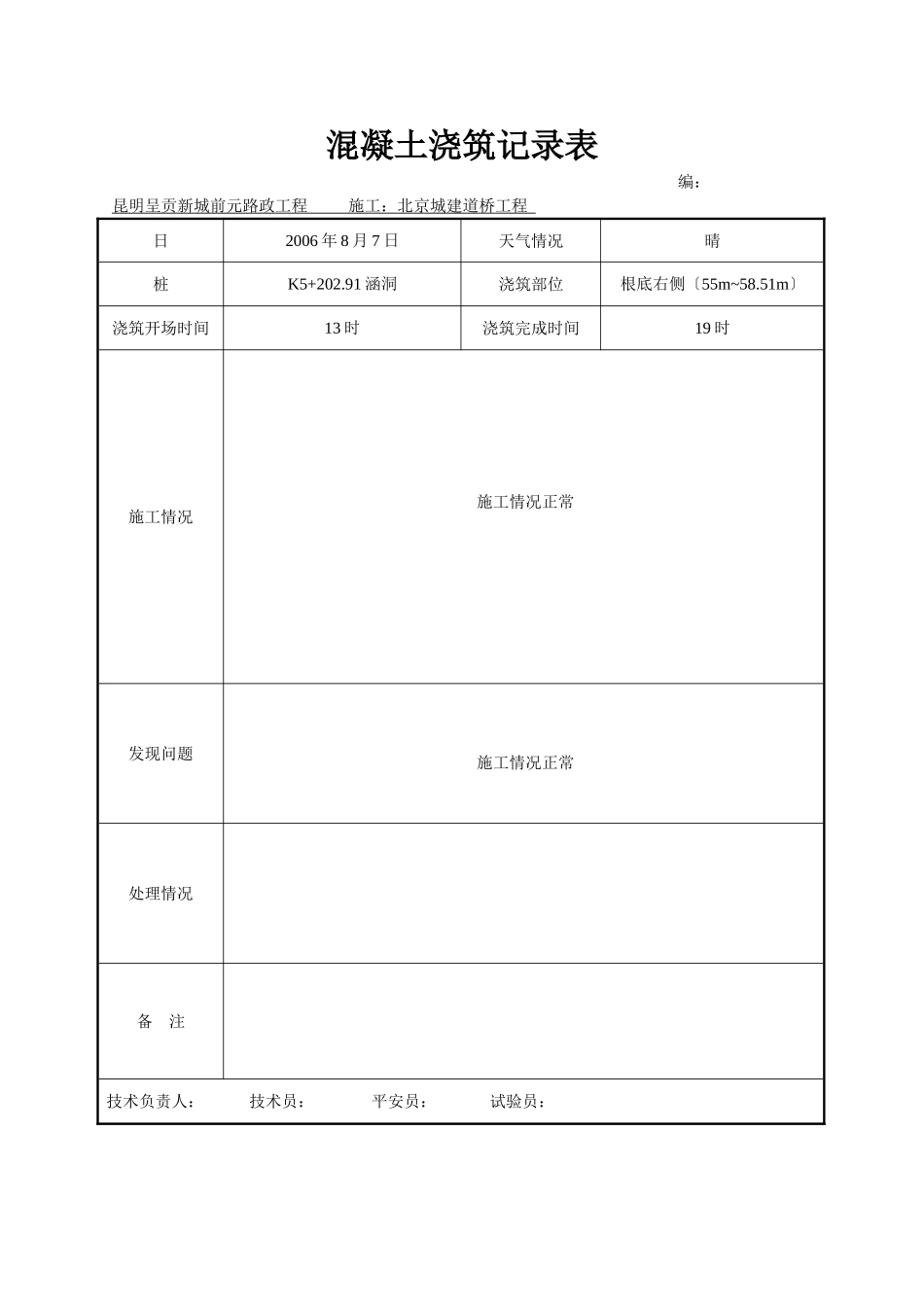

混凝土浇筑记录表编:昆明呈贡新城前元路政工程施工:北京城建道桥工程日2006年8月7日天气情况晴桩K5+202.91涵洞浇筑部位根底右侧〔55m~58.51m〕浇筑开场时间13时浇筑完成时间19时施工情况施工情况正常发现问题施工情况正常处理情况备注技术负责人:技术员:平安员:试验员:混凝土浇筑记录表编:昆明呈贡新城前元路政工程施工:北京城建道桥工程日2006年8月9日天气情况晴桩K5+202.91涵洞浇筑部位根底右侧〔45m~55m〕浇筑开场时间8时浇筑完成时间18时施工情况施工情况正常发现问题施工情况正常处理情况备注技术负责人:技术员:平安员:试验员:混凝土浇筑记录表编:昆明呈贡新城前元路政工程施工:北京城建道桥工程日2006年8月11日天气情况晴桩K5+202.91涵洞浇筑部位根底右侧〔40m~45m〕浇筑开场时间8时浇筑完成时间12时施工情况施工情况正常发现问题施工情况正常处理情况备注技术负责人:技术员:平安员:试验员:混凝土浇筑记录表编:昆明呈贡新城前元路政工程施工:北京城建道桥工程日2006年8月12日天气情况晴桩K5+202.91涵洞浇筑部位根底右侧〔30m~40m〕浇筑开场时间9时浇筑完成时间18时施工情况施工情况正常发现问题施工情况正常处理情况备注技术负责人:技术员:平安员:试验员:混凝土浇筑记录表编:昆明呈贡新城前元路政工程施工:北京城建道桥工程日2006年8月13日天气情况晴桩K5+202.91涵洞浇筑部位根底右侧〔20m~30m〕浇筑开场时间8时浇筑完成时间18时施工情况施工情况正常发现问题施工情况正常处理情况备注技术负责人:技术员:平安员:试验员:混凝土浇筑记录表编:昆明呈贡新城前元路政工程施工:北京城建道桥工程日2006年8月14日天气情况晴桩K5+202.91涵洞浇筑部位根底右侧〔10m~20m〕浇筑开场时间8:30时浇筑完成时间17时施工情况施工情况正常发现问题施工情况正常处理情况备注技术负责人:技术员:平安员:试验员:混凝土浇筑记录表编:昆明呈贡新城前元路政工程施工:北京城建道桥工程日2006年8月15日天气情况晴桩K5+202.91涵洞浇筑部位根底右侧〔0m~10m〕浇筑开场时间8:30时浇筑完成时间18:30施工情况施工情况正常发现问题施工情况正常处理情况备注技术负责人:技术员:平安员:试验员:混凝土浇筑记录表编:昆明呈贡新城前元路政工程施工:北京城建道桥工程日2006年8月16日天气情况晴桩K5+202.91涵洞浇筑部位根底左侧〔0m~5m〕浇筑开场时间8时浇筑完成时间11:30时施工情况施工情况正常发现问题施工情况正常处理情况备注技术负责人:技术员:平安员:试验员:混凝土浇筑记录表编:昆明呈贡新城前元路政工程施工:北京城建道桥工程日2006年8月19日天气情况晴桩K5+202.91涵洞浇筑部位根底左侧〔5m~15m〕浇筑开场时间8:30时浇筑完成时间17:30时施工情况施工情况正常发现问题施工情况正常处理情况备注技术负责人:技术员:平安员:试验员:
