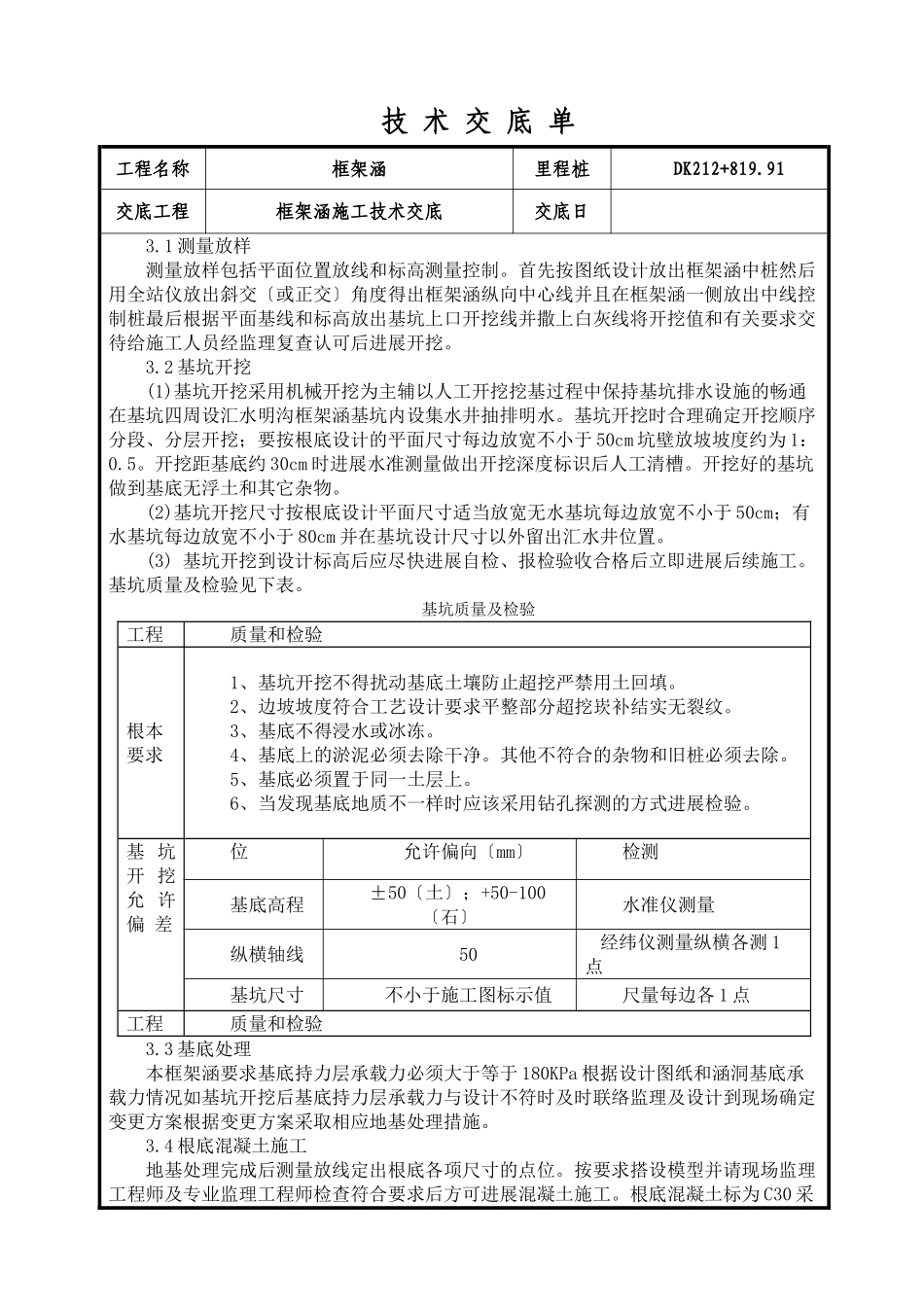

技术交底单工程名称框架涵里程桩DK212+819
91交底工程框架涵施工技术交底交底日一、施工概述DK212+819
91涵洞为框架涵用处:交通兼排洪;道路立交要求净宽4
本涵实际填土高度为3
54m预留上拱度为12cm在根底放样时应予考虑涵洞地处的冻结深度为1
71m基底承载力大于等于180Mpa冻融破坏环境下的混凝土的抗冻等级〔56d〕≥F300

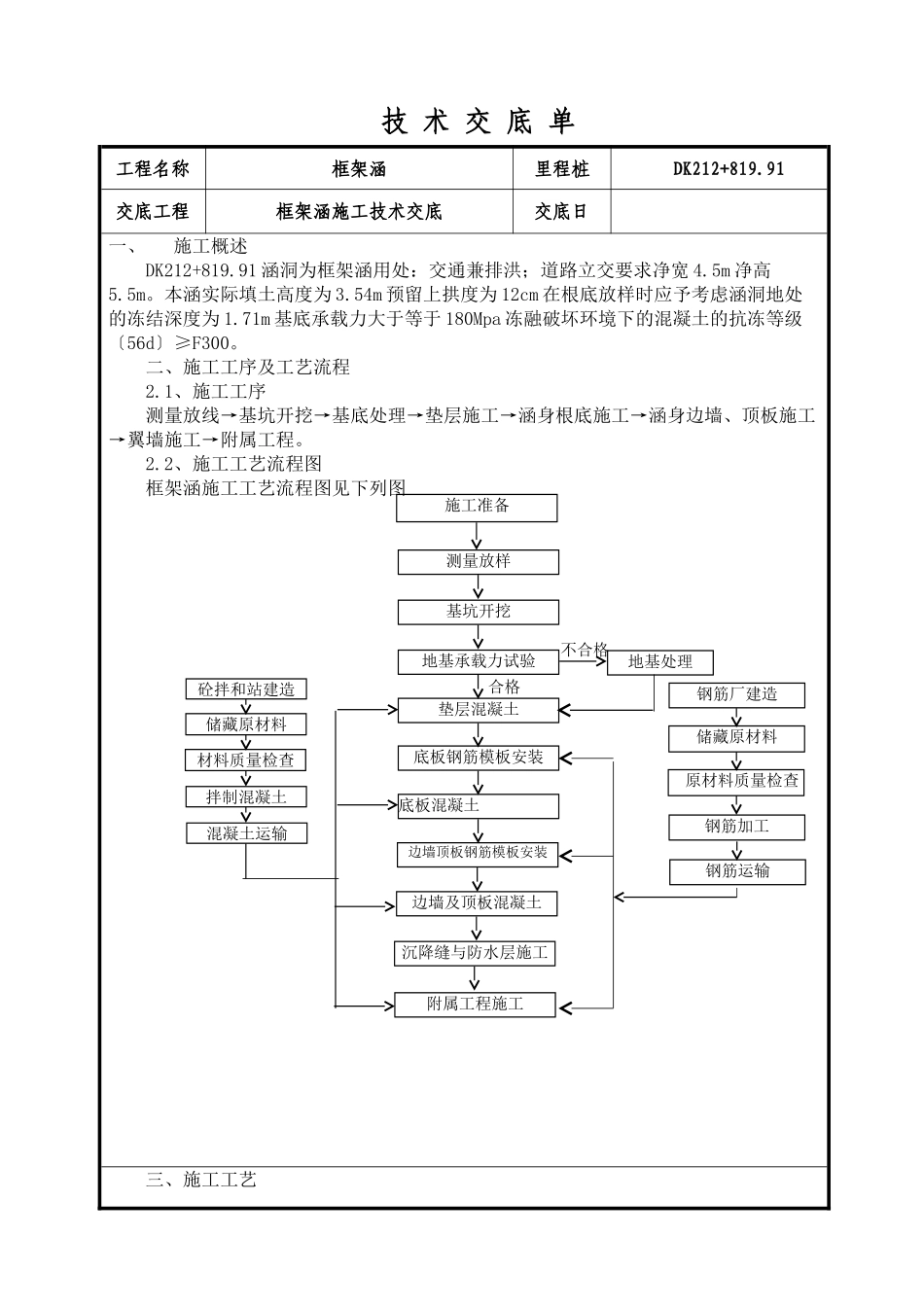

二、施工工序及工艺流程2
1、施工工序测量放线→基坑开挖→基底处理→垫层施工→涵身根底施工→涵身边墙、顶板施工→翼墙施工→附属工程
2、施工工艺流程图框架涵施工工艺流程图见下列图三、施工工艺合格边墙及顶板混凝土附属工程施工施工准备测量放样基坑开挖地基承载力试验垫层混凝土底板钢筋模板安装底板混凝土边墙顶板钢筋模板安装沉降缝与防水层施工砼拌和站建造储藏原材料材料质量检查拌制混凝土混凝土运输不合格地基处理钢筋厂建造储藏原材料原材料质量检查钢筋加工钢筋运输技术交底单工程名称框架涵里程桩DK212+819
91交底工程框架涵施工技术交底交底日3
1测量放样测量放样包括平面位置放线和标高测量控制
首先按图纸设计放出框架涵中桩然后用全站仪放出斜交〔或正交〕角度得出框架涵纵向中心线并且在框架涵一侧放出中线控制桩最后根据平面基线和标高放出基坑上口开挖线并撒上白灰线将开挖值和有关要求交待给施工人员经监理复查认可后进展开挖
2基坑开挖(1)基坑开挖采用机械开挖为主辅以人工开挖挖基过程中保持基坑排水设施的畅通在基坑四周设汇水明沟框架涵基坑内设集水井抽排明水
基坑开挖时合理确定开挖顺序分段、分层开挖;要按根底设计的平面尺寸每边放宽不小于50cm坑壁放坡坡度约为1:0
开挖距基底约30cm时进展水准测量做出开挖深度标识后人工清槽
开挖好的基坑做到基底无浮土和其它杂物
(2)基坑开挖尺寸按根底设计平面尺寸适当放宽无水基坑每边放
