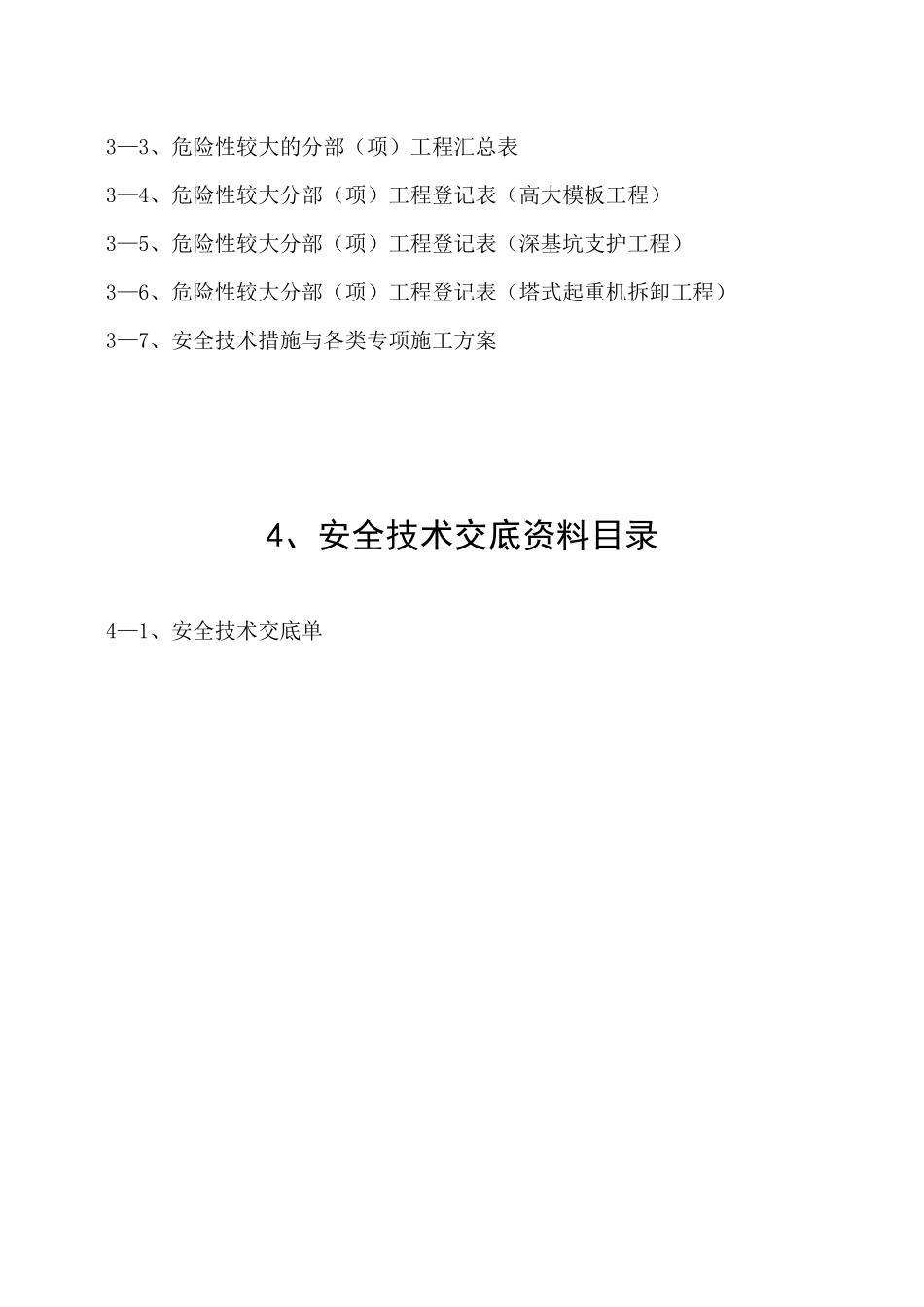

徐州市建筑施工安全技术资料之二安全技术措施和专项方案、安全技术交底徐州市建设局编制3、安全技术措施与专项施工方案资料目录3—1、安全技术措施(或专项施工方案)审批、审查表3—2、危险性较大的分部(项)工程专项施工方案专家论证表3—3、危险性较大的分部(项)工程汇总表3—4、危险性较大分部(项)工程登记表(高大模板工程)3—5、危险性较大分部(项)工程登记表(深基坑支护工程)3—6、危险性较大分部(项)工程登记表(塔式起重机拆卸工程)3—7、安全技术措施与各类专项施工方案4、安全技术交底资料目录4—1、安全技术交底单3、安全技术措施与专项施工方案安全技术措施与专项施工方案编制说明一、安全技术措施施工单位在编制施工组织设计时,应当同时编制安全技术措施,对本页资料第二项所列的分部分项工程,应编制专项施工方案
二、专项施工方案1、临时用电:《施工现场临时用电安全技术规范》(JGJ46-2005)规定:临时用电设备在5台及5台以上或设备总容量在50KW及50KW以上者,应编制临时用电施工组织设计
2、基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采取支护结构施工的工程,或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程
3、土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖
4、模板工程各类工具式模板工程,包括滑模、爬模、大模板等,水平混凝土构件模板支撑系统及特殊结构模板工程
5、起重吊装工程6、脚手架工程①高度超过24m的落地式钢管脚手架;②附着式升降脚手架,包括整体提升与分片提升;③悬挑式脚手架;④门型脚手架;⑤挂脚手架;⑥吊篮脚手架;⑦卸料平台
7、拆除、爆破工程采用人工、机械拆除或爆破拆除的工程8、其他危险性较大的工程①建筑幕墙的安装施工;②预应力结构张拉施工;③隧道工程施工;④桥梁工程施工(含桥架);⑤
