电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

路基支承层技术交底书VIP免费

路基支承层技术交底书_第1页
1/1

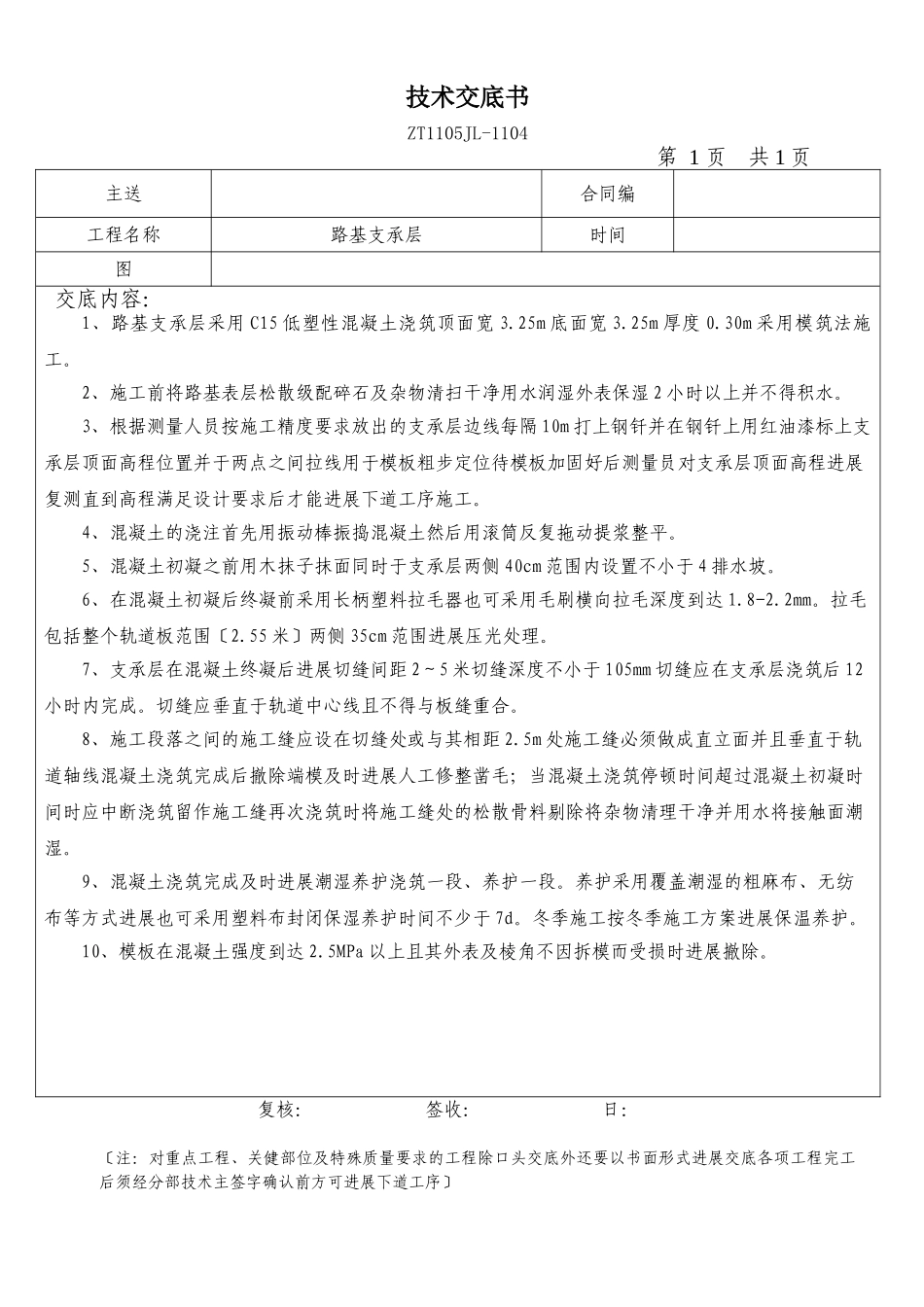

技术交底书ZT1105JL-1104第1页共1页主送合同编工程名称路基支承层时间图交底内容:1、路基支承层采用C15低塑性混凝土浇筑顶面宽3.25m底面宽3.25m厚度0.30m采用模筑法施工。2、施工前将路基表层松散级配碎石及杂物清扫干净用水润湿外表保湿2小时以上并不得积水。3、根据测量人员按施工精度要求放出的支承层边线每隔10m打上钢钎并在钢钎上用红油漆标上支承层顶面高程位置并于两点之间拉线用于模板粗步定位待模板加固好后测量员对支承层顶面高程进展复测直到高程满足设计要求后才能进展下道工序施工。4、混凝土的浇注首先用振动棒振捣混凝土然后用滚筒反复拖动提浆整平。5、混凝土初凝之前用木抹子抹面同时于支承层两侧40cm范围内设置不小于4排水坡。6、在混凝土初凝后终凝前采用长柄塑料拉毛器也可采用毛刷横向拉毛深度到达1.8-2.2mm。拉毛包括整个轨道板范围〔2.55米〕两侧35cm范围进展压光处理。7、支承层在混凝土终凝后进展切缝间距2~5米切缝深度不小于105mm切缝应在支承层浇筑后12小时内完成。切缝应垂直于轨道中心线且不得与板缝重合。8、施工段落之间的施工缝应设在切缝处或与其相距2.5m处施工缝必须做成直立面并且垂直于轨道轴线混凝土浇筑完成后撤除端模及时进展人工修整凿毛;当混凝土浇筑停顿时间超过混凝土初凝时间时应中断浇筑留作施工缝再次浇筑时将施工缝处的松散骨料剔除将杂物清理干净并用水将接触面潮湿。9、混凝土浇筑完成及时进展潮湿养护浇筑一段、养护一段。养护采用覆盖潮湿的粗麻布、无纺布等方式进展也可采用塑料布封闭保湿养护时间不少于7d。冬季施工按冬季施工方案进展保温养护。10、模板在混凝土强度到达2.5MPa以上且其外表及棱角不因拆模而受损时进展撤除。复核:签收:日:〔注:对重点工程、关健部位及特殊质量要求的工程除口头交底外还要以书面形式进展交底各项工程完工后须经分部技术主签字确认前方可进展下道工序〕

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路基支承层技术交底书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
