红山村村民住宅小区4#楼04年9月15日建工集团一建瑞华混凝土工〔1〕混凝土的浇筑:(1)混凝土振捣的一般要求:1)混凝土浇筑前必须检查原材料质量是否符合设计要求和施工标准规定做好原材料的试验和配合比设计
2)、混凝土自吊斗口下落的倾落高度不得超过2m如超过2m时必须采取措施
①、使用插入式振捣器应快插慢拔插点要均匀排列逐点挪动顺序进展不得遗漏做到均匀振实
挪动间距不大于振捣棒作用半径的1
5倍(一般为30-40cm)振捣上一层时应插入下层5cm以消除两层间的接缝外表振动器(或称平板振动器)的挪动间距应能保证振动器的平板覆盖已振实部分边缘
②、浇筑混凝土时应分段连续进展每层浇筑高度应根据构造特点、钢筋疏一般分层高度为振捣器作用部分长度的1
25倍不超过50cm
③、浇筑混凝土应连续进展如必须间歇时间尽量缩短并应在前层混凝土凝结之间将次层混凝土浇筑完毕
间歇的最长时间应按所用水泥品种由混凝土凝结条件确定一般超过2h时应按施工缝处理
④、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无挪动、变形或堵塞情况发现问题应立即停顿浇灌并应在已浇筑的混凝土凝结前修正完好
(2)、柱的混凝土浇筑①、柱浇筑前底部应填以5-10cm厚与混凝土配合比一样的减半石子混凝土柱混凝土应分层振捣使用插入式振捣器时每层厚度不大于50cm振捣棒不得触动钢筋和预埋件
除上面振捣外下面要有人随时敲打模板

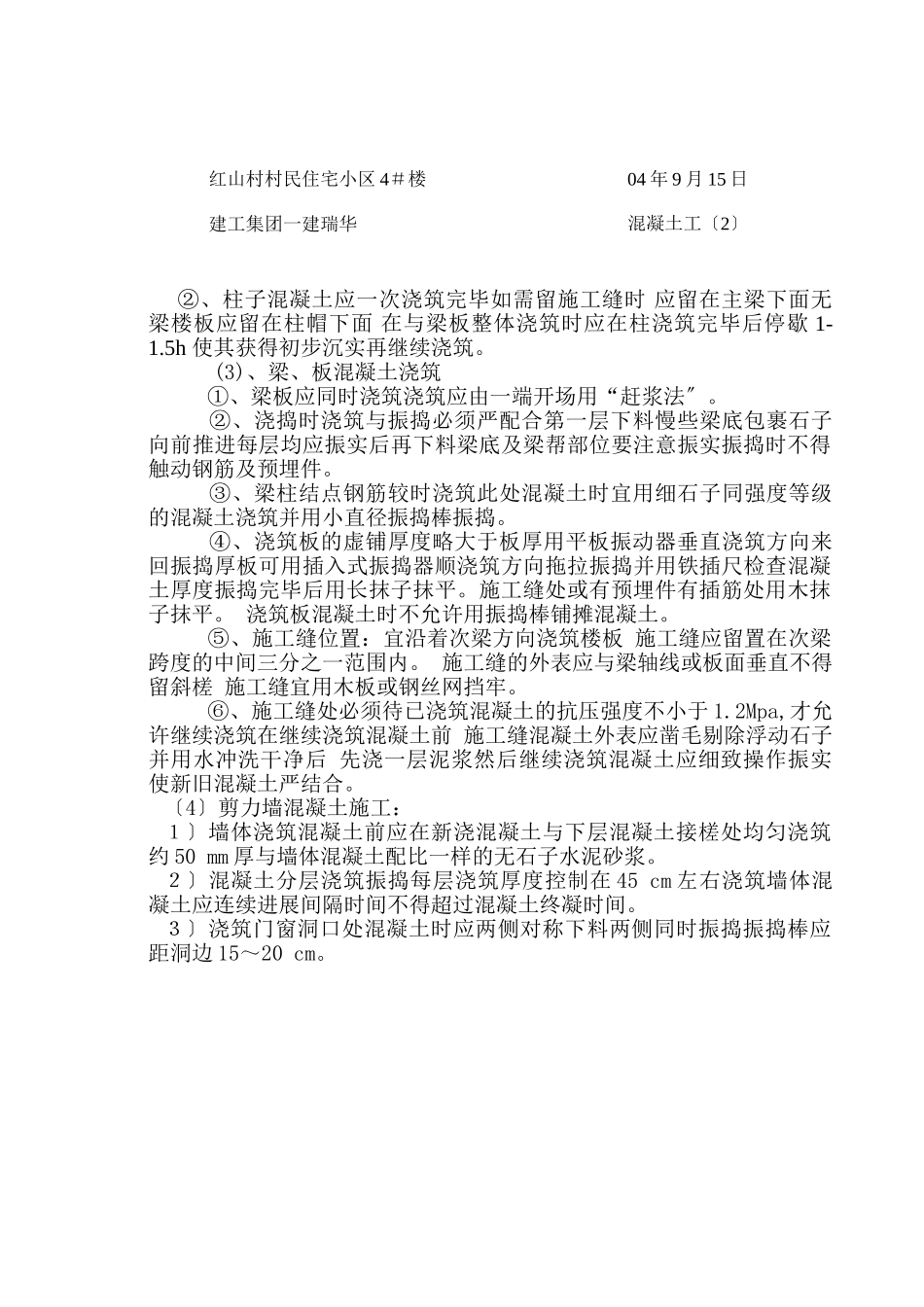

红山村村民住宅小区4#楼04年9月15日建工集团一建瑞华混凝土工〔2〕②、柱子混凝土应一次浇筑完毕如需留施工缝时应留在主梁下面无梁楼板应留在柱帽下面在与梁板整体浇筑时应在柱浇筑完毕后停歇1-1
5h使其获得初步沉实再继续浇筑
(3)、梁、板混凝土浇筑①、梁板应同时浇筑浇筑应由一端开场用“赶浆法〞

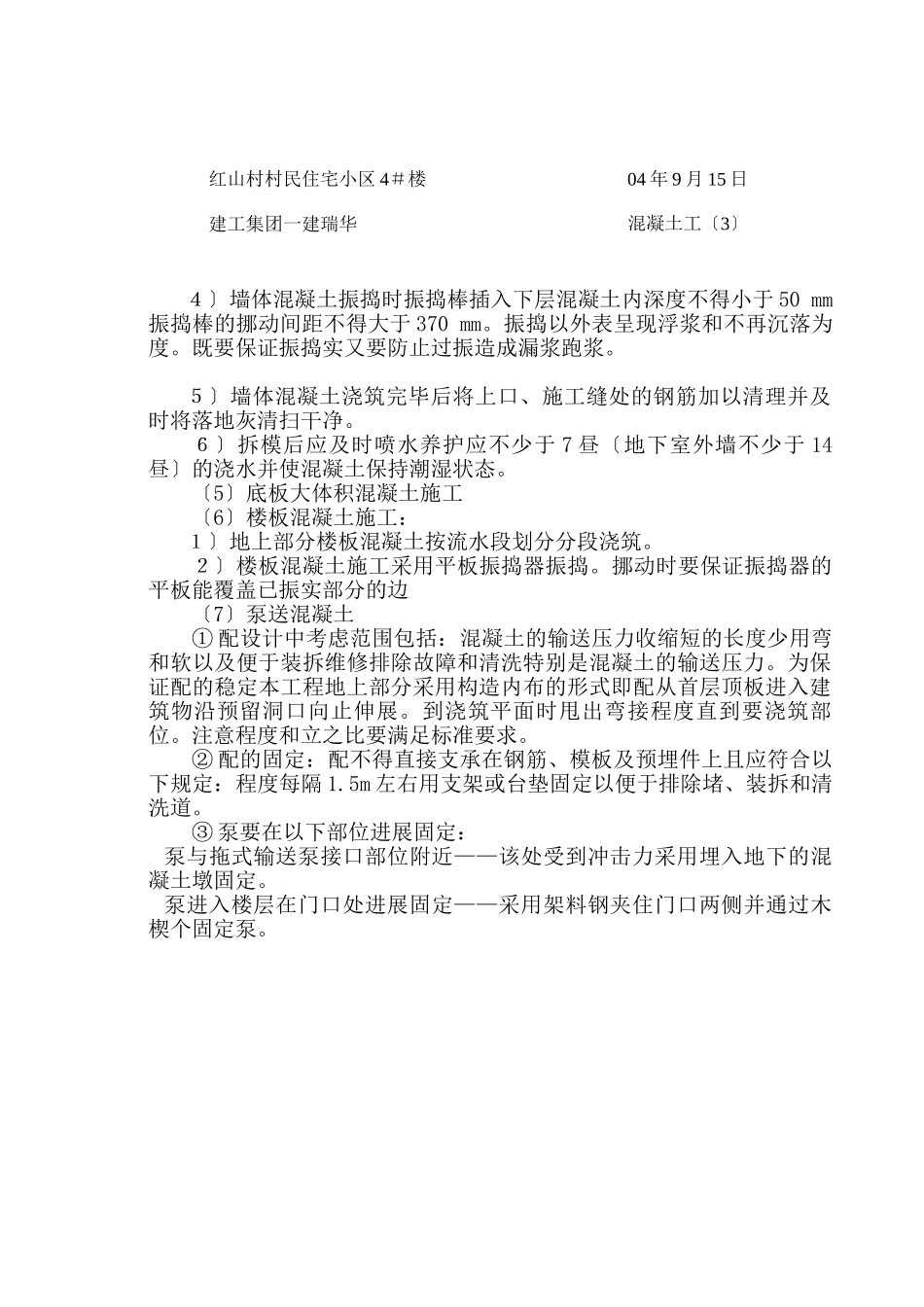

②、浇捣时浇筑与振捣必须严配合第一层下料慢些梁底包裹石子向前推进每层均应振实后再下料梁底及梁帮部位要注
