电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

砌筑工程技术交底(加气砼砖)VIP免费

砌筑工程技术交底(加气砼砖)_第1页
1/2
砌筑工程技术交底(加气砼砖)_第2页
2/2

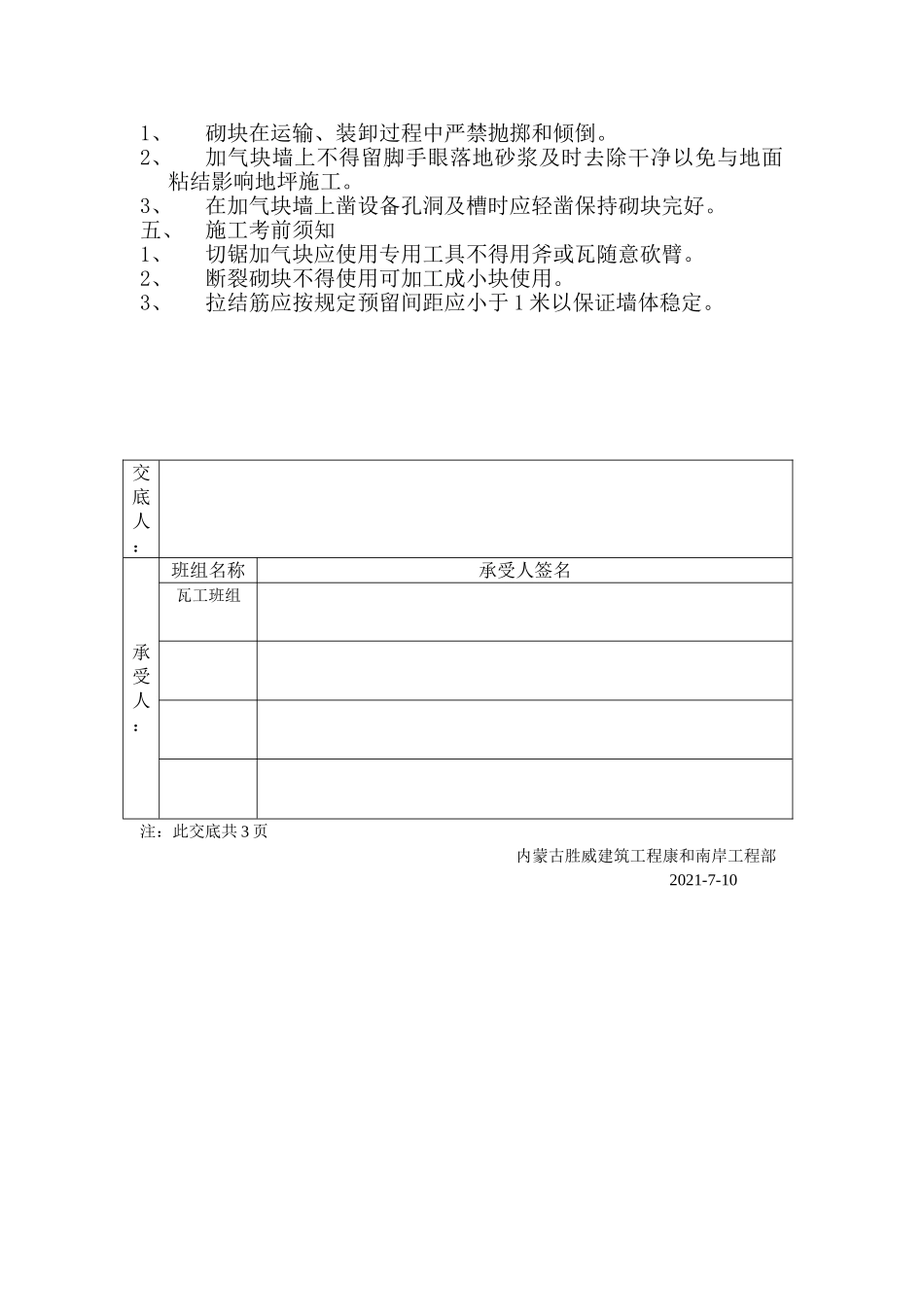

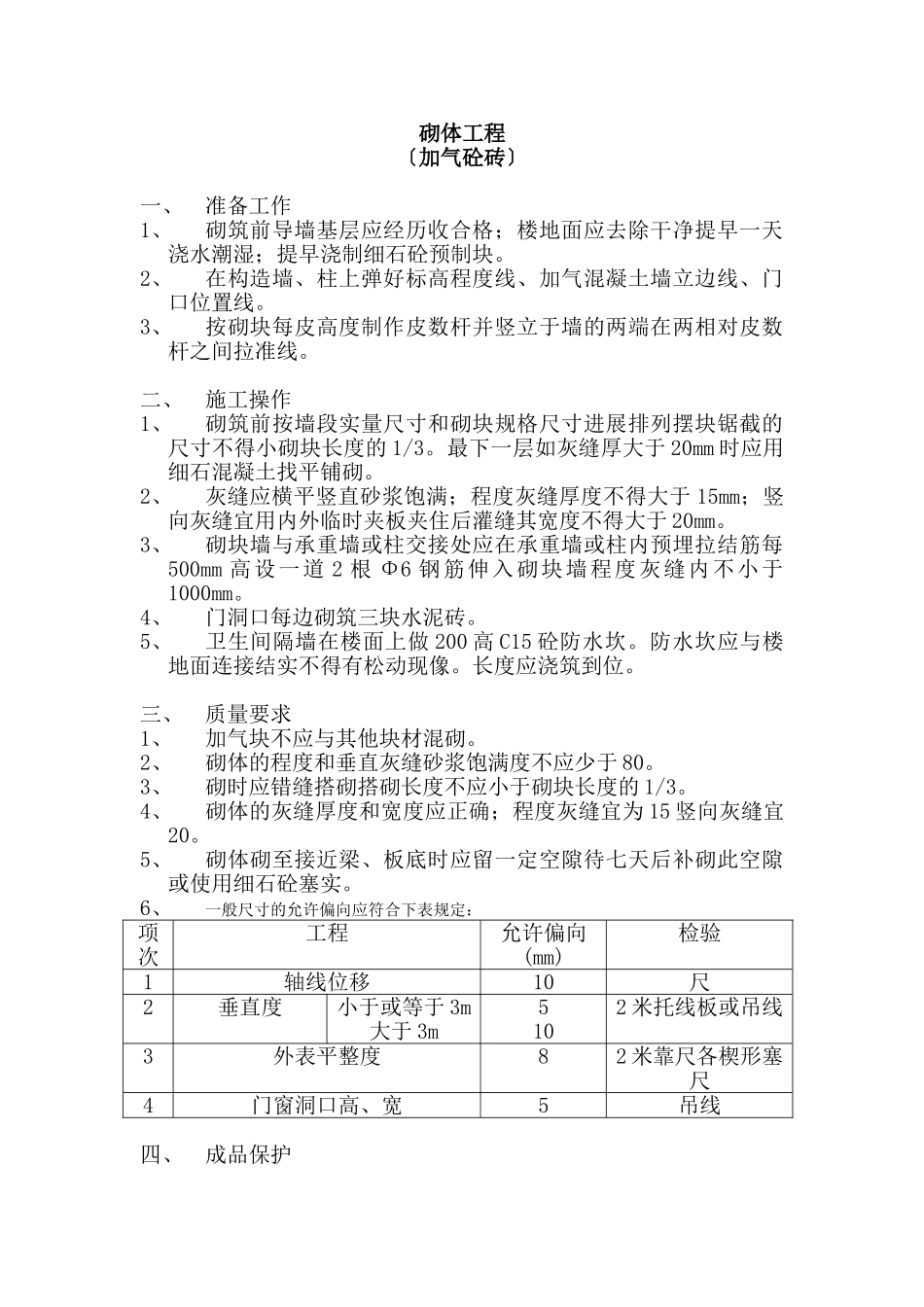

砌体工程〔加气砼砖〕一、准备工作1、砌筑前导墙基层应经历收合格;楼地面应去除干净提早一天浇水潮湿;提早浇制细石砼预制块。2、在构造墙、柱上弹好标高程度线、加气混凝土墙立边线、门口位置线。3、按砌块每皮高度制作皮数杆并竖立于墙的两端在两相对皮数杆之间拉准线。二、施工操作1、砌筑前按墙段实量尺寸和砌块规格尺寸进展排列摆块锯截的尺寸不得小砌块长度的1/3。最下一层如灰缝厚大于20mm时应用细石混凝土找平铺砌。2、灰缝应横平竖直砂浆饱满;程度灰缝厚度不得大于15mm;竖向灰缝宜用内外临时夹板夹住后灌缝其宽度不得大于20mm。3、砌块墙与承重墙或柱交接处应在承重墙或柱内预埋拉结筋每500mm高设一道2根Φ6钢筋伸入砌块墙程度灰缝内不小于1000mm。4、门洞口每边砌筑三块水泥砖。5、卫生间隔墙在楼面上做200高C15砼防水坎。防水坎应与楼地面连接结实不得有松动现像。长度应浇筑到位。三、质量要求1、加气块不应与其他块材混砌。2、砌体的程度和垂直灰缝砂浆饱满度不应少于80。3、砌时应错缝搭砌搭砌长度不应小于砌块长度的1/3。4、砌体的灰缝厚度和宽度应正确;程度灰缝宜为15竖向灰缝宜20。5、砌体砌至接近梁、板底时应留一定空隙待七天后补砌此空隙或使用细石砼塞实。6、一般尺寸的允许偏向应符合下表规定:项次工程允许偏向(mm)检验1轴线位移10尺2垂直度小于或等于3m大于3m5102米托线板或吊线3外表平整度82米靠尺各楔形塞尺4门窗洞口高、宽5吊线四、成品保护1、砌块在运输、装卸过程中严禁抛掷和倾倒。2、加气块墙上不得留脚手眼落地砂浆及时去除干净以免与地面粘结影响地坪施工。3、在加气块墙上凿设备孔洞及槽时应轻凿保持砌块完好。五、施工考前须知1、切锯加气块应使用专用工具不得用斧或瓦随意砍臂。2、断裂砌块不得使用可加工成小块使用。3、拉结筋应按规定预留间距应小于1米以保证墙体稳定。交底人:承受人:班组名称承受人签名瓦工班组注:此交底共3页内蒙古胜威建筑工程康和南岸工程部2021-7-10

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砌筑工程技术交底(加气砼砖)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
