SG-006技术交底工程名称世界华人财富会所建立四川成工河东实业监理成都安彼隆建立监理施工中铁八一交底部位交底日交底人签字接收人签字交底内容一、目的要求1、质量要求a、质量合格率:100
2、平安要求a、平安事故发生率:0
3、文明施工要求a、创级文明工地
二、其他内容见附件
参加员注册建造师〔工程经理〕:〔签字〕注:本表一式四份建立、监理、施工、城建馆各一份

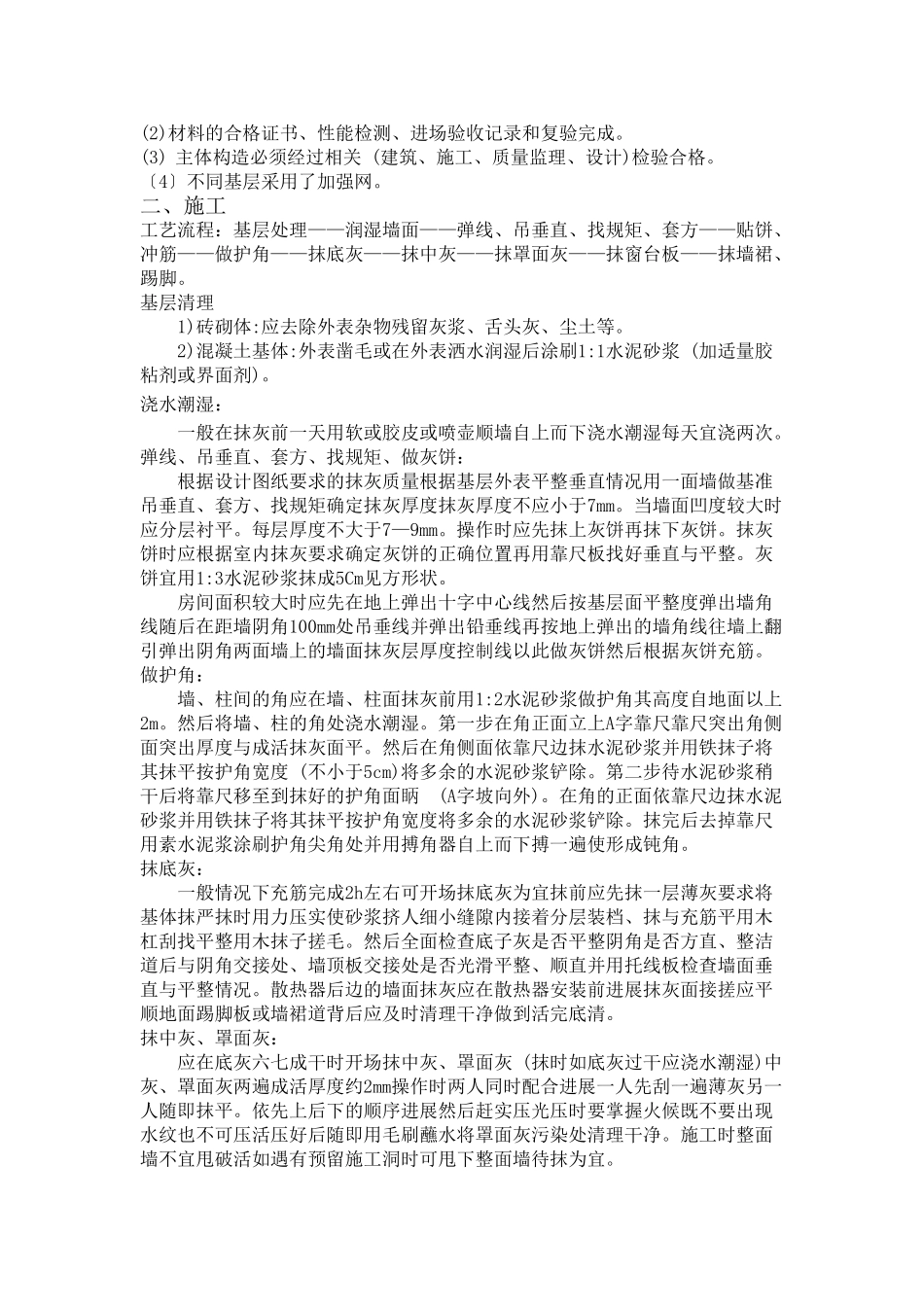

四川建立制附件技术交底一、施工前的准备工作(1)抹灰工程的施工图、设计说明及其他设计完成
(2)材料的合格证书、性能检测、进场验收记录和复验完成
(3)主体构造必须经过相关(建筑、施工、质量监理、设计)检验合格
〔4〕不同基层采用了加强网
二、施工工艺流程:基层处理——润湿墙面——弹线、吊垂直、找规矩、套方——贴饼、冲筋——做护角——抹底灰——抹中灰——抹罩面灰——抹窗台板——抹墙裙、踢脚
基层清理1)砖砌体:应去除外表杂物残留灰浆、舌头灰、尘土等
2)混凝土基体:外表凿毛或在外表洒水润湿后涂刷1:1水泥砂浆(加适量胶粘剂或界面剂)
浇水潮湿:一般在抹灰前一天用软或胶皮或喷壶顺墙自上而下浇水潮湿每天宜浇两次

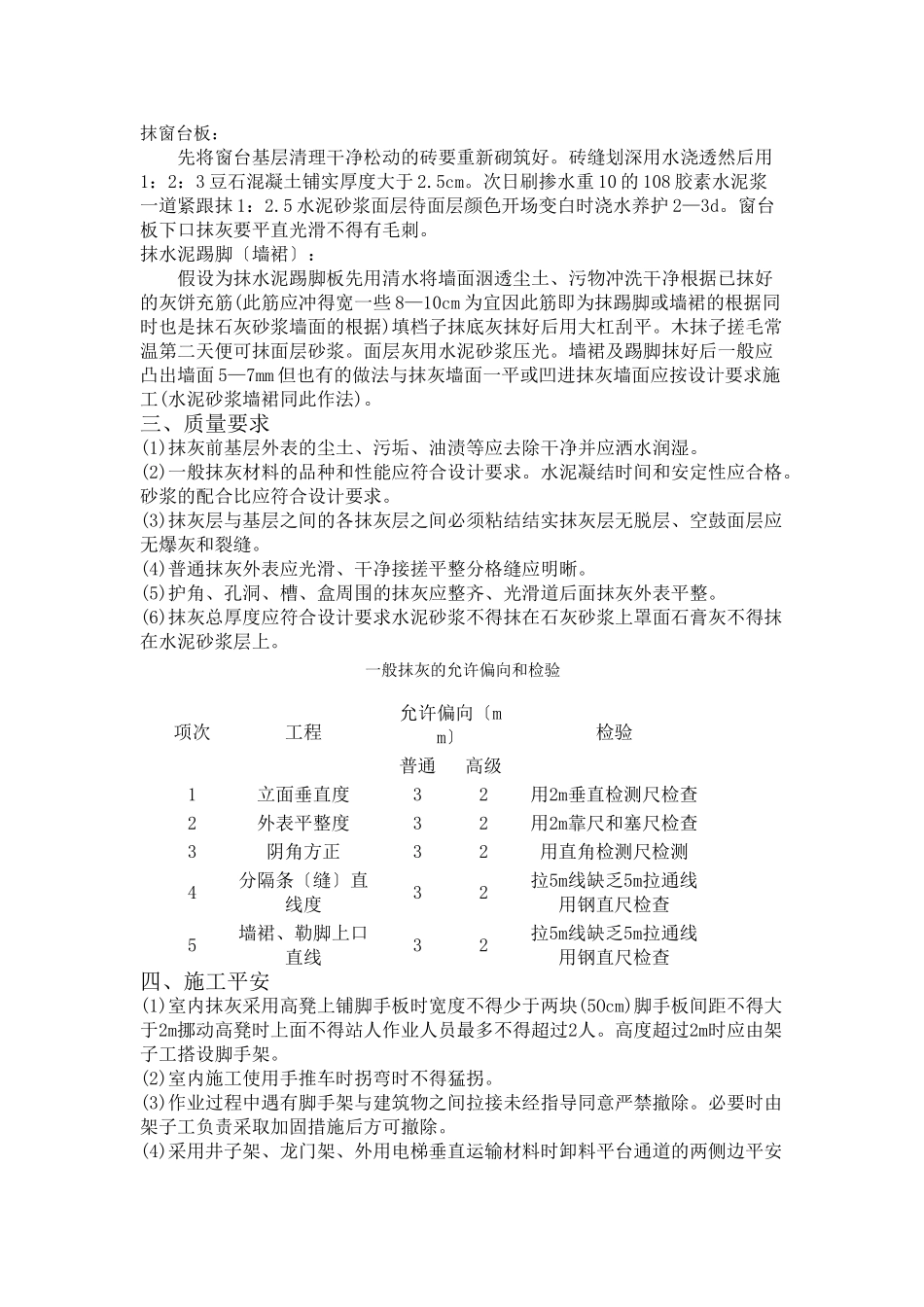

弹线、吊垂直、套方、找规矩、做灰饼:根据设计图纸要求的抹灰质量根据基层外表平整垂直情况用一面墙做基准吊垂直、套方、找规矩确定抹灰厚度抹灰厚度不应小于7mm
当墙面凹度较大时应分层衬平
每层厚度不大于7—9mm
操作时应先抹上灰饼再抹下灰饼
抹灰饼时应根据室内抹灰要求确定灰饼的正确位置再用靠尺板找好垂直与平整
灰饼宜用1:3水泥砂浆抹成5Cm见方形状
房间面积较大时应先在地上弹出十字中心线然后按基层面平整度弹出墙角线随后在距墙阴角100mm处吊垂线并弹出铅垂线再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线以此做灰饼然后根据灰饼充筋
做护角:墙、柱间的角应在墙、柱面抹灰前用1:2水泥砂浆做护角其
