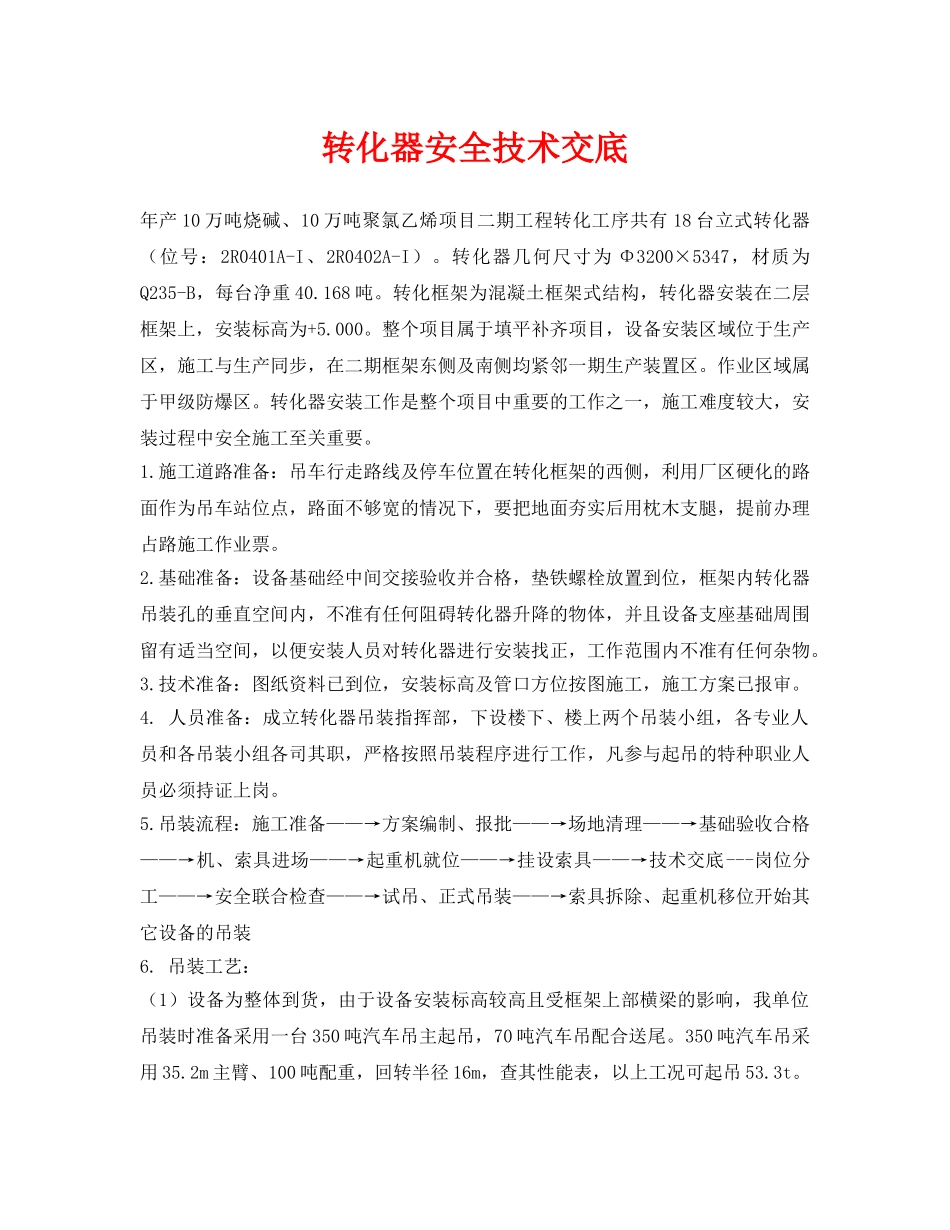

转化器安全技术交底年产10万吨烧碱、10万吨聚氯乙烯项目二期工程转化工序共有18台立式转化器(位号:2R0401A-I、2R0402A-I)
转化器几何尺寸为Φ3200×5347,材质为Q235-B,每台净重40
转化框架为混凝土框架式结构,转化器安装在二层框架上,安装标高为+5
整个项目属于填平补齐项目,设备安装区域位于生产区,施工与生产同步,在二期框架东侧及南侧均紧邻一期生产装置区
作业区域属于甲级防爆区
转化器安装工作是整个项目中重要的工作之一,施工难度较大,安装过程中安全施工至关重要
施工道路准备:吊车行走路线及停车位置在转化框架的西侧,利用厂区硬化的路面作为吊车站位点,路面不够宽的情况下,要把地面夯实后用枕木支腿,提前办理占路施工作业票
基础准备:设备基础经中间交接验收并合格,垫铁螺栓放置到位,框架内转化器吊装孔的垂直空间内,不准有任何阻碍转化器升降的物体,并且设备支座基础周围留有适当空间,以便安装人员对转化器进行安装找正,工作范围内不准有任何杂物
技术准备:图纸资料已到位,安装标高及管口方位按图施工,施工方案已报审
人员准备:成立转化器吊装指挥部,下设楼下、楼上两个吊装小组,各专业人员和各吊装小组各司其职,严格按照吊装程序进行工作,凡参与起吊的特种职业人员必须持证上岗
吊装流程:施工准备——→方案编制、报批——→场地清理——→基础验收合格——→机、索具进场——→起重机就位——→挂设索具——→技术交底---岗位分工——→安全联合检查——→试吊、正式吊装——→索具拆除、起重机移位开始其它设备的吊装6
吊装工艺:(1)设备为整体到货,由于设备安装标高较高且受框架上部横梁的影响,我单位吊装时准备采用一台350吨汽车吊主起吊,70吨汽车吊配合送尾
350吨汽车吊采用35
2m主臂、100吨配重,回转半径16m,查其性能表,以上工况可起
