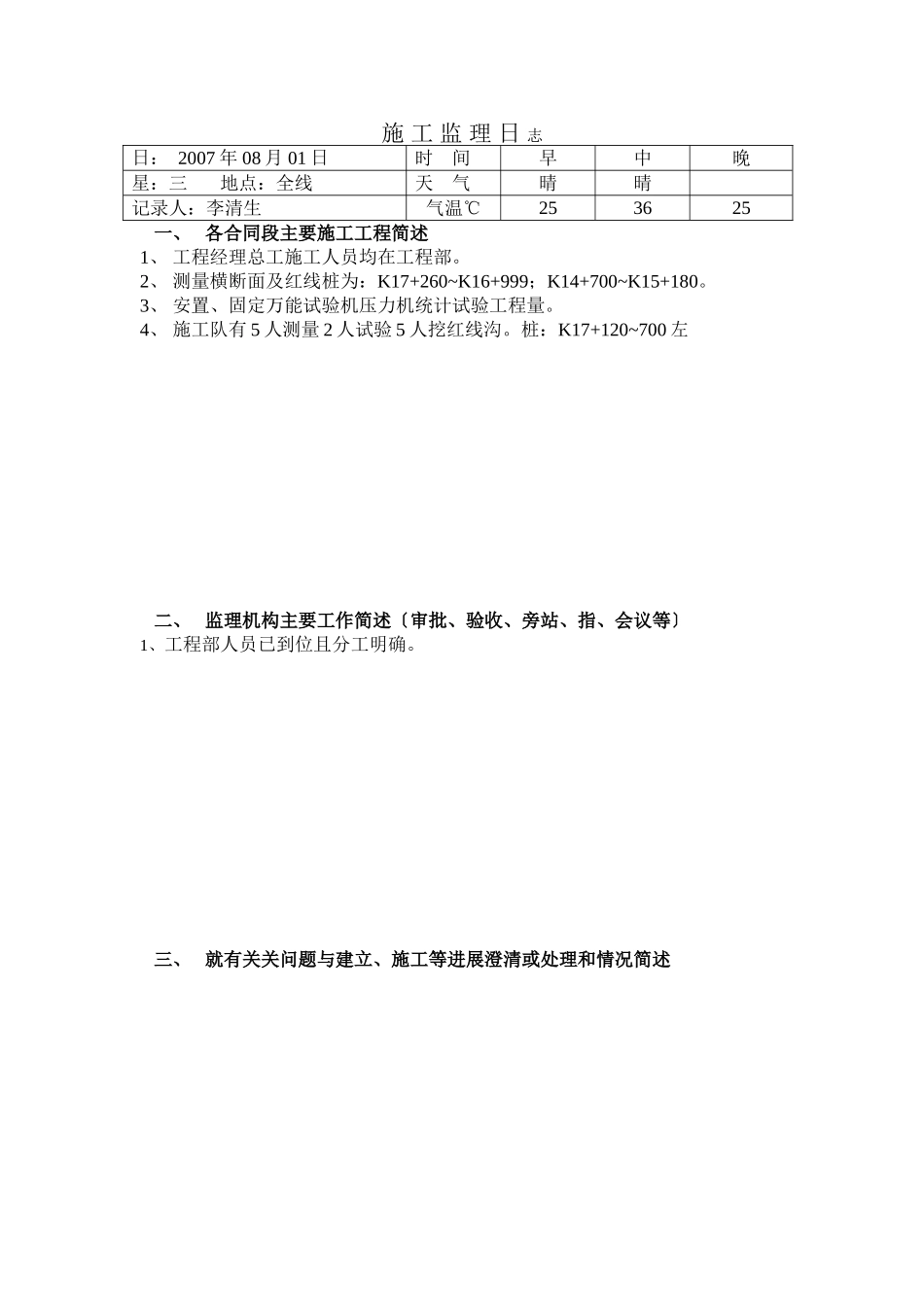

施工监理日志日:2007年08月01日时间早中晚星:三地点:全线天气晴晴记录人:李清生气温℃253625一、各合同段主要施工工程简述1、工程经理总工施工人员均在工程部
2、测量横断面及红线桩为:K17+260~K16+999;K14+700~K15+180
3、安置、固定万能试验机压力机统计试验工程量
4、施工队有5人测量2人试验5人挖红线沟
桩:K17+120~700左二、监理机构主要工作简述〔审批、验收、旁站、指、会议等〕1、工程部人员已到位且分工明确

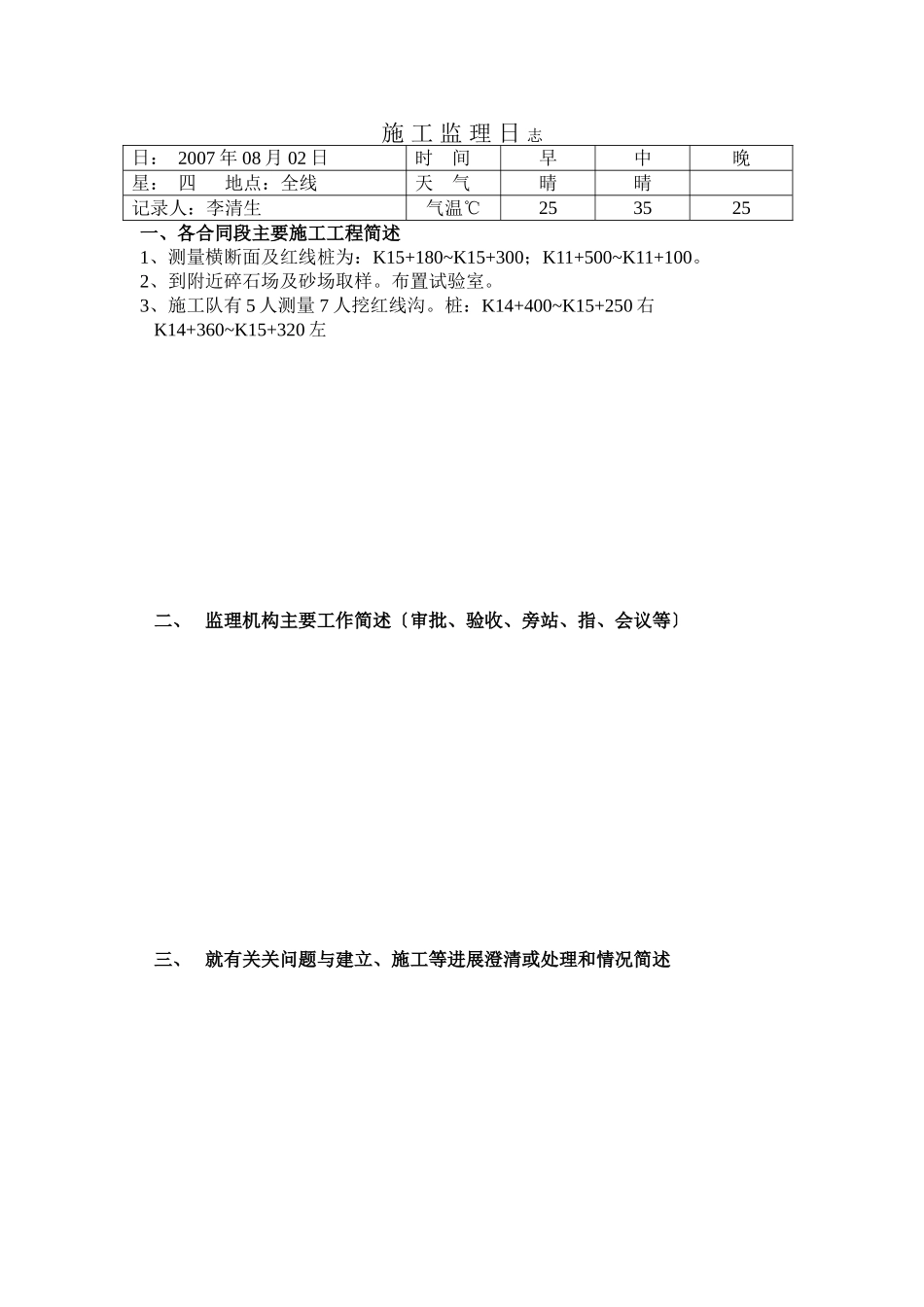

三、就有关关问题与建立、施工等进展澄清或处理和情况简述施工监理日志日:2007年08月02日时间早中晚星:四地点:全线天气晴晴记录人:李清生气温℃253525一、各合同段主要施工工程简述1、测量横断面及红线桩为:K15+180~K15+300;K11+500~K11+100
2、到附近碎石场及砂场取样
3、施工队有5人测量7人挖红线沟

桩:K14+400~K15+250右K14+360~K15+320左二、监理机构主要工作简述〔审批、验收、旁站、指、会议等〕三、就有关关问题与建立、施工等进展澄清或处理和情况简述施工监理日志日:2007年08月03日时间早中晚星:五地点:全线天气晴晴记录人:李清生气温℃263526一、各合同段主要施工工程简述1、测量横断面及红线桩为:K15+300~K15+500;K11+080~K10+920
2、到附近碎石场及砂场取样
3、施工队上午有6人挖红线沟
1人在工程部工作
下午7人挖红线沟
桩:K17+120~K17+000右;K8+700~K8+900左、右二、监理机构主要工作简述〔审批、验收、旁站、指、会议等〕1、测量工程师邓华锋、计量工程师李至锋及标段工程师李清生抽检横断面测量桩:K11+200~K11+500三、就有关关问题与建立、施工等进展澄清或处理和情况简
