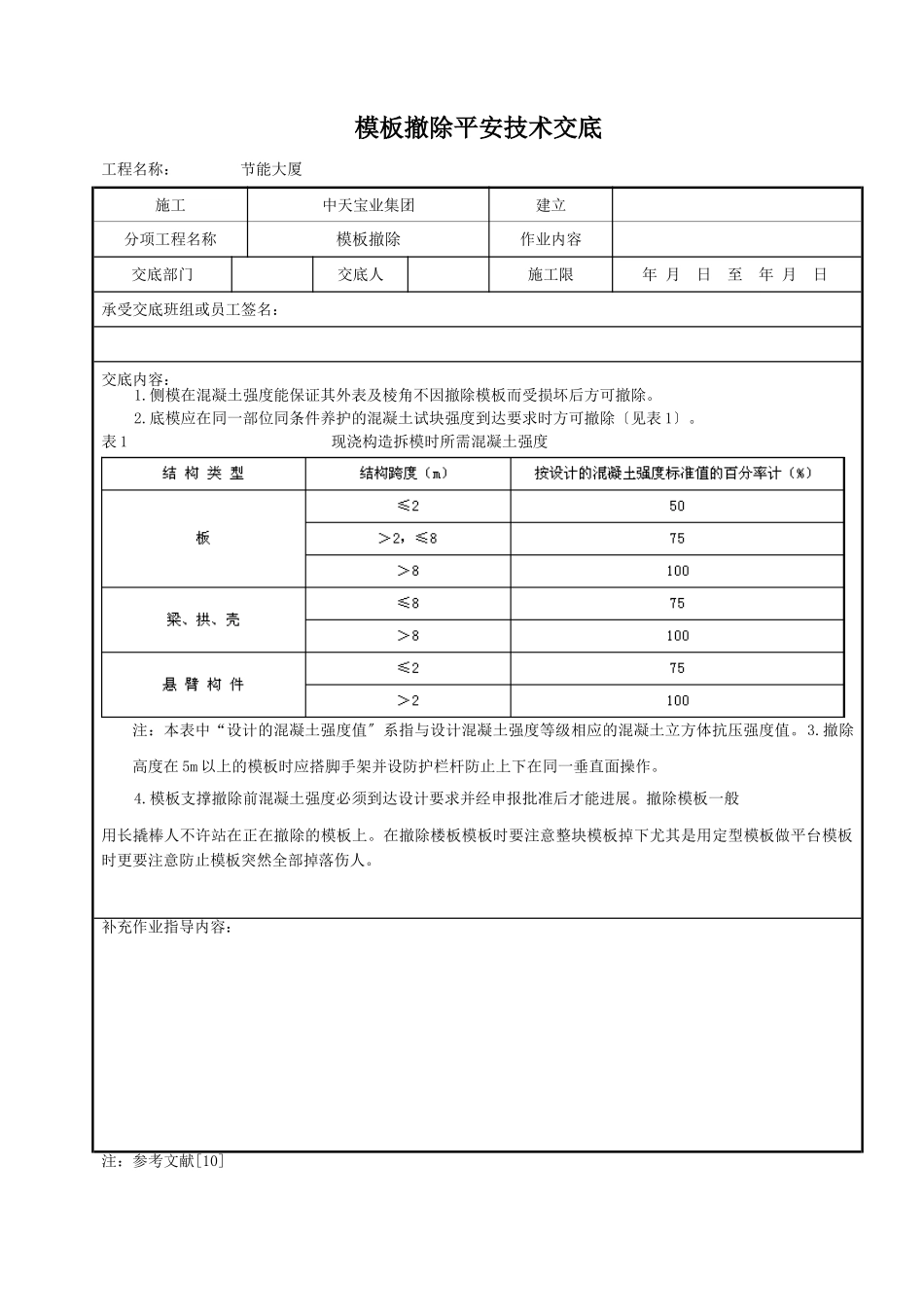

模板撤除平安技术交底工程名称:节能大厦施工中天宝业集团建立分项工程名称模板撤除作业内容交底部门交底人施工限年月日至年月日承受交底班组或员工签名:交底内容:1
侧模在混凝土强度能保证其外表及棱角不因撤除模板而受损坏后方可撤除
底模应在同一部位同条件养护的混凝土试块强度到达要求时方可撤除〔见表1〕
表1现浇构造拆模时所需混凝土强度注:本表中“设计的混凝土强度值〞系指与设计混凝土强度等级相应的混凝土立方体抗压强度值
撤除高度在5m以上的模板时应搭脚手架并设防护栏杆防止上下在同一垂直面操作
模板支撑撤除前混凝土强度必须到达设计要求并经申报批准后才能进展
撤除模板一般用长撬棒人不许站在正在撤除的模板上
在撤除楼板模板时要注意整块模板掉下尤其是用定型模板做平台模板时更要注意防止模板突然全部掉落伤人

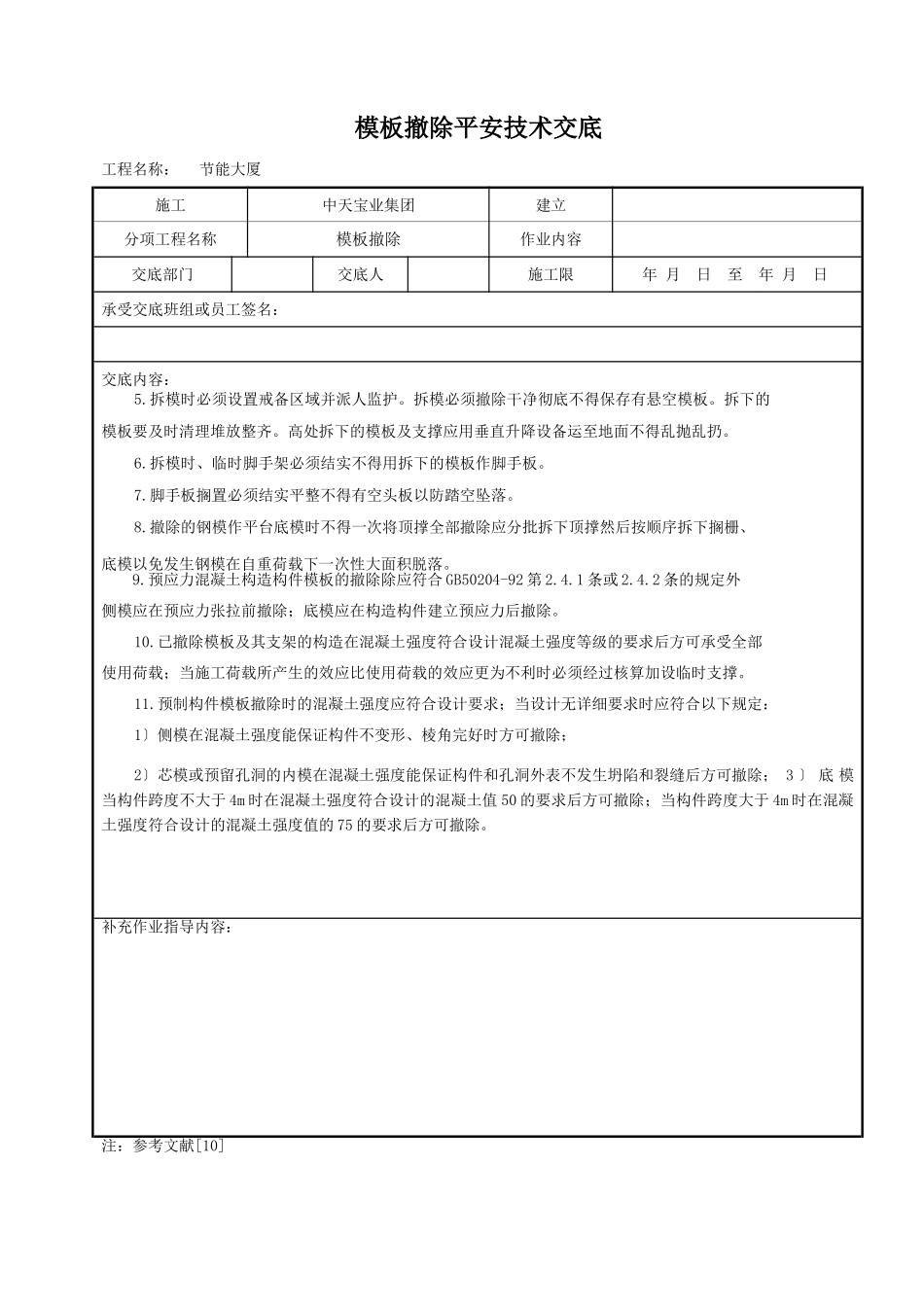

补充作业指导内容:注:参考文献[10]模板撤除平安技术交底工程名称:节能大厦施工中天宝业集团建立分项工程名称模板撤除作业内容交底部门交底人施工限年月日至年月日承受交底班组或员工签名:交底内容:5
拆模时必须设置戒备区域并派人监护
拆模必须撤除干净彻底不得保存有悬空模板
拆下的模板要及时清理堆放整齐
高处拆下的模板及支撑应用垂直升降设备运至地面不得乱抛乱扔
拆模时、临时脚手架必须结实不得用拆下的模板作脚手板
脚手板搁置必须结实平整不得有空头板以防踏空坠落
撤除的钢模作平台底模时不得一次将顶撑全部撤除应分批拆下顶撑然后按顺序拆下搁栅、底模以免发生钢模在自重荷载下一次性大面积脱落
预应力混凝土构造构件模板的撤除除应符合GB50204-92第2
2条的规定外侧模应在预应力张拉前撤除;底模应在构造构件建立预应力后撤除
已撤除模板及其支架的构造在混凝土强度符合设计混凝土强度等级的要求后方可承受全部使用荷载;当施工荷载所产生的效应比使用荷载的效应更为不利
