钢屋架制作工艺〔504-1996〕范围本工艺适用于一般型钢钢屋架制作工程
1材料及主要机具:工具:钢尺、角尺、卡尺、划针、划线规、大锤、凿子、样冲、撬杠、扳手、调直器、夹紧器、钻子、千斤顶等
2作业条件:操作工艺3
1工艺流程:加工准备及下料→零件加工→小装配(小拼)→总装配(总拼)→屋架焊接→支撑连接板檩条、支座角钢装配、焊接→成品检验→除锈、油漆、编3
2加工准备及下料:3
3零件加工:3
4小装配〔小拼〕:屋架端部T形基座、天窗架支承板预先拼焊组成部件经矫正后再拼装到屋架上
部件焊接时为防止变形宜采用成对背靠背用夹具夹紧再进展焊接
5总装配〔总拼〕:3

6屋架焊接:3
7支撑连接板、檩条支座角钢的装配焊接:用样杆划出支撑连接板的位置将支撑连接板对准位置装配并定位点焊
用样杆同样划出角钢位置并将装配处的焊缝铲平将檩条支座角钢放在装配位置上并定位点焊
全部装配完毕即开场焊接檩条支座角钢、支撑连接板
焊完后应去除熔渣及飞溅物
在工艺规定的焊缝及部位上打上焊工钢印代
8成品检验:3
9除锈、油漆、编:质量4
1保证工程:4
2根本工程:4
3允许偏向工程见表5-12
表5-12项次项目允许偏向(mm)检验屋架最外端两个孔或两端L≤24m+3-7支承面最外侧间隔L>24m+5-10用钢尺检查2屋架跨中高度±10设计未要求起拱+10-5设计要求起拱±L/5000用拉线、钢尺检查4相邻节间弦杆的弯曲L/10005固定檩条的连接件间距±56支承面到第一个安装孔距±17节点杆件轴线交点错位3划线后用钢尺检查注:L为屋架长度;l为弦杆在相邻节点间间隔

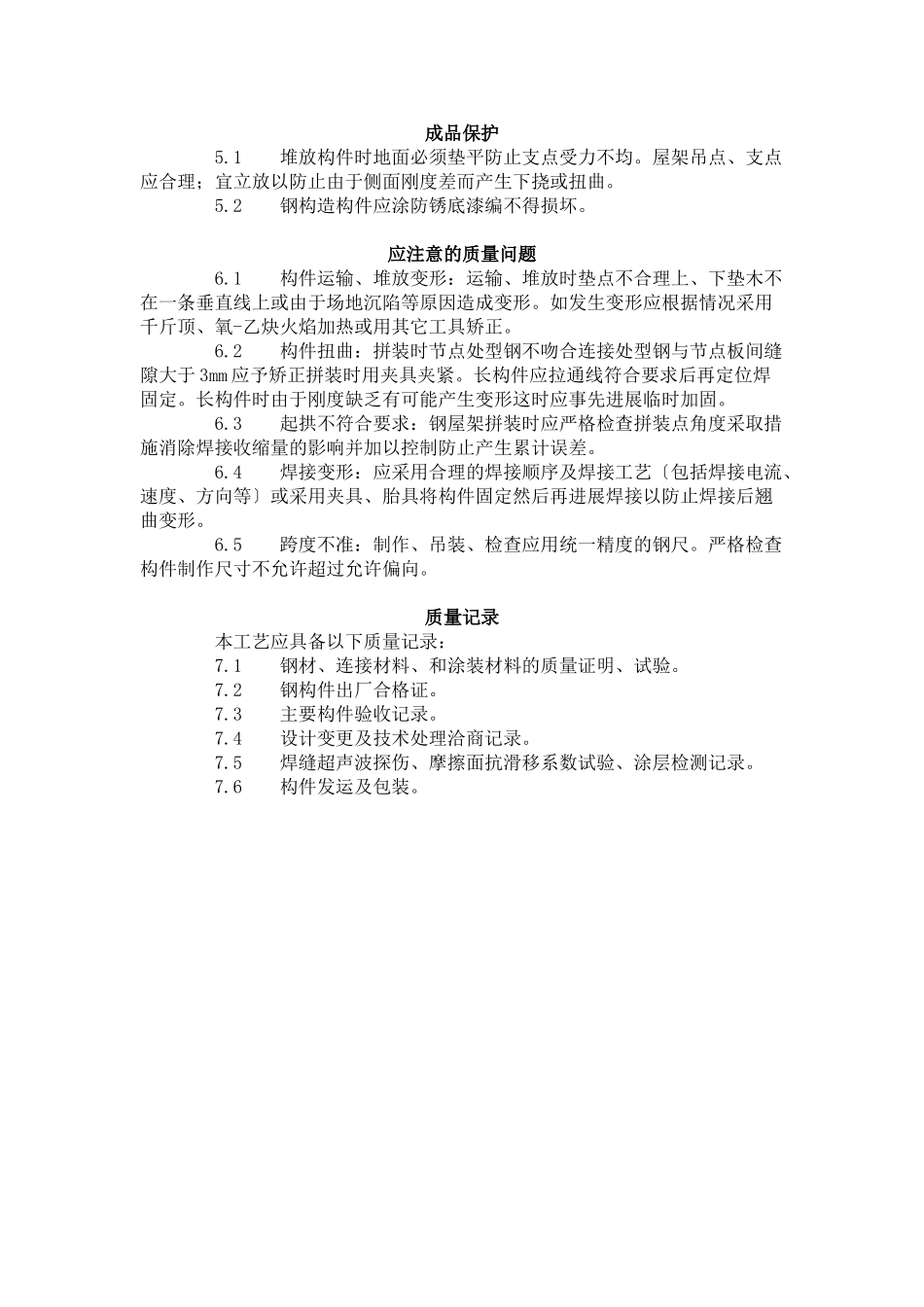

1堆放构件时地面必须垫平防止支点受力不均
屋架吊点、支点应合理;宜立放以防止由于侧面刚度差而产生下挠或扭曲
2钢构造构件应涂防锈底漆编不得损坏
应注意的质量问题6
1构件运输、堆放变形:运输、堆放时垫
