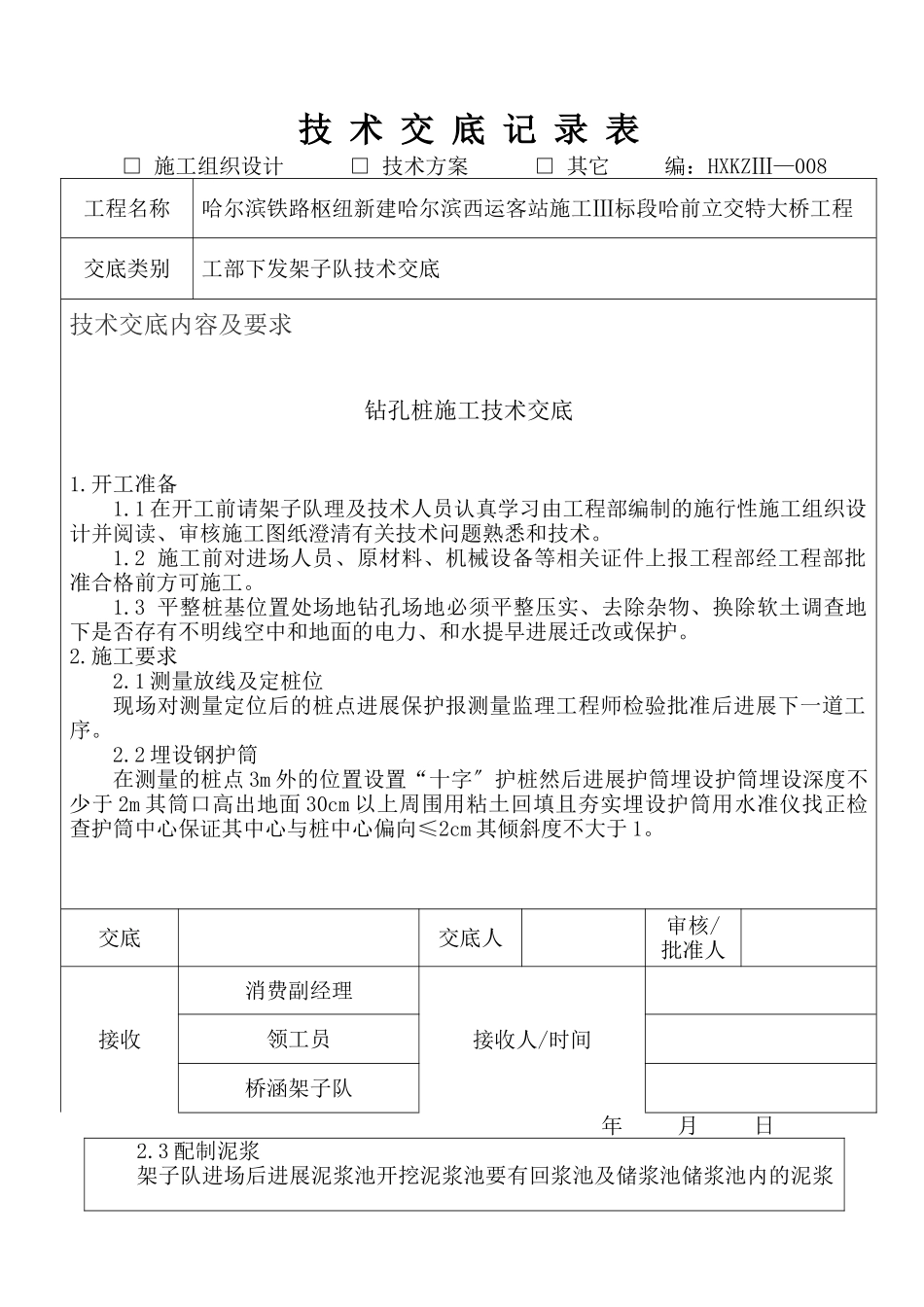

技术交底记录表□施工组织设计□技术方案□其它编:HXKZⅢ—008工程名称哈尔滨铁路枢纽新建哈尔滨西运客站施工Ⅲ标段哈前立交特大桥工程交底类别工部下发架子队技术交底技术交底内容及要求钻孔桩施工技术交底1
1在开工前请架子队理及技术人员认真学习由工程部编制的施行性施工组织设计并阅读、审核施工图纸澄清有关技术问题熟悉和技术
2施工前对进场人员、原材料、机械设备等相关证件上报工程部经工程部批准合格前方可施工
3平整桩基位置处场地钻孔场地必须平整压实、去除杂物、换除软土调查地下是否存有不明线空中和地面的电力、和水提早进展迁改或保护
1测量放线及定桩位现场对测量定位后的桩点进展保护报测量监理工程师检验批准后进展下一道工序
2埋设钢护筒在测量的桩点3m外的位置设置“十字〞护桩然后进展护筒埋设护筒埋设深度不少于2m其筒口高出地面30cm以上周围用粘土回填且夯实埋设护筒用水准仪找正检查护筒中心保证其中心与桩中心偏向≤2cm其倾斜度不大于1

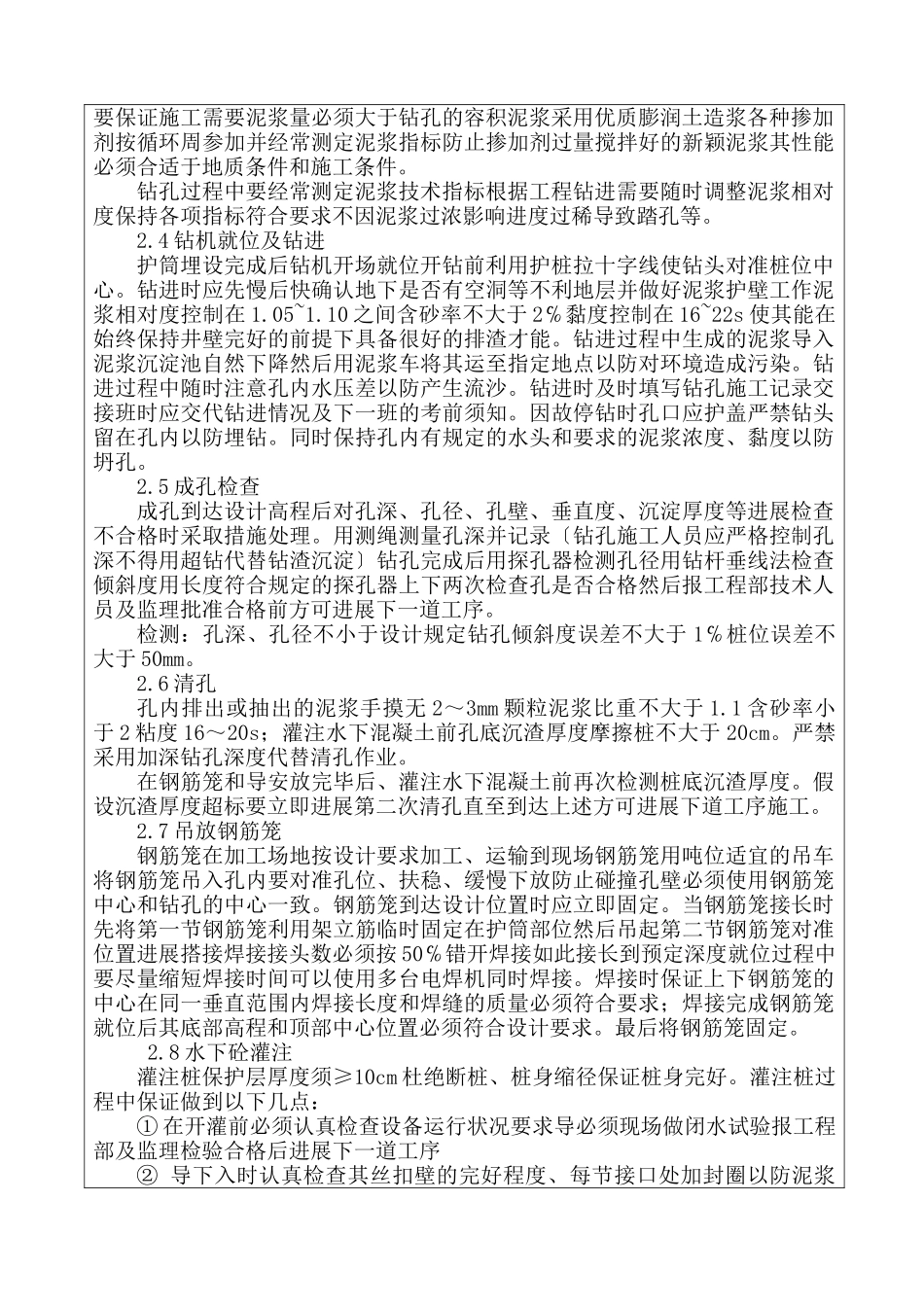

交底交底人审核/批准人接收消费副经理接收人/时间领工员桥涵架子队年月日2
3配制泥浆架子队进场后进展泥浆池开挖泥浆池要有回浆池及储浆池储浆池内的泥浆要保证施工需要泥浆量必须大于钻孔的容积泥浆采用优质膨润土造浆各种掺加剂按循环周参加并经常测定泥浆指标防止掺加剂过量搅拌好的新颖泥浆其性能必须合适于地质条件和施工条件
钻孔过程中要经常测定泥浆技术指标根据工程钻进需要随时调整泥浆相对度保持各项指标符合要求不因泥浆过浓影响进度过稀导致踏孔等
4钻机就位及钻进护筒埋设完成后钻机开场就位开钻前利用护桩拉十字线使钻头对准桩位中心
钻进时应先慢后快确认地下是否有空洞等不利地层并做好泥浆护壁工作泥浆相对度控制在1
10之间含砂率不大于2℅黏度控制在16~22s使其能在始终保持井壁完好的前提下具备很好的排渣才能
