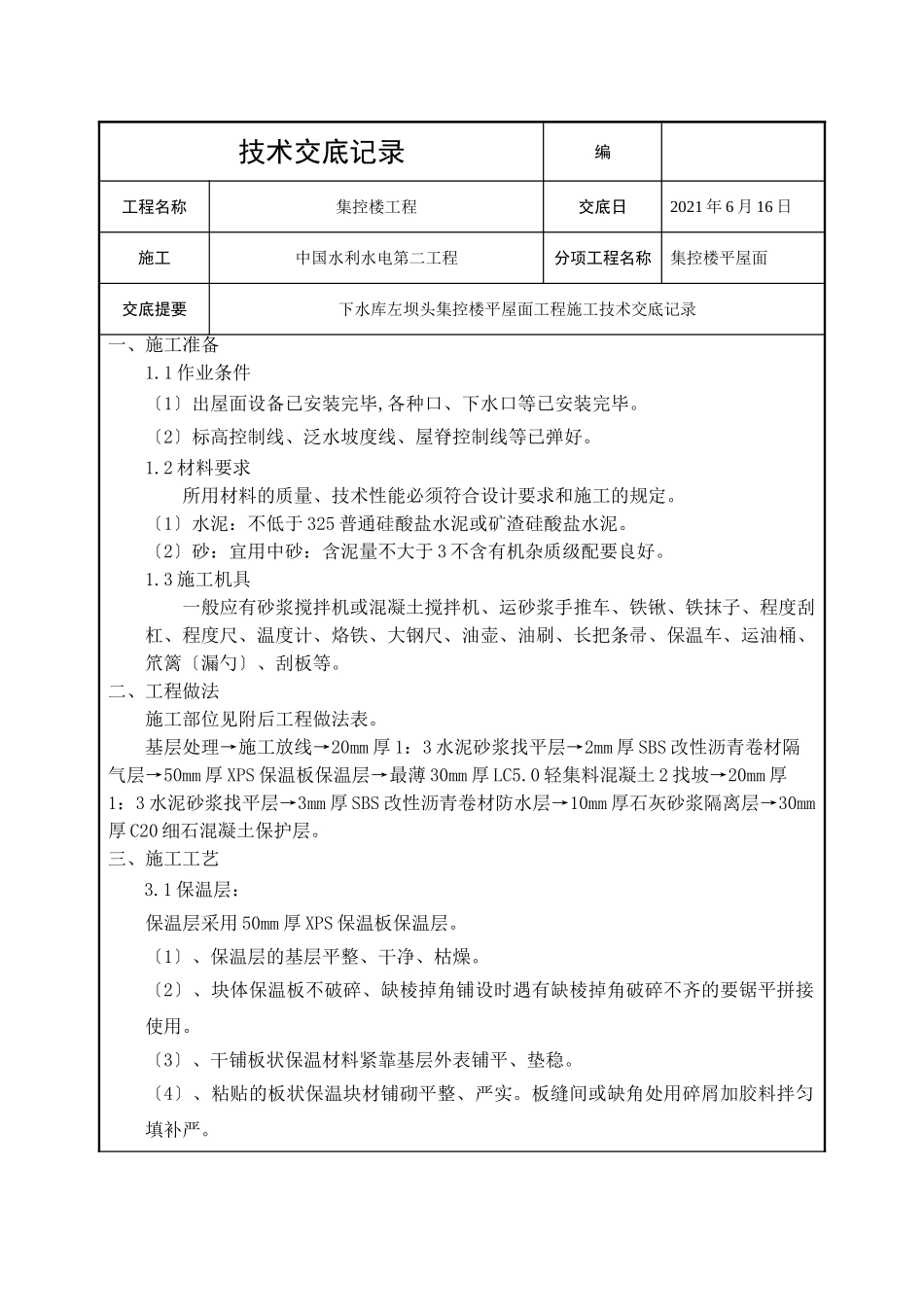

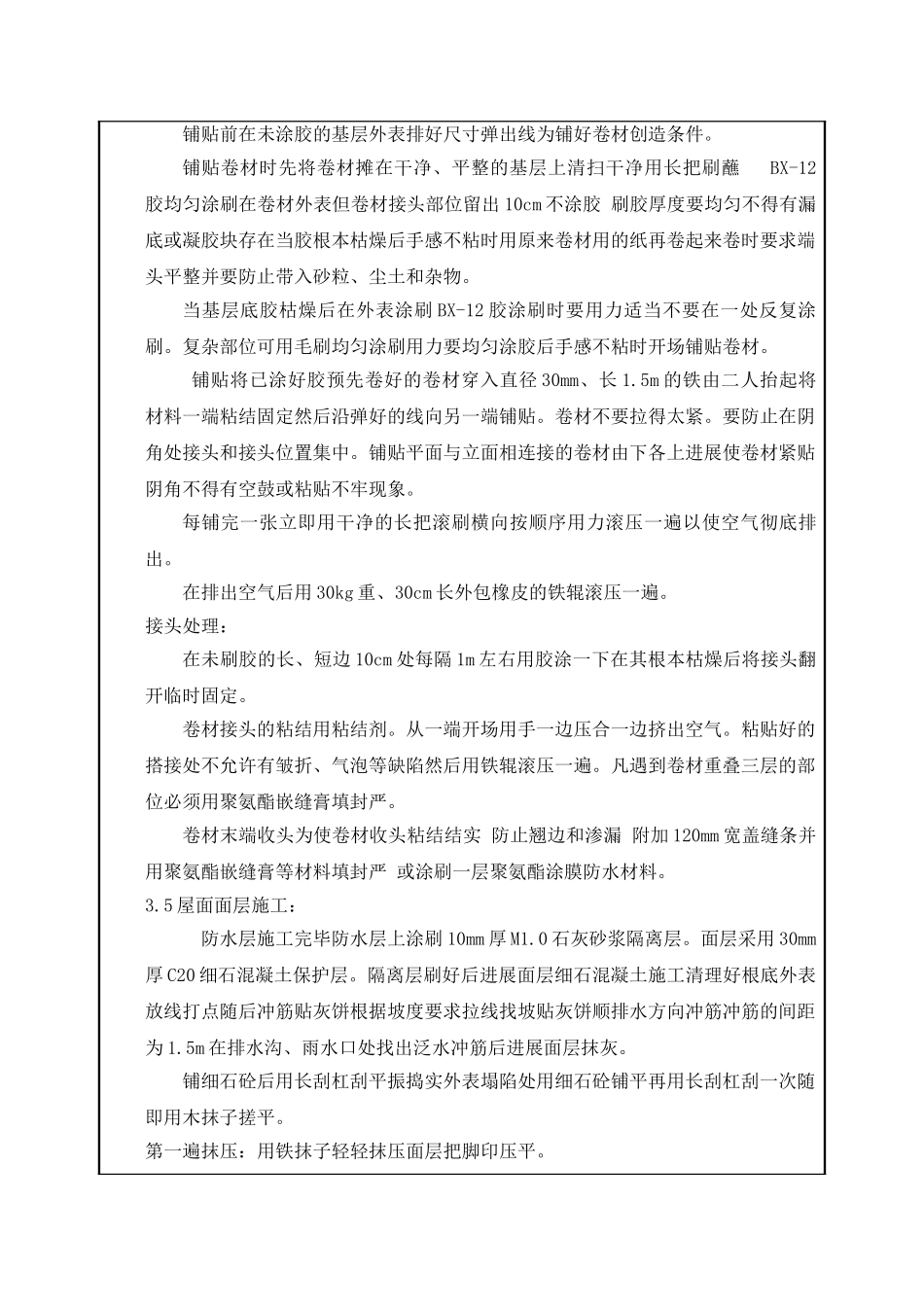

技术交底记录编工程名称集控楼工程交底日2021年6月16日施工中国水利水电第二工程分项工程名称集控楼平屋面交底提要下水库左坝头集控楼平屋面工程施工技术交底记录一、施工准备1
1作业条件〔1〕出屋面设备已安装完毕,各种口、下水口等已安装完毕
〔2〕标高控制线、泛水坡度线、屋脊控制线等已弹好
2材料要求所用材料的质量、技术性能必须符合设计要求和施工的规定
〔1〕水泥:不低于325普通硅酸盐水泥或矿渣硅酸盐水泥
〔2〕砂:宜用中砂:含泥量不大于3不含有机杂质级配要良好
3施工机具一般应有砂浆搅拌机或混凝土搅拌机、运砂浆手推车、铁锹、铁抹子、程度刮杠、程度尺、温度计、烙铁、大钢尺、油壶、油刷、长把条帚、保温车、运油桶、笊篱〔漏勺〕、刮板等
二、工程做法施工部位见附后工程做法表
基层处理→施工放线→20mm厚1:3水泥砂浆找平层→2mm厚SBS改性沥青卷材隔气层→50mm厚XPS保温板保温层→最薄30mm厚LC5
0轻集料混凝土2找坡→20mm厚1:3水泥砂浆找平层→3mm厚SBS改性沥青卷材防水层→10mm厚石灰砂浆隔离层→30mm厚C20细石混凝土保护层
三、施工工艺3

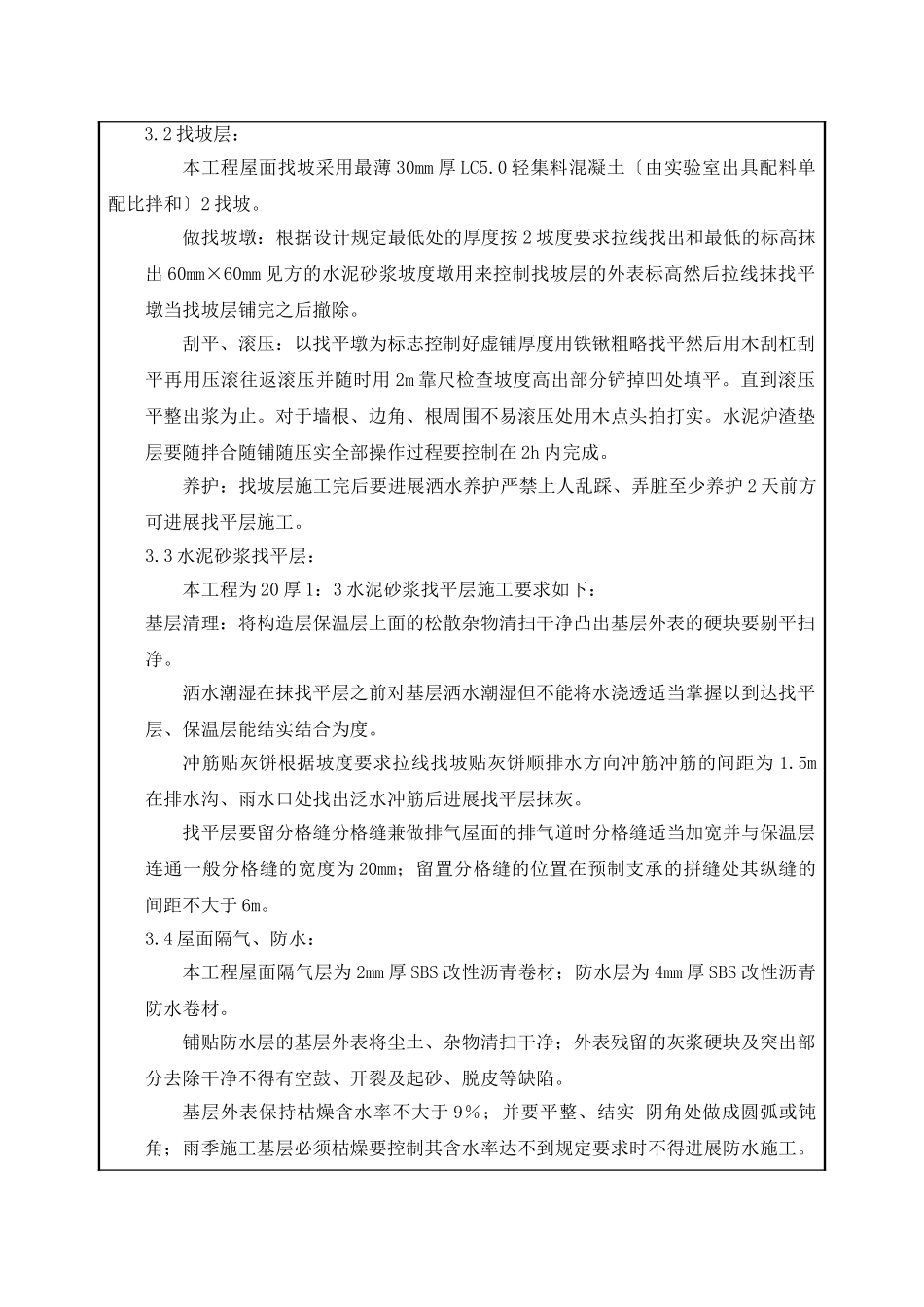

1保温层:保温层采用50mm厚XPS保温板保温层
〔1〕、保温层的基层平整、干净、枯燥
〔2〕、块体保温板不破碎、缺棱掉角铺设时遇有缺棱掉角破碎不齐的要锯平拼接使用
〔3〕、干铺板状保温材料紧靠基层外表铺平、垫稳
〔4〕、粘贴的板状保温块材铺砌平整、严实
板缝间或缺角处用碎屑加胶料拌匀填补严
2找坡层:本工程屋面找坡采用最薄30mm厚LC5
0轻集料混凝土〔由实验室出具配料单配比拌和〕2找坡
做找坡墩:根据设计规定最低处的厚度按2坡度要求拉线找出和最低的标高抹出60mm×60mm见方的水泥砂浆坡度墩用来控制找坡层的外表标高然后拉线抹找平墩当找坡层铺完之后撤除
刮平、滚压:以找平墩为标志控制好虚铺厚度用
